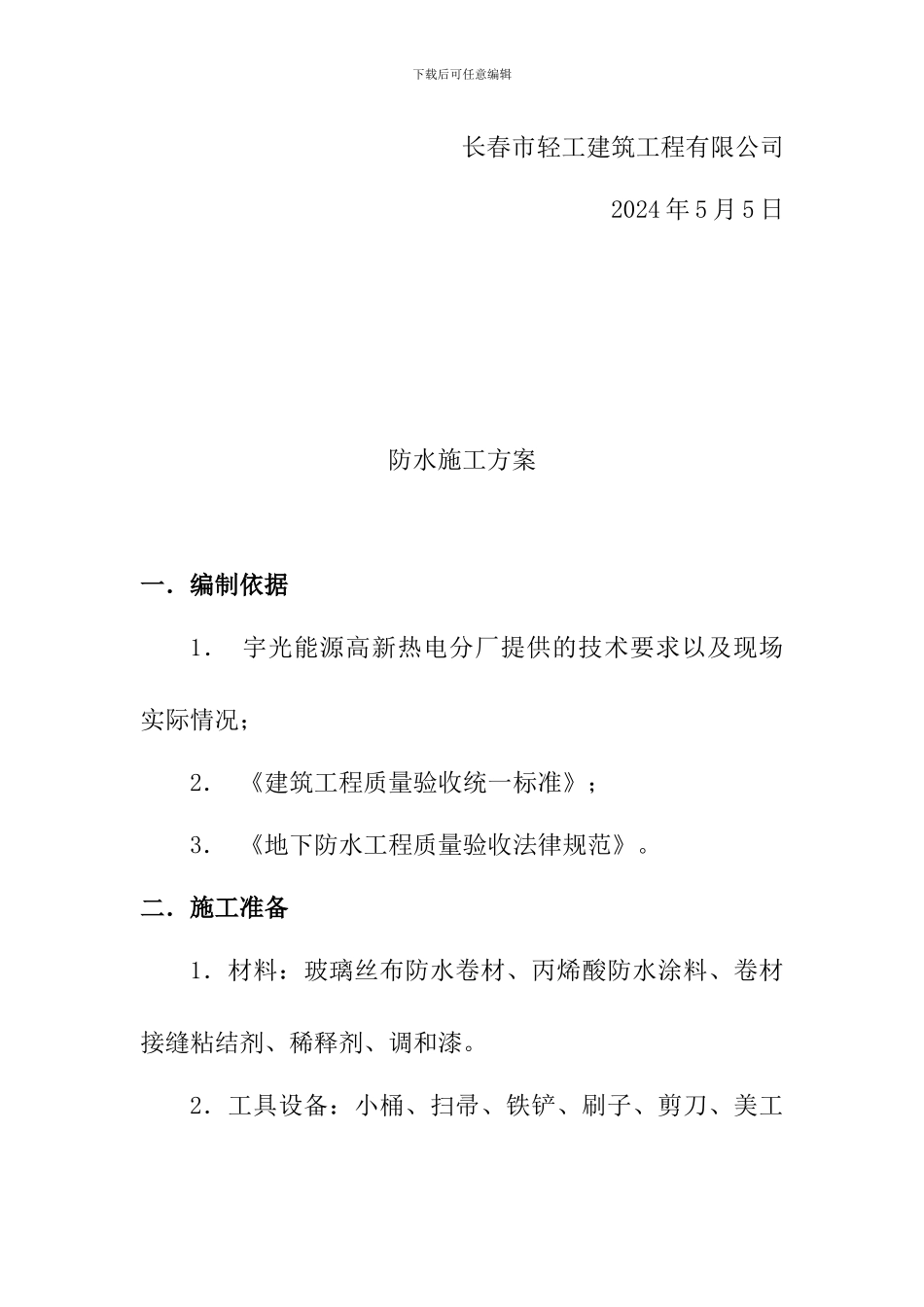

下载后可任意编辑宇光能源高新热电分厂栈桥防水施工方案下载后可任意编辑长春市轻工建筑工程有限公司2024 年 5 月 5 日防水施工方案一.编制依据1. 宇光能源高新热电分厂提供的技术要求以及现场实际情况;2. 《建筑工程质量验收统一标准》;3. 《地下防水工程质量验收法律规范》。二.施工准备1.材料:玻璃丝布防水卷材、丙烯酸防水涂料、卷材接缝粘结剂、稀释剂、调和漆。2.工具设备:小桶、扫帚、铁铲、刷子、剪刀、美工下载后可任意编辑刀、封缝刀、电钻。3.人员配备:专业工长 1 人,根据业主方要求进度安排施工班组及作业工人数量,保证进度要求;找平层应平整光洁,坡度必须符合设计要求,不允许有起砂、空鼓、凹凸不平等缺陷。4.找平层的含水率不宜大于 9%。(基层干燥程度检验方法:将 1㎡的卷材平坦的干铺在基层上,静置 3~4 小时后掀开检查,基层和卷材上无水印即可施工防水层。)5.找平层严禁有积水部位,必要时可采纳泼水检验。6.找平层与突出侧墙相连接的阴角(转角)必须符合要求。三.施工工艺1.工艺流程:清理基层→涂刷基层处理剂(增强粘结)→复杂部位→转角加强层处理→铺贴卷材→卷材接缝处理→边缘密封处理→调和漆保护层施工→验收。下载后可任意编辑2. 施工操作工艺1)清理基层2)涂刷底胶卷材底面和基层表面均涂胶粘剂。卷材表面涂刷基层胶粘剂时,先将卷材展开摊铺在旁边平整洁净的基层上,用长柄滚刷蘸胶粘剂均匀涂刷在卷材背面,不得涂刷太薄而露底,也不得涂刷过多而底胶。搭接逢部位不得涂胶粘剂留作涂刷接缝胶粘剂,留置宽度即卷材搭接长度。基层表面涂刷基层胶粘剂重难点为阴阳角、平立面转角处、卷材收头处、排水口等节点部位,这些部位有增强层时应用接缝胶粘剂。3)卷材铺贴卷材接头宽度一般为 100mm,将卷材接缝用粘接剂涂刷在翻开的卷材接头两个粘接面上,干燥 15min 左右,(用指触不粘手时)即可进行粘合。下载后可任意编辑铺贴时将卷材的一端固定在预定位置,再沿标准线铺展卷材,不要绷得过紧,而要在松驰的状态下,但不得折皱每隔 1m 左右对准一下,以此保证边线齐平;平面与立面相连的卷材,应由下开始向上铺贴,并使卷材紧贴阴角压实。每铺完一幅卷材,立即用洁净而松软的长柄压辊从卷材一端顺卷材横向顺序滚压一遍,彻底排除卷材粘结层间的空气。排除空气后,平面部位卷材用外橡胶的大压辊滚压(一般重 30—40kg),使其粘贴牢固。滚压从中间向两侧边移动,做到排...
