下载后可任意编辑目录 一、编制依据:-----------------------------------------------------二、冬期施工的定义与涵盖范围:--------------------------------三、冬期施工部署:------------------------------------------------四、冬期施工技术安全措施:-------------------------------------五、冬施主要物资计划--------------------------------------------六、热工计算:-------------------------------------------------------一、编制依据:1、《建筑施工手册》2、《冬期施工手册》(第二版)3、《建筑安装工程质量检验评定统一标准》GB50300-2024二、冬期施工的定义与涵盖范围:1、冬期施工期限划分原则: 根据西安地区多年气象资料统计,当室外日平均气温连续 5d 稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5d 高于 5℃时解除冬期施工;冬期施工期限以外,当日最低气温低于 O℃时也应按本方案执行
西安地区冬期施工一般自当年的 11 月 21 日至次年 3 月20 日止,共约 120 天
2、涵盖范围:十一层以下结构工程部分,部分室外工程
三、冬期施工部署:1、组织准备: 1)项目要从组织上、思想上切实做好冬施前的各项准备工作,加大对冬期施工工作的领导力度,充分认识冬期施工的重要性,仔细部署冬期施工工作做到“ 准备充分、措施得当、条件保证、效果明显”, 确保工程质量,确保安全、文明施工,防止一切事故发生

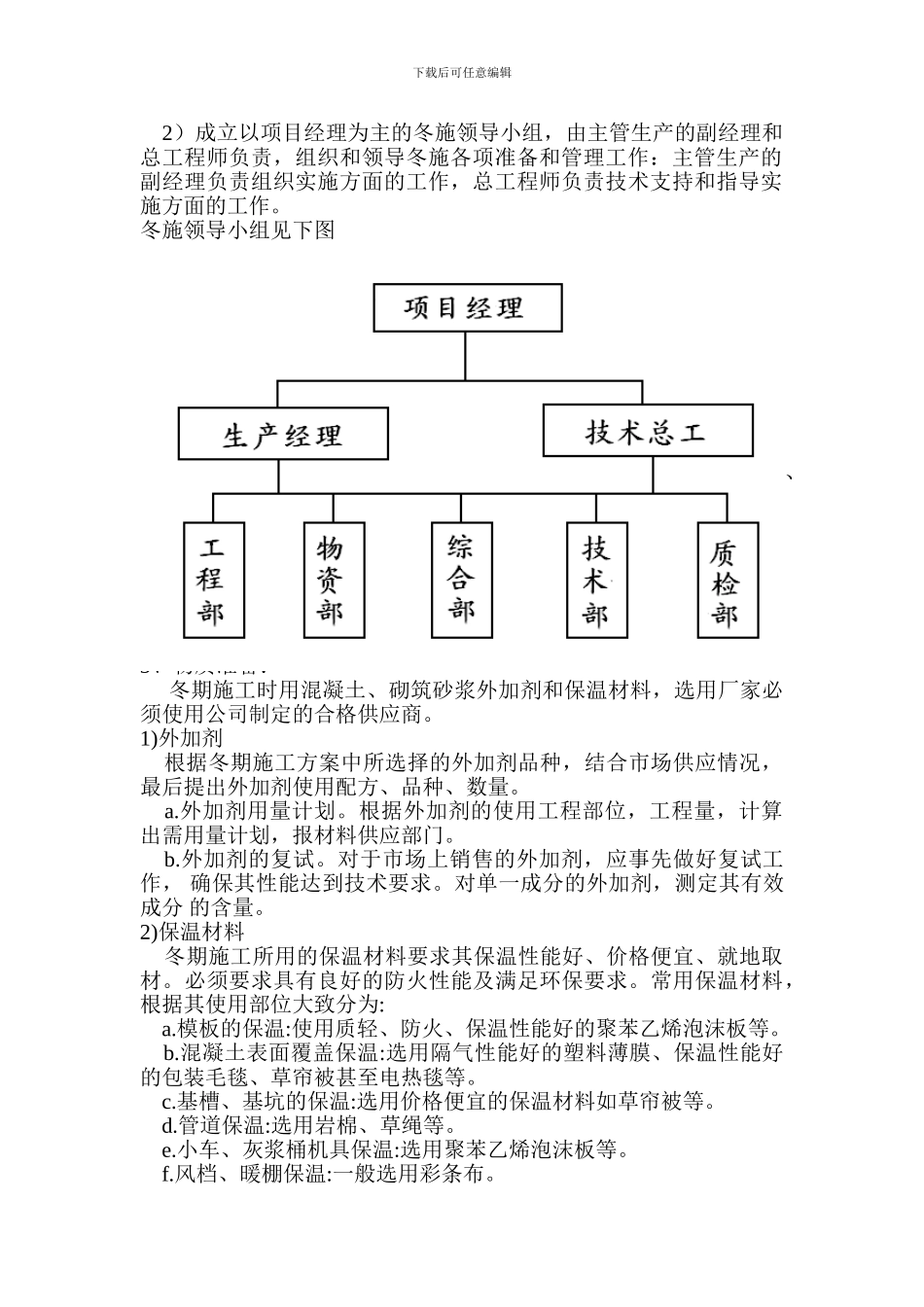

下载后可任意编辑 2)成立以项目经理为主的冬施领导小组,由主管生产的副经理和总工程师负责,组织和领导冬施各项准备和管
