下载后可任意编辑施工进度计划第一节 总体工期和节点工期目标一、 招标文件的工期要求和规定本工程《招标文件》规定,其计划工期为 300 日历天,计划开工日期为2024 年 6 月 20 日,计划竣工日期为 2024 年 6 月 30 日
主要有以下重要节点工期:二、 工期和进度计划的特点1.计划周期长由于本工程建设规模大,施工项目多,工艺复杂和质量要求高等客观因素制约,因此,建设周期较长

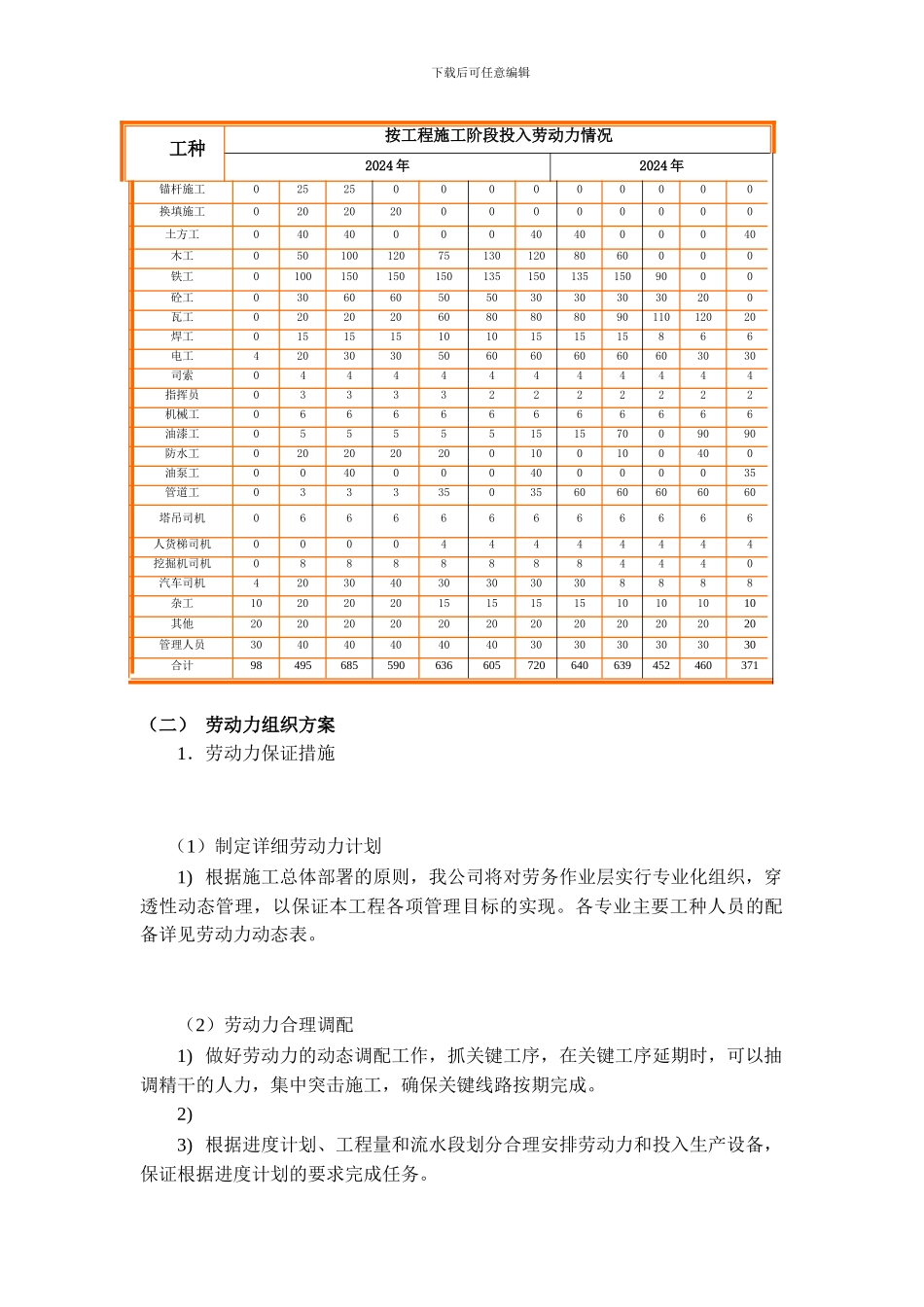

2.计划工作量大三、 总工期和节点工期的目标和承诺第二节 第三节 第四节 资源投入计划及其组织方案一、 劳动力配置计划及其组织方案(一) 劳动力投入计划附表三 劳动力计划表工种按工程施工阶段投入劳动力情况2024 年2024 年6 月7 月8 月9 月10 月11 月12月1 月2 月3 月4 月5 月施工准备3000000000000搅拌桩施工0000450000000管桩施工02020000000000下载后可任意编辑工种按工程施工阶段投入劳动力情况2024 年2024 年锚杆施工02525000000000换填施工020202000000000土方工04040000404000040木工050100120751301208060000铁工01001501501501351501351509000砼工0306060505030303030200瓦工0202020608080809011012020焊工01515151010151515866电工42030305060606060603030司索044444444444指挥员033332222222机械工066666666666油漆工05555515157009090防水工0202020200100100400油泵工004000040000035管道工0333350356060606060塔吊司机066666666666人货梯司机00004
