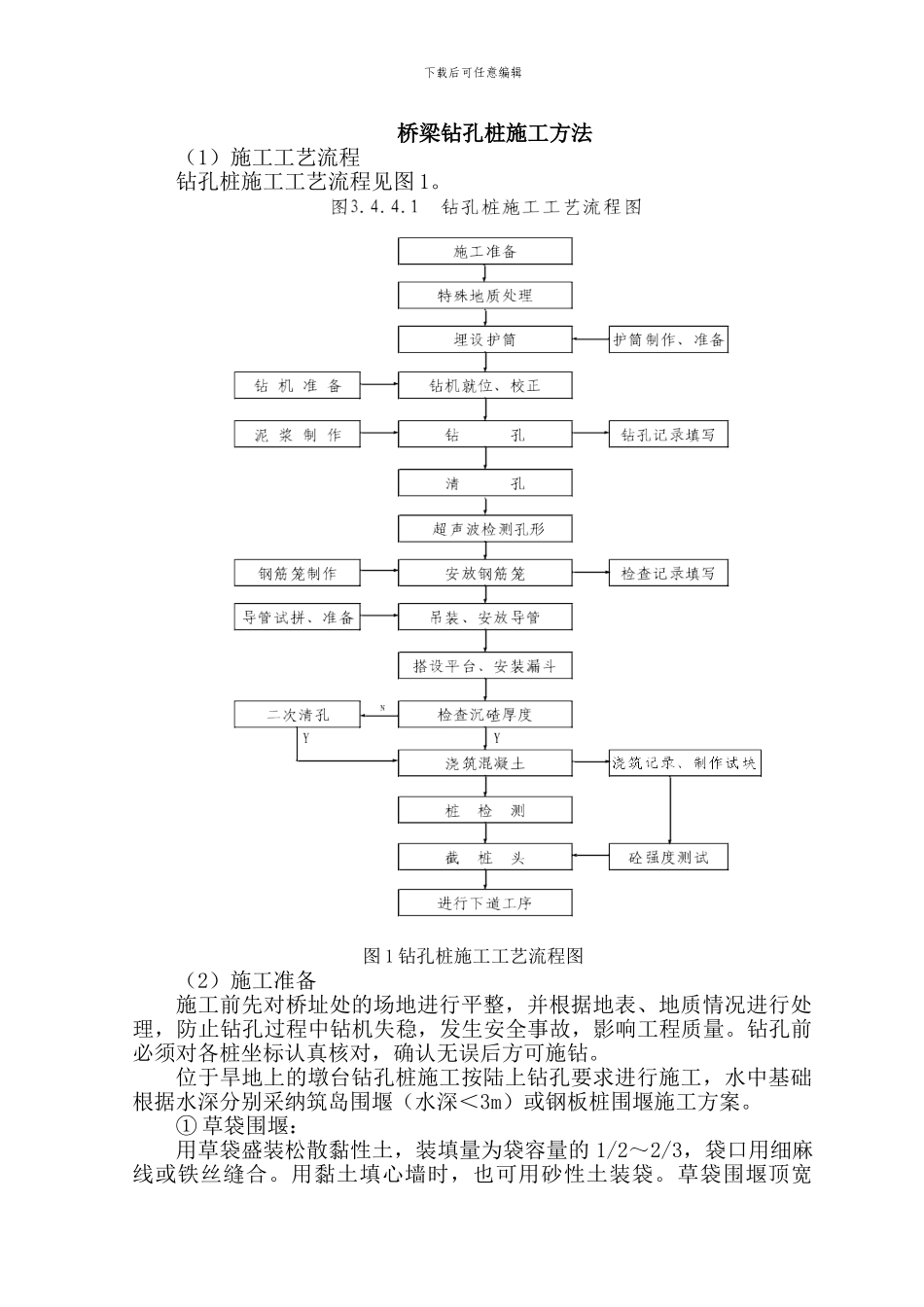

下载后可任意编辑桥梁钻孔桩施工方法(1)施工工艺流程钻孔桩施工工艺流程见图 1
图 1 钻孔桩施工工艺流程图(2)施工准备施工前先对桥址处的场地进行平整,并根据地表、地质情况进行处理,防止钻孔过程中钻机失稳,发生安全事故,影响工程质量
钻孔前必须对各桩坐标认真核对,确认无误后方可施钻
位于旱地上的墩台钻孔桩施工按陆上钻孔要求进行施工,水中基础根据水深分别采纳筑岛围堰(水深<3m)或钢板桩围堰施工方案
① 草袋围堰: 用草袋盛装松散黏性土,装填量为袋容量的 1/2~2/3,袋口用细麻线或铁丝缝合
用黏土填心墙时,也可用砂性土装袋
草袋围堰顶宽下载后可任意编辑1
0m,外侧 1:1,内侧 1:0
袋与袋间交错堆码,以保证围堰的稳定及不漏水
草袋围堰形成后,抽干围堰内积水,清除淤泥,重新填筑粘性土至施工水位以上 0
5m,形成草袋围堰筑岛后在其岛面上进行钻孔桩和承台施工
施工时要求土袋平放,上下左右互相错缝码整齐
水中土袋可用带钩的木杆,钩送就位
在水不深而河床有一层透水层覆盖时在外圈围堰完成后,先行抽水,掏挖去内堰底下的透水层,然后堆码内围堰土袋,内外堰之间填筑黏土心墙,防止河床漏水
将围堰内的水抽干后,载重汽车运土填筑,并分层碾压密实
围堰顶标高大于施工水位标高加上0
② 钢板桩围堰:钢板桩插打利用 50t 履带吊配合打桩锤,把钢板桩插打到设计标高位置,插打时保持桩架垂直
插打次序从上游开始,在下游合拢,每边由一角插至另一角
插打钢板桩时要严格控制好桩的垂直度,尤其是第一根桩要从两个相互垂直方向同时控制,确保垂直不偏
钢板桩围堰形成后,抽干围堰内积水,清除围堰内淤泥,重新填筑粘性土至水面以上 0
5m 形成钻孔桩施工岛面
(3)钻进成孔钻孔前,先埋置导向护筒,灌入护壁泥浆

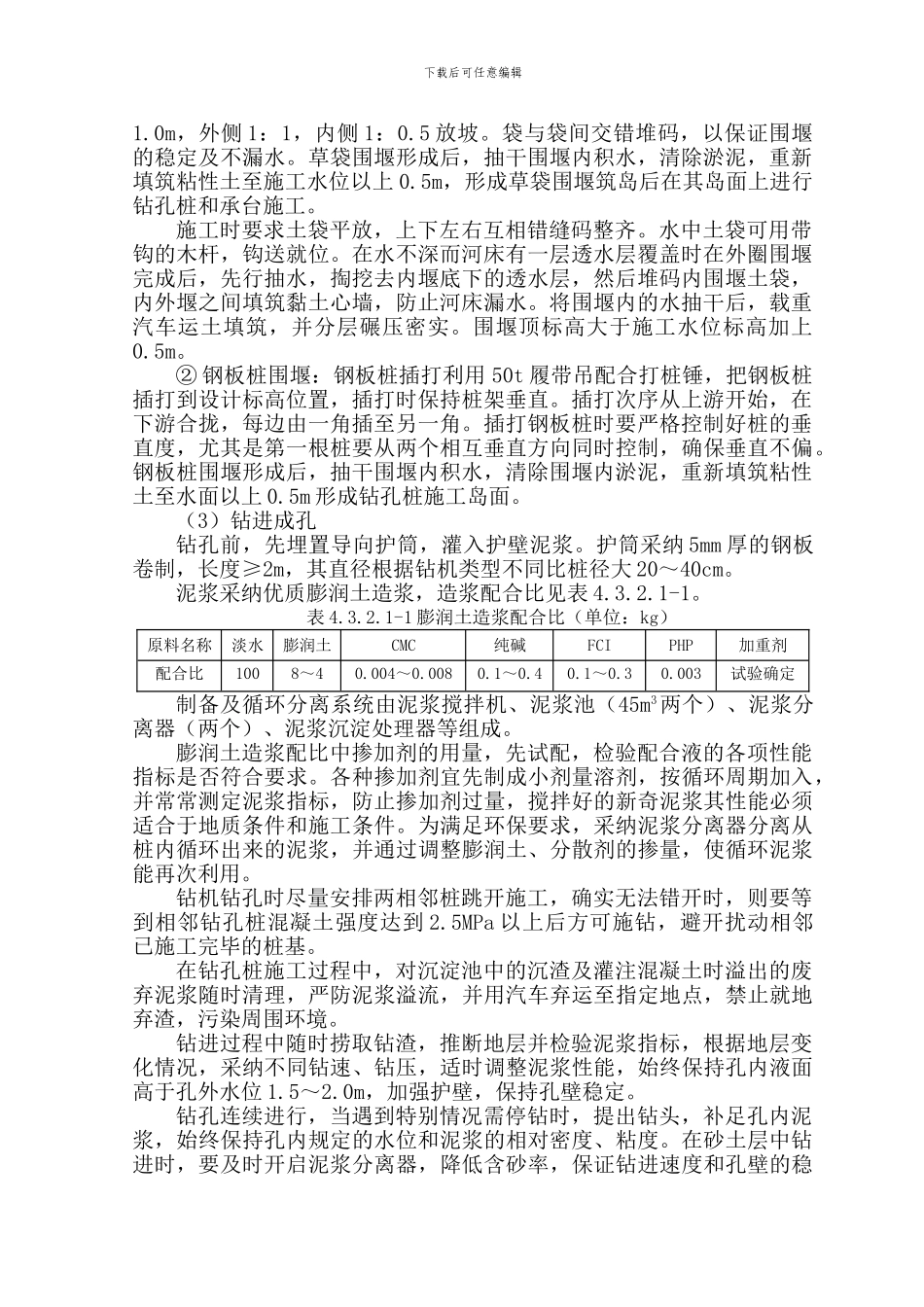

护筒采纳 5mm 厚的钢板卷制,长度≥2m,其直径根据钻机类型不同比桩径大 20~40c
