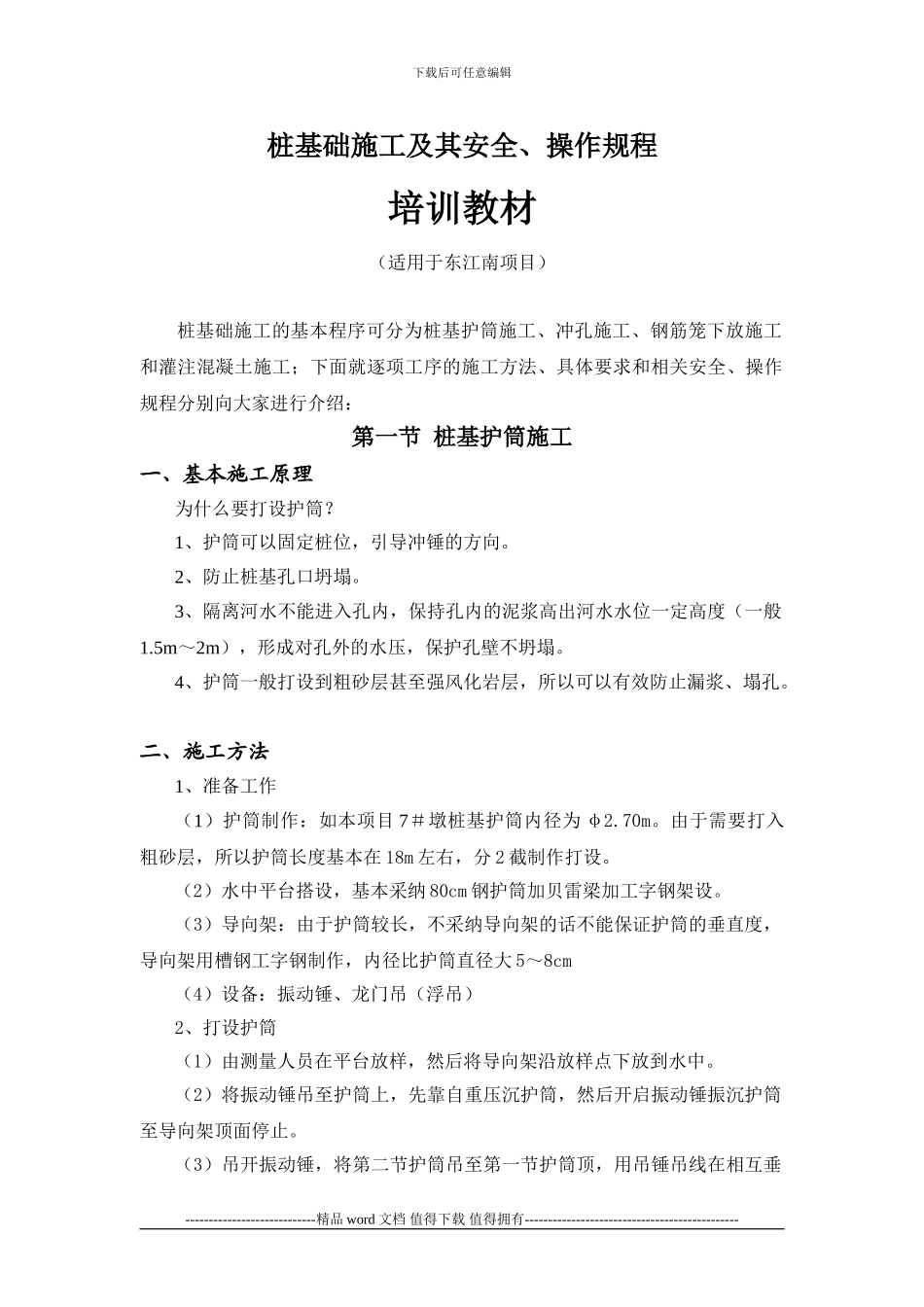

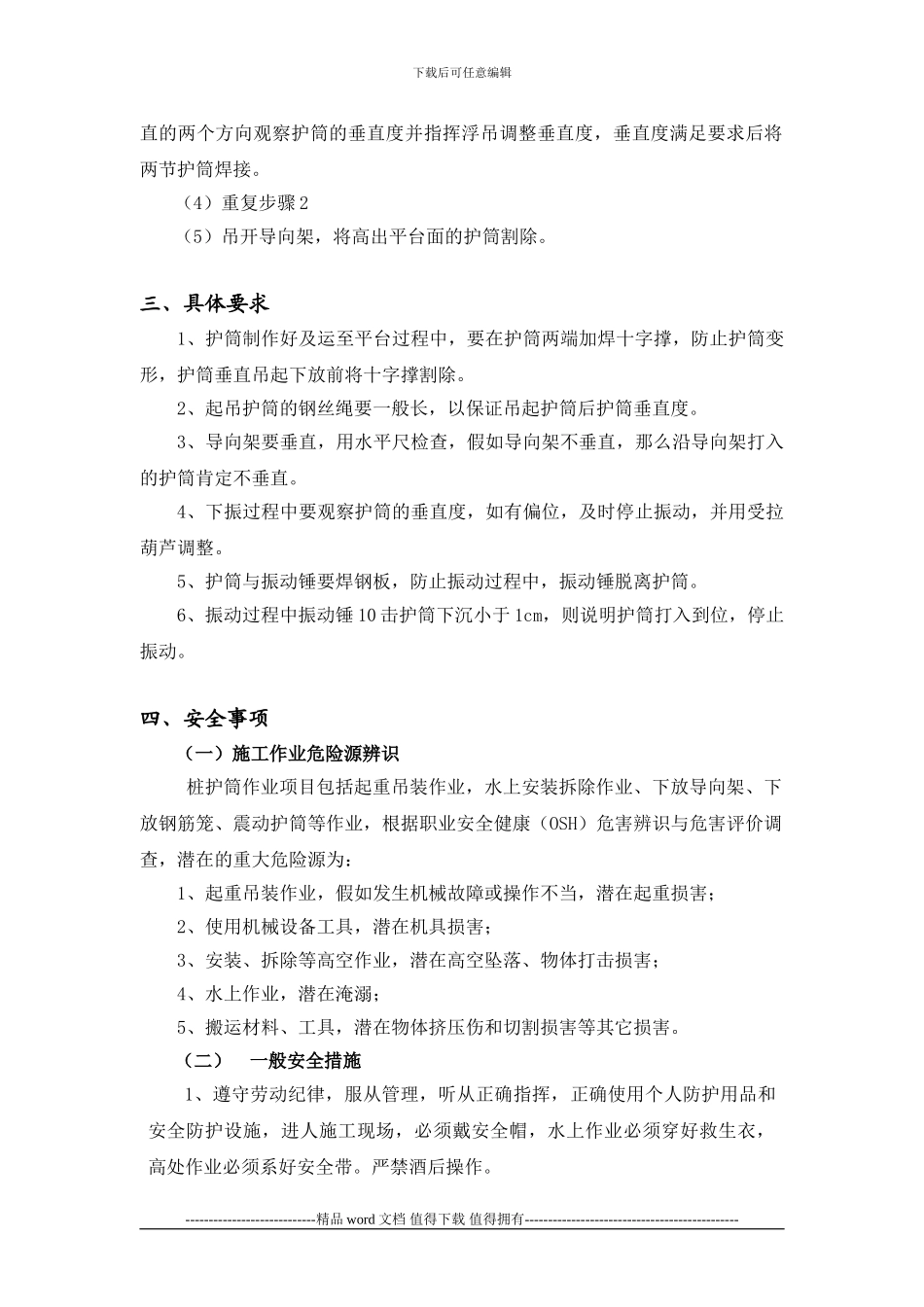

下载后可任意编辑桩基础施工及其安全、操作规程培训教材(适用于东江南项目)桩基础施工的基本程序可分为桩基护筒施工、冲孔施工、钢筋笼下放施工和灌注混凝土施工;下面就逐项工序的施工方法、具体要求和相关安全、操作规程分别向大家进行介绍:第一节 桩基护筒施工一、基本施工原理为什么要打设护筒?1、护筒可以固定桩位,引导冲锤的方向。2、防止桩基孔口坍塌。3、隔离河水不能进入孔内,保持孔内的泥浆高出河水水位一定高度(一般1.5m~2m),形成对孔外的水压,保护孔壁不坍塌。4、护筒一般打设到粗砂层甚至强风化岩层,所以可以有效防止漏浆、塌孔。二、施工方法1、准备工作(1)护筒制作:如本项目 7#墩桩基护筒内径为 φ2.70m。由于需要打入粗砂层,所以护筒长度基本在 18m 左右,分 2 截制作打设。(2)水中平台搭设,基本采纳 80cm 钢护筒加贝雷梁加工字钢架设。(3)导向架:由于护筒较长,不采纳导向架的话不能保证护筒的垂直度,导向架用槽钢工字钢制作,内径比护筒直径大 5~8cm(4)设备:振动锤、龙门吊(浮吊)2、打设护筒(1)由测量人员在平台放样,然后将导向架沿放样点下放到水中。(2)将振动锤吊至护筒上,先靠自重压沉护筒,然后开启振动锤振沉护筒至导向架顶面停止。(3)吊开振动锤,将第二节护筒吊至第一节护筒顶,用吊锤吊线在相互垂----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑直的两个方向观察护筒的垂直度并指挥浮吊调整垂直度,垂直度满足要求后将两节护筒焊接。(4)重复步骤 2(5)吊开导向架,将高出平台面的护筒割除。三、具体要求1、护筒制作好及运至平台过程中,要在护筒两端加焊十字撑,防止护筒变形,护筒垂直吊起下放前将十字撑割除。2、起吊护筒的钢丝绳要一般长,以保证吊起护筒后护筒垂直度。3、导向架要垂直,用水平尺检查,假如导向架不垂直,那么沿导向架打入的护筒肯定不垂直。4、下振过程中要观察护筒的垂直度,如有偏位,及时停止振动,并用受拉葫芦调整。5、护筒与振动锤要焊钢板,防止振动过程中,振动锤脱离护筒。6、振动过程中振动锤 10 击护筒下沉小于 1cm,则说明护筒打入到位,停止振动。四、安全事项(一)施工作业危险源辨识桩护筒作业项目包括起重吊装作业,水上安装拆除作业、下放导向架、下放钢筋笼、震动护筒等作业,根据职业安全健康(OSH)危害辨识与危害评价调查,潜在...
