电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

模板工程施工工艺流程控制程序图VIP免费

模板工程施工工艺流程控制程序图_第1页
1/14
模板工程施工工艺流程控制程序图_第2页
2/14
模板工程施工工艺流程控制程序图_第3页
3/14

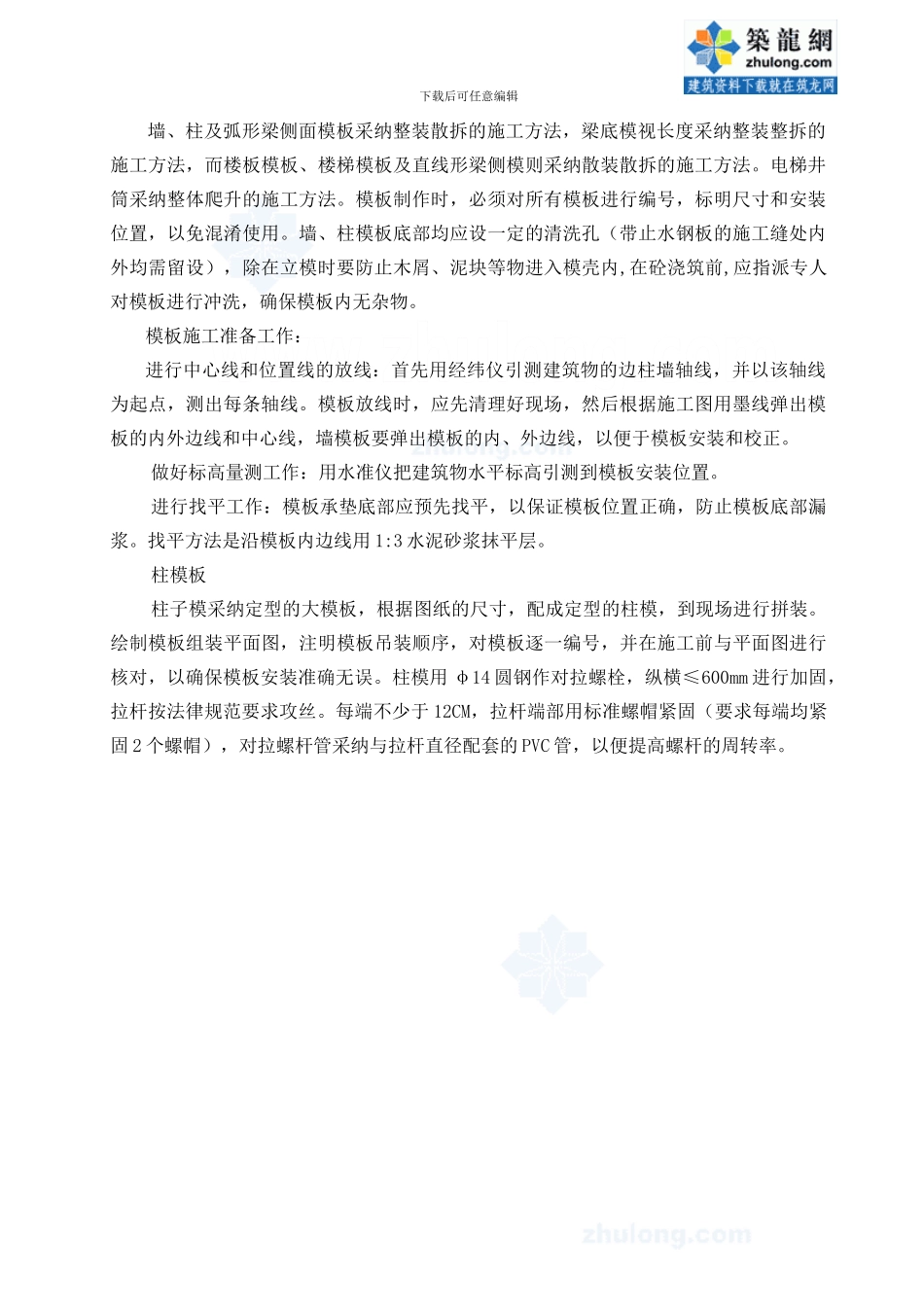

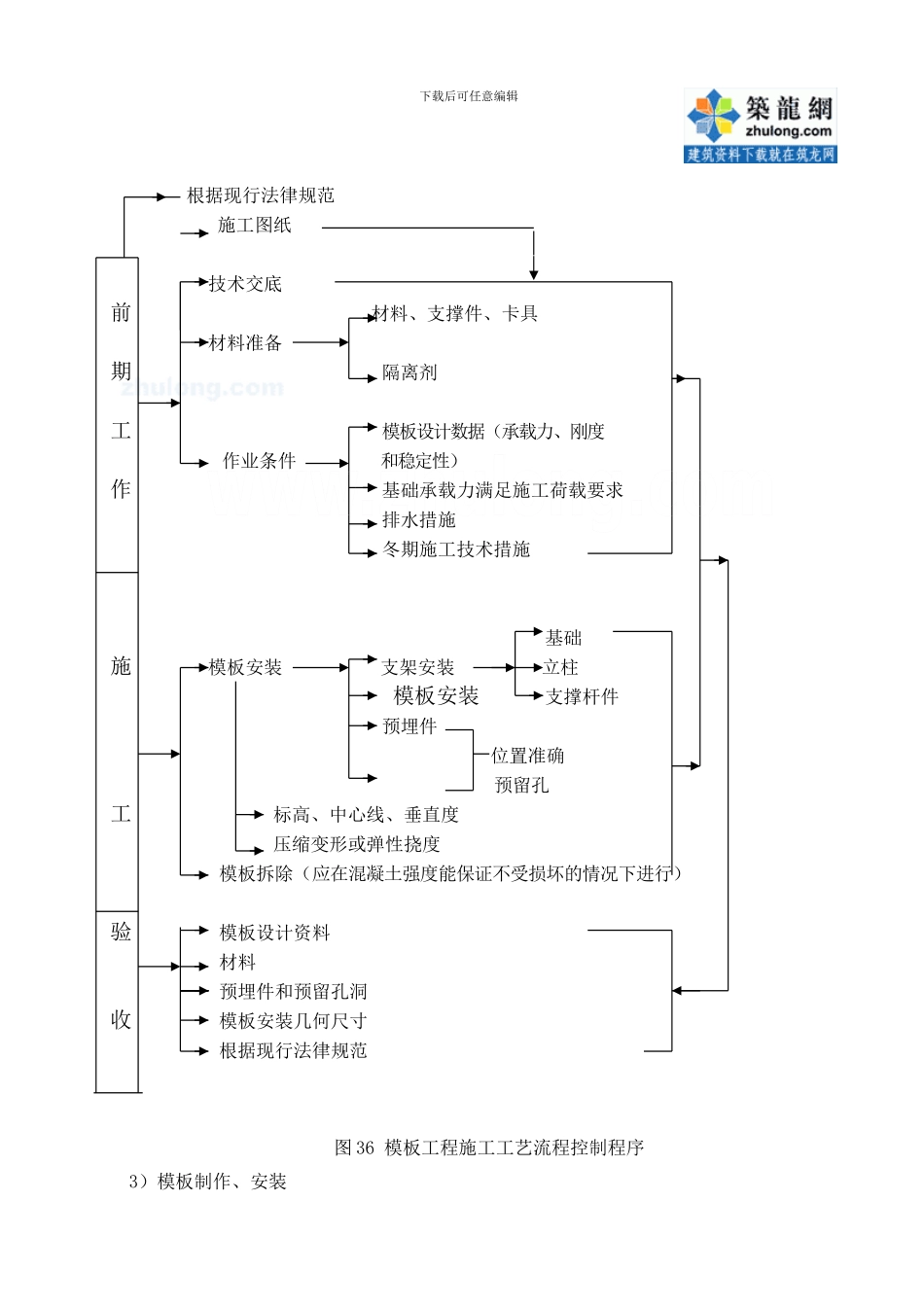

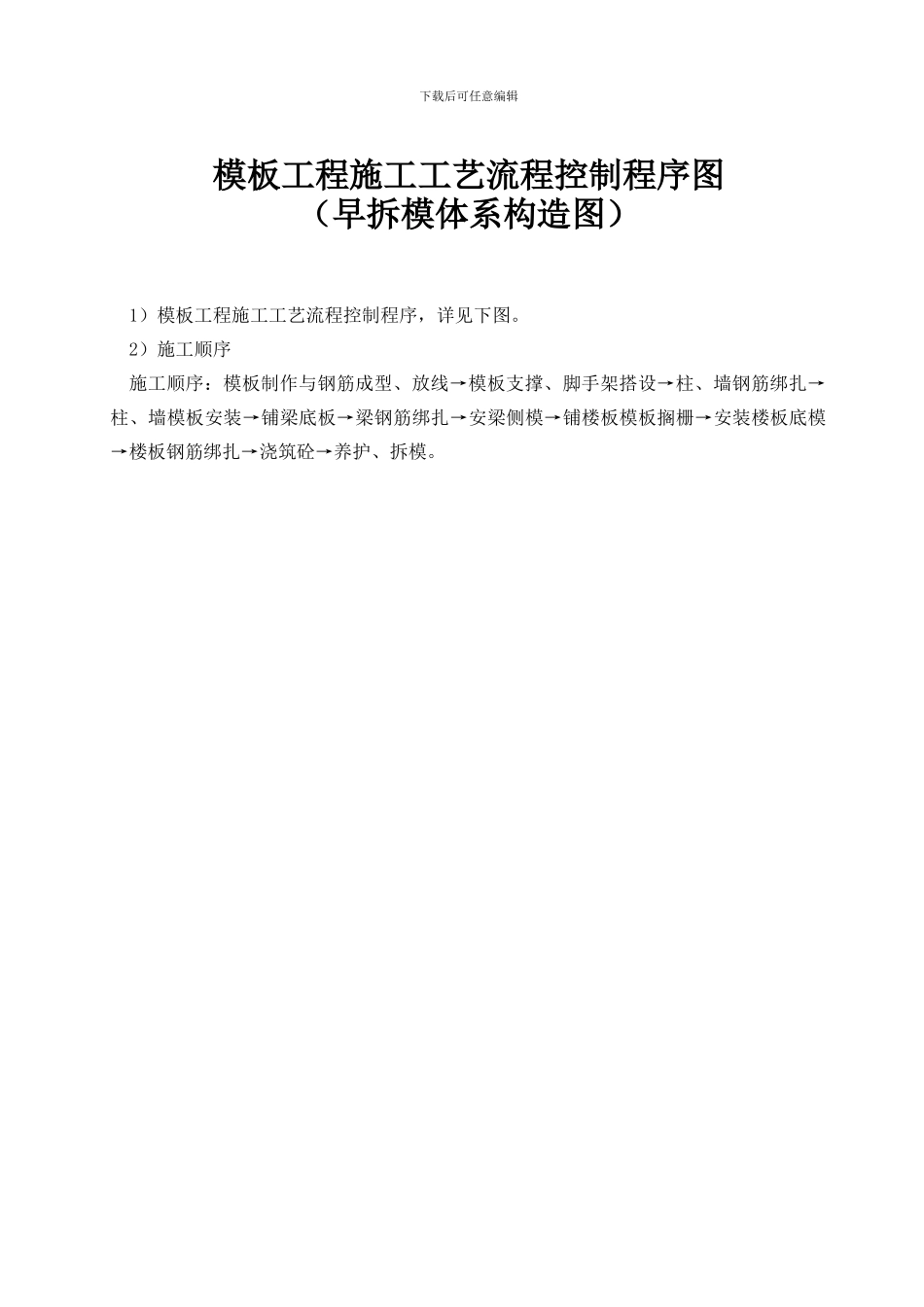

下载后可任意编辑 模板工程施工工艺流程控制程序图(早拆模体系构造图)1)模板工程施工工艺流程控制程序,详见下图。2)施工顺序施工顺序:模板制作与钢筋成型、放线→模板支撑、脚手架搭设→柱、墙钢筋绑扎→柱、墙模板安装→铺梁底板→梁钢筋绑扎→安梁侧模→铺楼板模板搁栅→安装楼板底模→楼板钢筋绑扎→浇筑砼→养护、拆模。下载后可任意编辑 根据现行法律规范 施工图纸 技术交底前 材料、支撑件、卡具 材料准备 期 隔离剂 工 模板设计数据(承载力、刚度 作业条件 和稳定性)作 基础承载力满足施工荷载要求 排水措施 冬期施工技术措施 基础施 模板安装 支架安装 立柱 模板安装 支撑杆件 预埋件 位置准确预留孔工 标高、中心线、垂直度 压缩变形或弹性挠度 模板拆除(应在混凝土强度能保证不受损坏的情况下进行)验 模板设计资料 材料 预埋件和预留孔洞收 模板安装几何尺寸 根据现行法律规范图 36 模板工程施工工艺流程控制程序3)模板制作、安装下载后可任意编辑墙、柱及弧形梁侧面模板采纳整装散拆的施工方法,梁底模视长度采纳整装整拆的施工方法,而楼板模板、楼梯模板及直线形梁侧模则采纳散装散拆的施工方法。电梯井筒采纳整体爬升的施工方法。模板制作时,必须对所有模板进行编号,标明尺寸和安装位置,以免混淆使用。墙、柱模板底部均应设一定的清洗孔(带止水钢板的施工缝处内外均需留设),除在立模时要防止木屑、泥块等物进入模壳内,在砼浇筑前,应指派专人对模板进行冲洗,确保模板内无杂物。模板施工准备工作:进行中心线和位置线的放线:首先用经纬仪引测建筑物的边柱墙轴线,并以该轴线为起点,测出每条轴线。模板放线时,应先清理好现场,然后根据施工图用墨线弹出模板的内外边线和中心线,墙模板要弹出模板的内、外边线,以便于模板安装和校正。做好标高量测工作:用水准仪把建筑物水平标高引测到模板安装位置。进行找平工作:模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆。找平方法是沿模板内边线用 1:3 水泥砂浆抹平层。柱模板柱子模采纳定型的大模板,根据图纸的尺寸,配成定型的柱模,到现场进行拼装。绘制模板组装平面图,注明模板吊装顺序,对模板逐一编号,并在施工前与平面图进行核对,以确保模板安装准确无误。柱模用 φ14 圆钢作对拉螺栓,纵横≤600mm 进行加固,拉杆按法律规范要求攻丝。每端不少于 12CM,拉杆端部用标准螺帽紧固(要求每端均紧固 2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

模板工程施工工艺流程控制程序图

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
