下载后可任意编辑泗水人家工程模板施工专项方案编制: 审核:批准:浙江华纳建设有限公司2011 年 9 月 28 日模板工程施工方案一、工程概况本项目工程为泗阳泗水人家工程,工程地点位于泗阳县城北京路与1下载后可任意编辑洋河路交叉口东南角 ,其共计建筑面积约肆万 平方米
结构类型为砖混结构
根据甲方提供的总平面图以及各单位工程结构相同,面积相差不大的特点

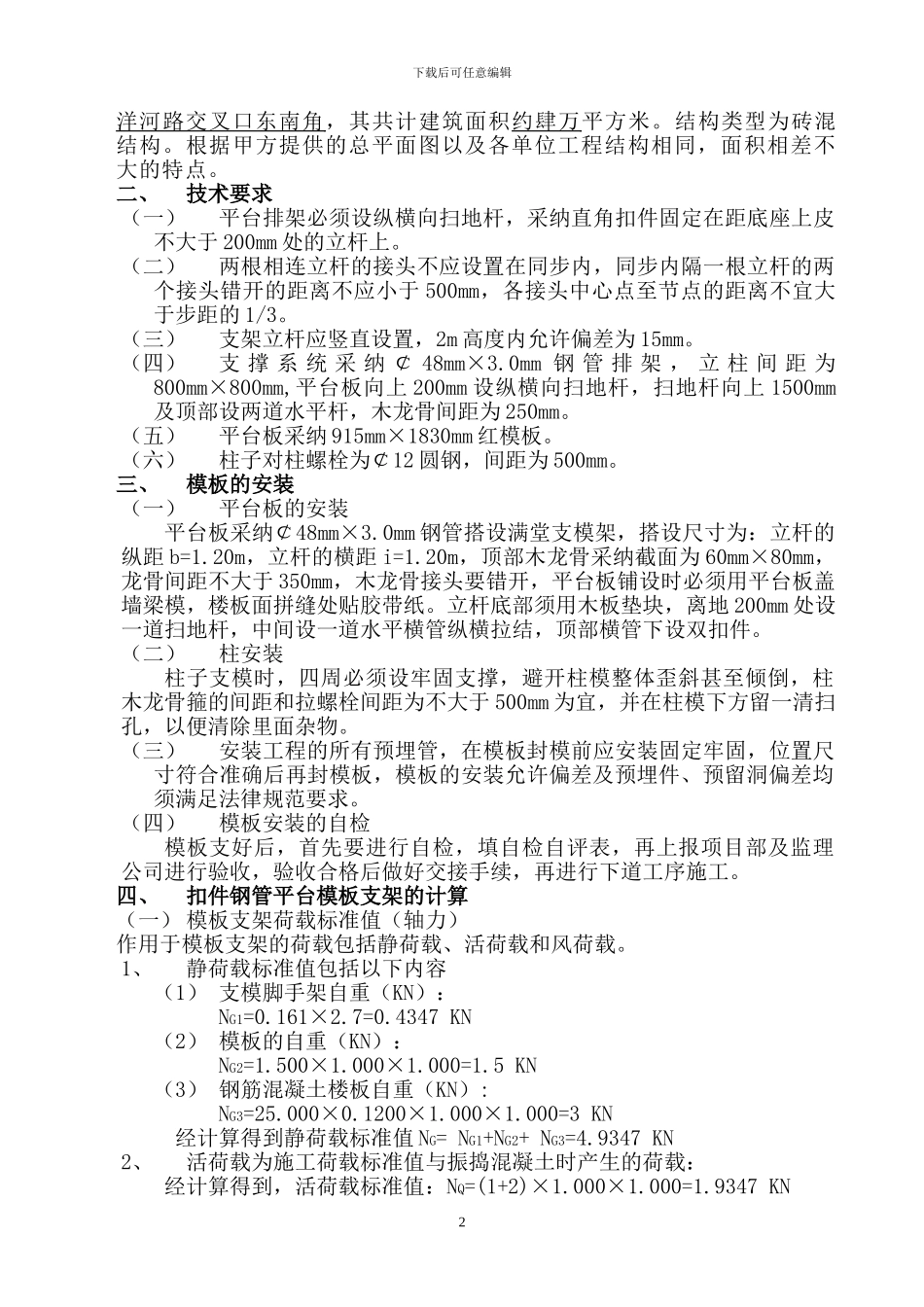

二、技术要求(一)平台排架必须设纵横向扫地杆,采纳直角扣件固定在距底座上皮不大于 200mm 处的立杆上
(二)两根相连立杆的接头不应设置在同步内,同步内隔一根立杆的两个接头错开的距离不应小于 500mm,各接头中心点至节点的距离不宜大于步距的 1/3
(三)支架立杆应竖直设置,2m 高度内允许偏差为 15mm
(四)支 撑 系 统 采 纳 ¢ 48mm×3
0mm 钢 管 排 架 , 立 柱 间 距 为800mm×800mm,平台板向上 200mm 设纵横向扫地杆,扫地杆向上 1500mm及顶部设两道水平杆,木龙骨间距为 250mm
(五)平台板采纳 915mm×1830mm 红模板
(六)柱子对柱螺栓为¢12 圆钢,间距为 500mm
三、模板的安装(一)平台板的安装平台板采纳¢48mm×3
0mm 钢管搭设满堂支模架,搭设尺寸为:立杆的纵距 b=1
20m,立杆的横距 i=1
20m,顶部木龙骨采纳截面为 60mm×80mm,龙骨间距不大于 350mm,木龙骨接头要错开,平台板铺设时必须用平台板盖墙梁模,楼板面拼缝处贴胶带纸
立杆底部须用木板垫块,离地 200mm 处设一道扫地杆,中间设一道水平横管纵横拉结,顶部横管下设双扣件
(二)柱安装柱子支模时,四周必须设牢固支撑,避开柱模整体歪斜甚至倾倒,柱木龙骨箍的间距和拉螺栓间距为不大于 500mm 为宜,并在柱模下方留一清扫孔,以便清除里面杂物

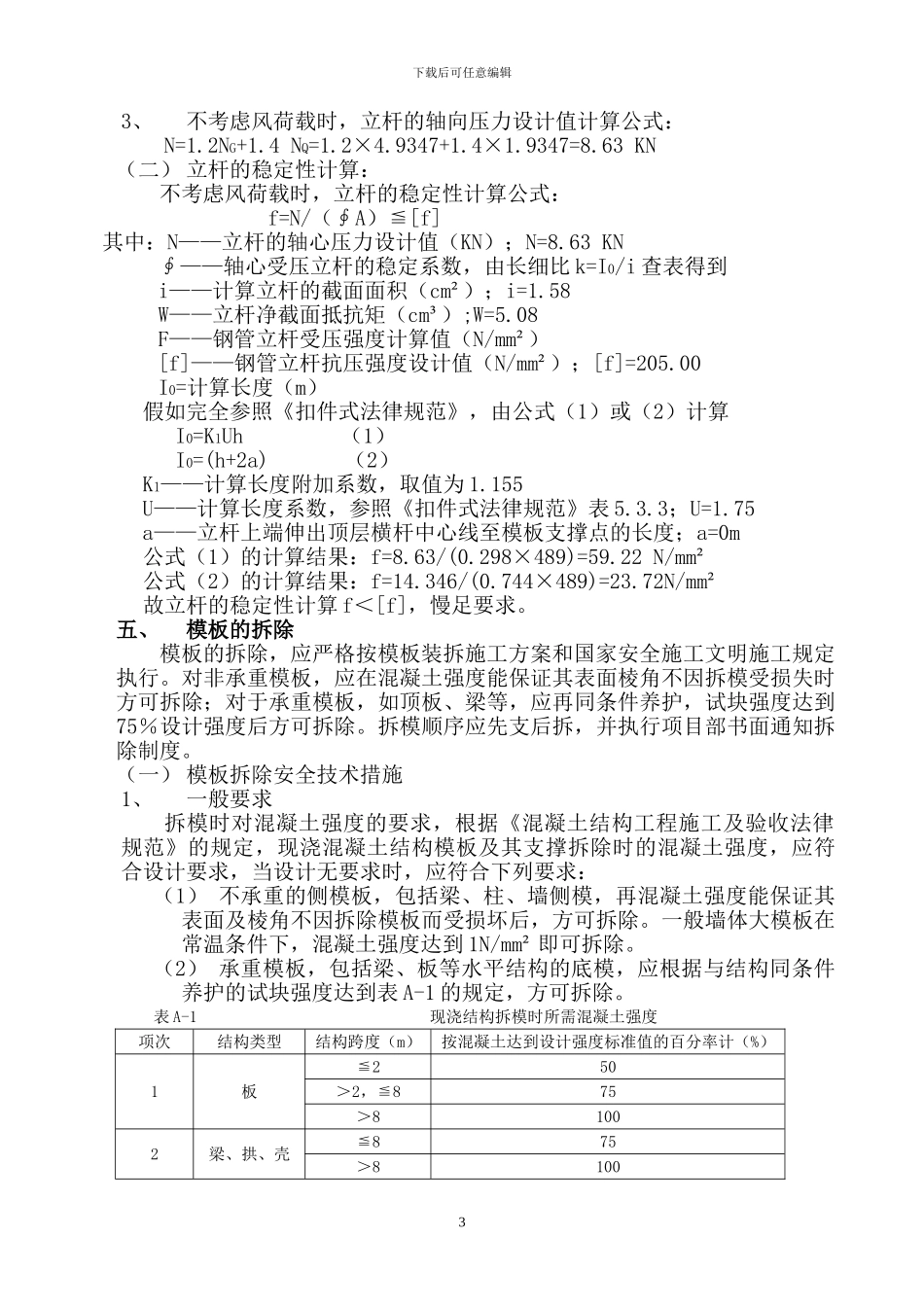

(三)安装工程的所有预埋管
