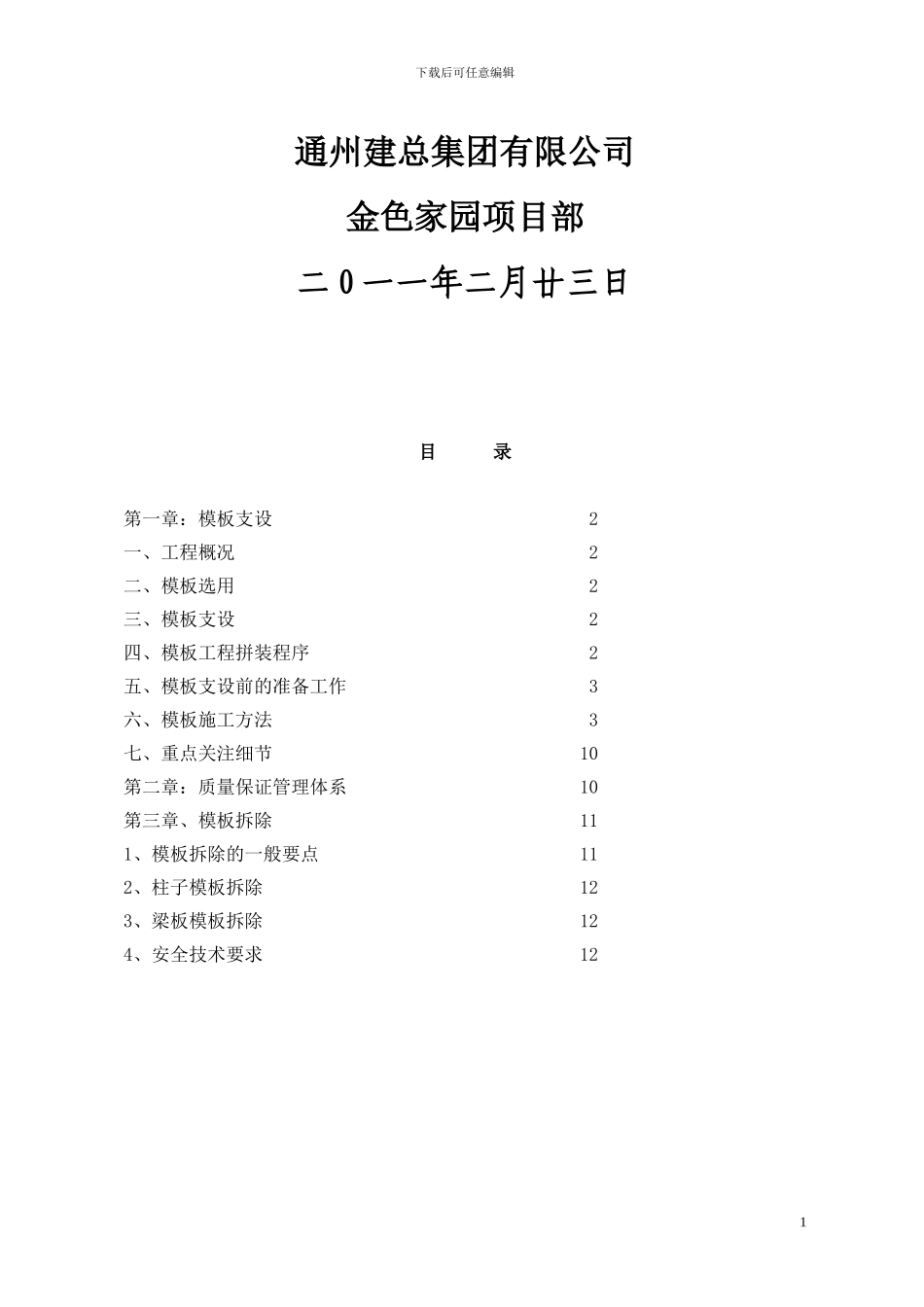

无锡金色家园二期模板工程施工质量提升方案下载后可任意编辑通州建总集团有限公司金色家园项目部二 0 一一年二月廿三日目 录第一章:模板支设 2一、工程概况 2二、模板选用 2三、模板支设 2四、模板工程拼装程序 2五、模板支设前的准备工作 3六、模板施工方法 3七、重点关注细节 10第二章:质量保证管理体系 10第三章、模板拆除 111、模板拆除的一般要点 112、柱子模板拆除 123、梁板模板拆除 124、安全技术要求 121下载后可任意编辑第一章、模板支设一、工程概况:本工程为无锡市万科金色家园二期,均为短肢柱框架结构
剪力墙板、楼面、楼梯、屋面均为整体现浇钢筋混凝土结构、地下车库为框架结构、外墙为现浇钢筋混凝土墙板

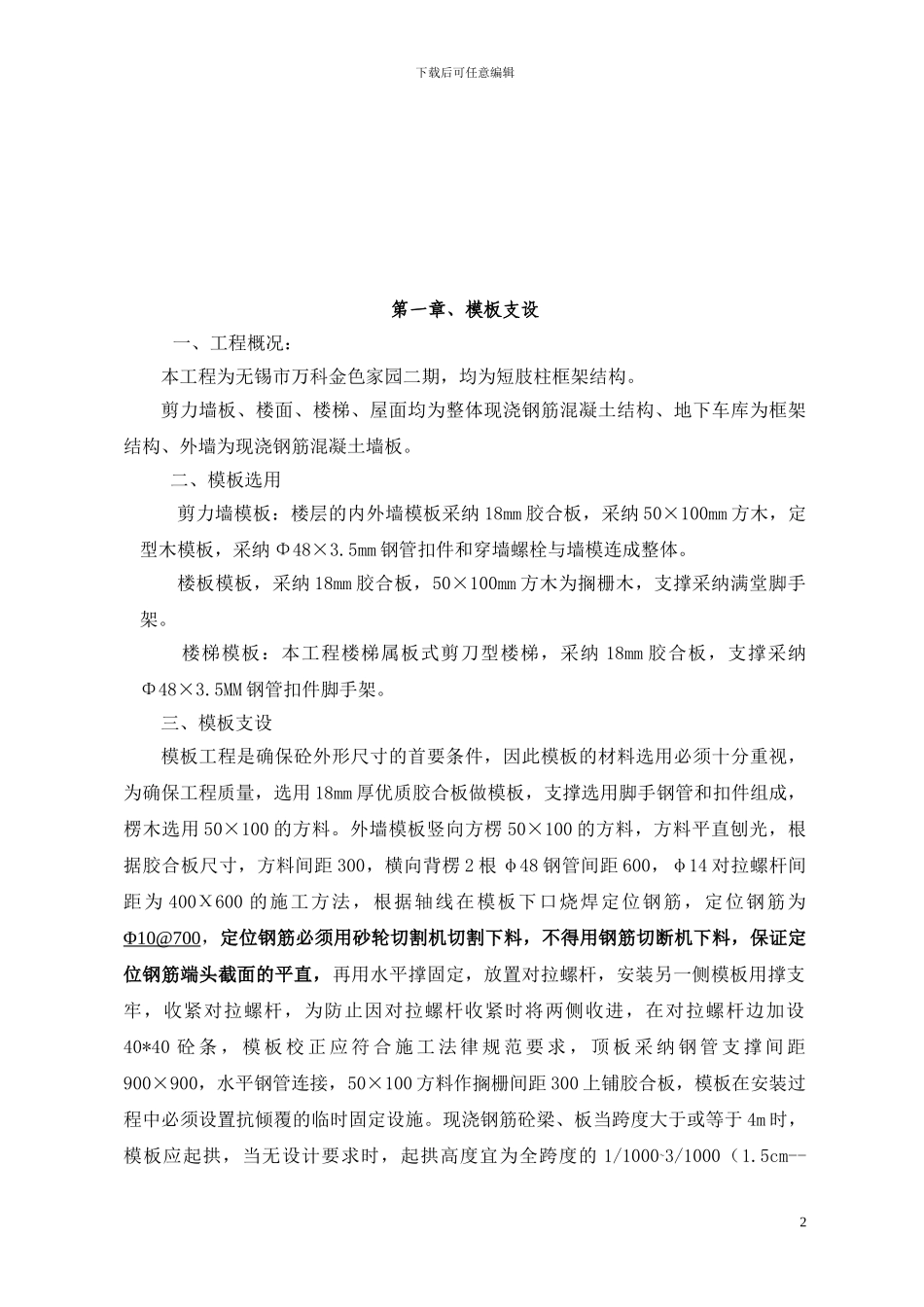

二、模板选用剪力墙模板:楼层的内外墙模板采纳 18mm 胶合板,采纳 50×100mm 方木,定型木模板,采纳 Φ48×3
5mm 钢管扣件和穿墙螺栓与墙模连成整体
楼板模板,采纳 18mm 胶合板,50×100mm 方木为搁栅木,支撑采纳满堂脚手架
楼梯模板:本工程楼梯属板式剪刀型楼梯,采纳 18mm 胶合板,支撑采纳Φ48×3
5MM 钢管扣件脚手架
三、模板支设模板工程是确保砼外形尺寸的首要条件,因此模板的材料选用必须十分重视,为确保工程质量,选用 18mm 厚优质胶合板做模板,支撑选用脚手钢管和扣件组成,楞木选用 50×100 的方料
外墙模板竖向方楞 50×100 的方料,方料平直刨光,根据胶合板尺寸,方料间距 300,横向背楞 2 根 φ48 钢管间距 600,φ14 对拉螺杆间距为 400Χ600 的施工方法,根据轴线在模板下口烧焊定位钢筋,定位钢筋为Φ10@700,定位钢筋必须用砂轮切割机切割下料,不得用钢筋切断机下料,保证定位钢筋端头截面的平直,再用水平撑固定,放置对拉螺杆,安装另一侧模板用撑支牢,收紧对拉螺杆,为防止因对拉螺杆收紧时将两侧
