下载后可任意编辑 目 录一、工程概况二、施工部署三、施工现场人员职责第 1 页 共 12 页精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

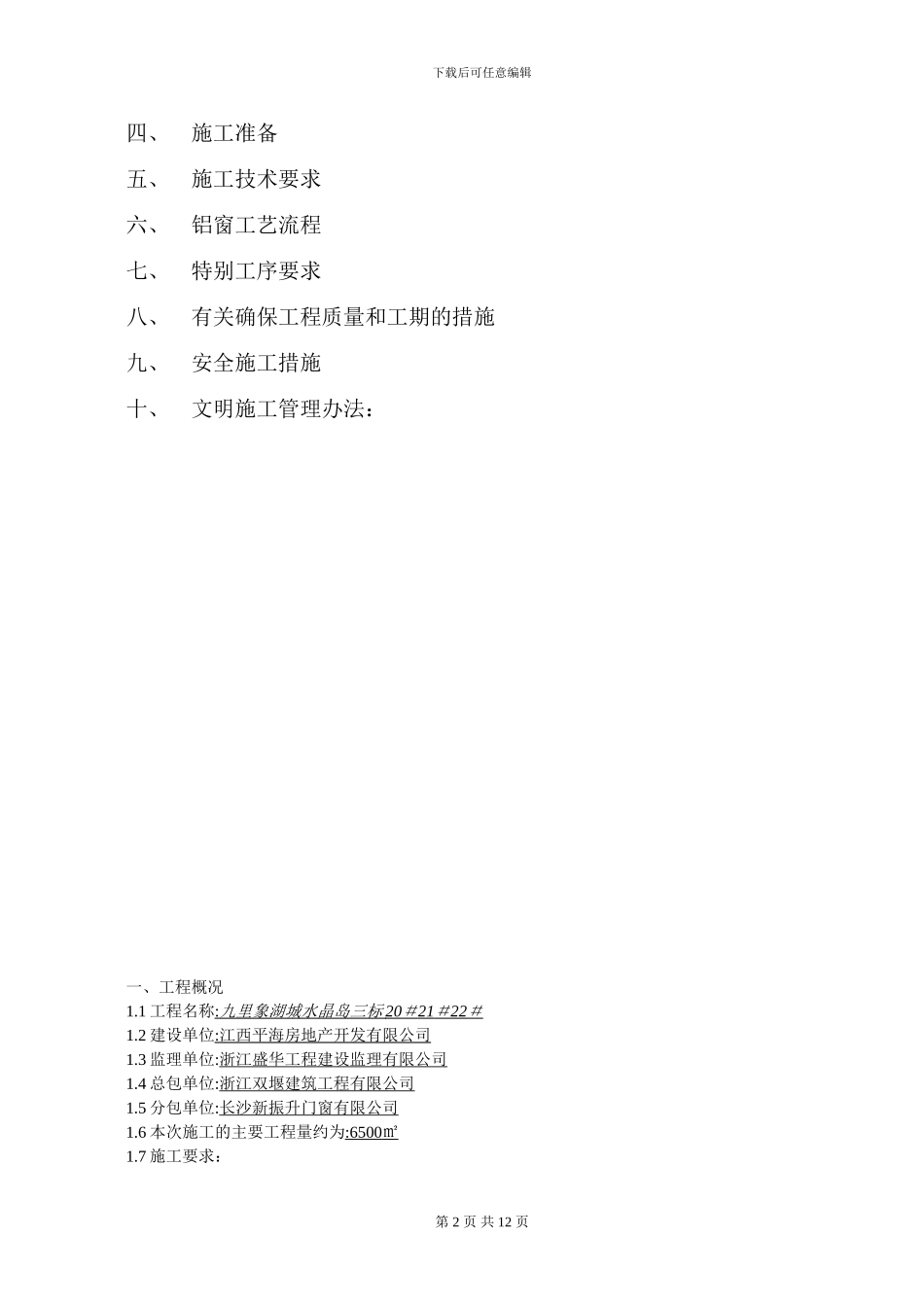

】下载后可任意编辑四、施工准备五、施工技术要求六、铝窗工艺流程七、特别工序要求八、有关确保工程质量和工期的措施九、安全施工措施十、文明施工管理办法:一、工程概况1
1 工程名称: 九里象湖城水晶岛三标 20 # 21 # 22 # 1
2 建设单位: 江西平海房地产开发有限公司 1
3 监理单位:浙江盛华工程建设监理有限公司1
4 总包单位:浙江双堰建筑工程有限公司1
5 分包单位:长沙新振升门窗有限公司1
6 本次施工的主要工程量约为:6500 ㎡ 1
7 施工要求:第 2 页 共 12 页下载后可任意编辑 1、质量:创 优良 工程; 2、主要材料:(1)铝型材为:长沙新振升集团有限公司(2)玻璃为: 见方案图 (3)配件为: 合和牌 1
8 施工目标:1、 满足甲方要求,严格按设计文件、国家法律规范施工,确保工程质量优良
2、 文明施工,制造全过程的文明施工场地;3、 安全施工,确保不出任何安全事故
二、施工部署:2
1 项目承包方式: 本工程采纳包人工,包材料,包质量、包安装的包干方式;2
2 组织结构:1、 组织结构图:项目经理生 技产 术主 主管 管 下 组 安 组料 装 装 装组 组 组 组2、组织规划: 由项目经理王林峰统一指挥,下料组负责材料切割,组装组进行材料冲切、拼装及半成品包装,技术主管对玻璃出具尺寸数据,安装组负责铝合金窗安装
3 劳动力计划:1、 制作车间劳动计划:下料组 5 人;划线 5 人;机加工 5 人;组装 30 人;包装 4 人;质检员 2 人;2、 安装队劳动力计划:施工人员 20 人;第 3 页 共 12 页下载后可任意编辑2
4 工作场地要求:1、加工车间
