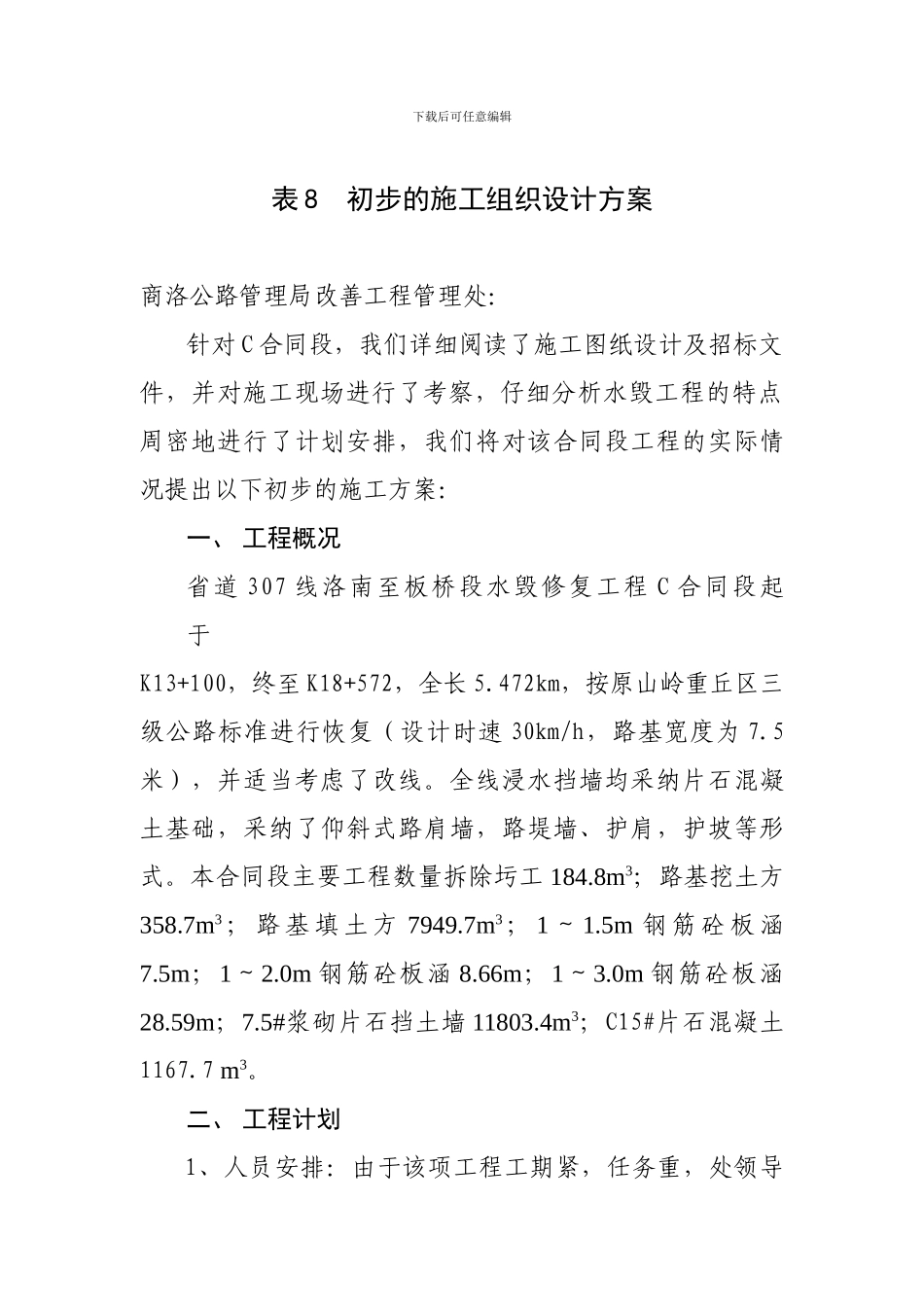

下载后可任意编辑表 8 初步的施工组织设计方案商洛公路管理局改善工程管理处:针对 C 合同段,我们详细阅读了施工图纸设计及招标文件,并对施工现场进行了考察,仔细分析水毁工程的特点周密地进行了计划安排,我们将对该合同段工程的实际情况提出以下初步的施工方案:一、 工程概况省道 307 线洛南至板桥段水毁修复工程 C 合同段起于K13+100,终至 K18+572,全长 5

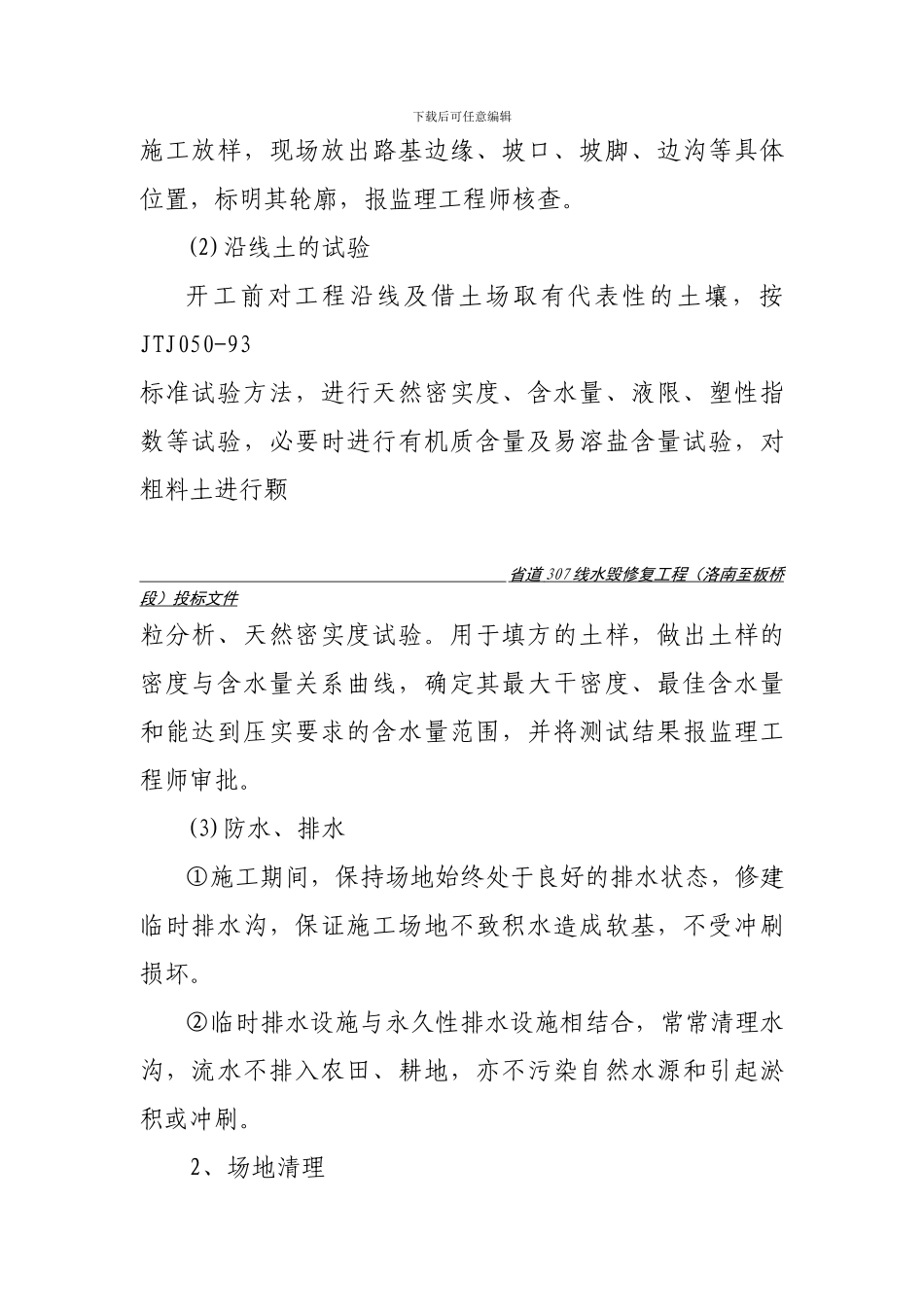

472km,按原山岭重丘区三级公路标准进行恢复(设计时速 30km/h,路基宽度为 7
5米),并适当考虑了改线
全线浸水挡墙均采纳片石混凝土基础,采纳了仰斜式路肩墙,路堤墙、护肩,护坡等形式
本合同段主要工程数量拆除圬工 184
8m3;路基挖土方358
7m3 ; 路 基 填 土 方 7949
7m3 ; 1 ~ 1
5m 钢 筋 砼 板 涵7
5m;1~2
0m 钢筋砼板涵 8
66m;1~3
0m 钢筋砼板涵28
5#浆砌片石挡土墙 11803
4m3;C15#片石混凝土1167

二、 工程计划 1、人员安排:由于该项工程工期紧,任务重,处领导下载后可任意编辑十分重视,抽调 4 名技术人员、7 名施工人员、1 名试验人员及部分机驾人员组建充实项目部,择优选取 13 支施工队伍进行水毁修复工 省道 307 线水毁修复工程(洛南至板桥 段)投标文件作,每支施工队伍计划日上劳 40 人,全线日上劳 500 余人
2、 主要材料供应:控制水毁修复工程的关键因素为石料的供应,项目部已经选定了 3 个石厂为我处供应片石,并计划选用自己的队伍开采片石,计划日供应片石 500m3,日供砂250 m3,水泥 40T
3、机具供应:拟投入机具设备:挖掘机 1 台,压路机1 台,装载机 1 台,发电机 6 台,水泵 40 台,振动棒 20 个,电夯 4 台,350L 砼搅拌机 6 台,砂浆拌和机 12
