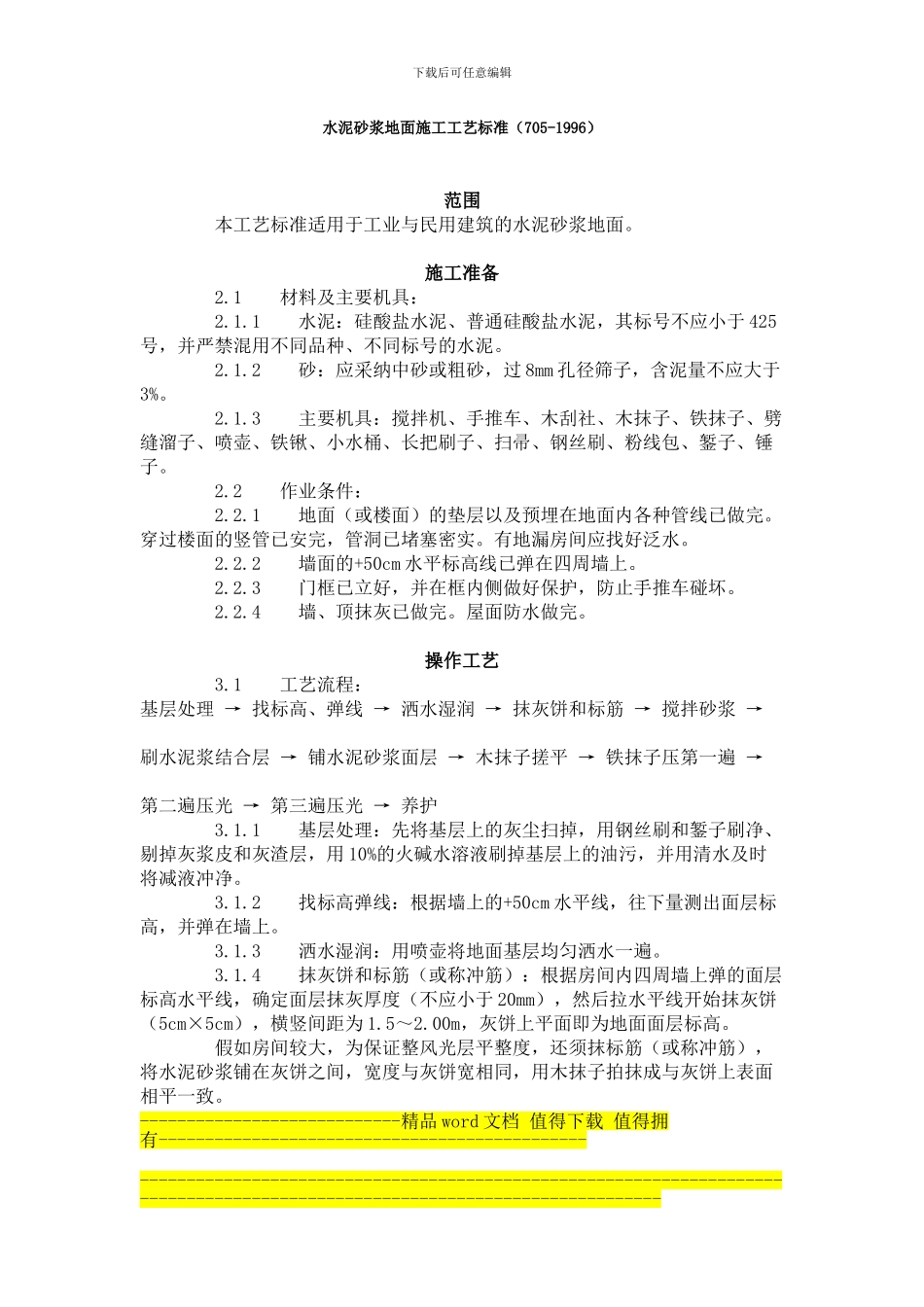

下载后可任意编辑水泥砂浆地面施工工艺标准(705-1996)范围 本工艺标准适用于工业与民用建筑的水泥砂浆地面
施工准备 2
1 材料及主要机具: 2
1 水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于 425号,并严禁混用不同品种、不同标号的水泥
2 砂:应采纳中砂或粗砂,过 8mm 孔径筛子,含泥量不应大于3%
3 主要机具:搅拌机、手推车、木刮社、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子
2 作业条件: 2
1 地面(或楼面)的垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
2 墙面的+50cm 水平标高线已弹在四周墙上
3 门框已立好,并在框内侧做好保护,防止手推车碰坏
4 墙、顶抹灰已做完
屋面防水做完
操作工艺 3
1 工艺流程:基层处理 → 找标高、弹线 → 洒水湿润 → 抹灰饼和标筋 → 搅拌砂浆 → 刷水泥浆结合层 → 铺水泥砂浆面层 → 木抹子搓平 → 铁抹子压第一遍 → 第二遍压光 → 第三遍压光 → 养护 3
1 基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用 10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净
2 找标高弹线:根据墙上的+50cm 水平线,往下量测出面层标高,并弹在墙上
3 洒水湿润:用喷壶将地面基层均匀洒水一遍
4 抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为 1
00m,灰饼上平面即为地面面层标高
假如房间较大,为保证整风光层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,
