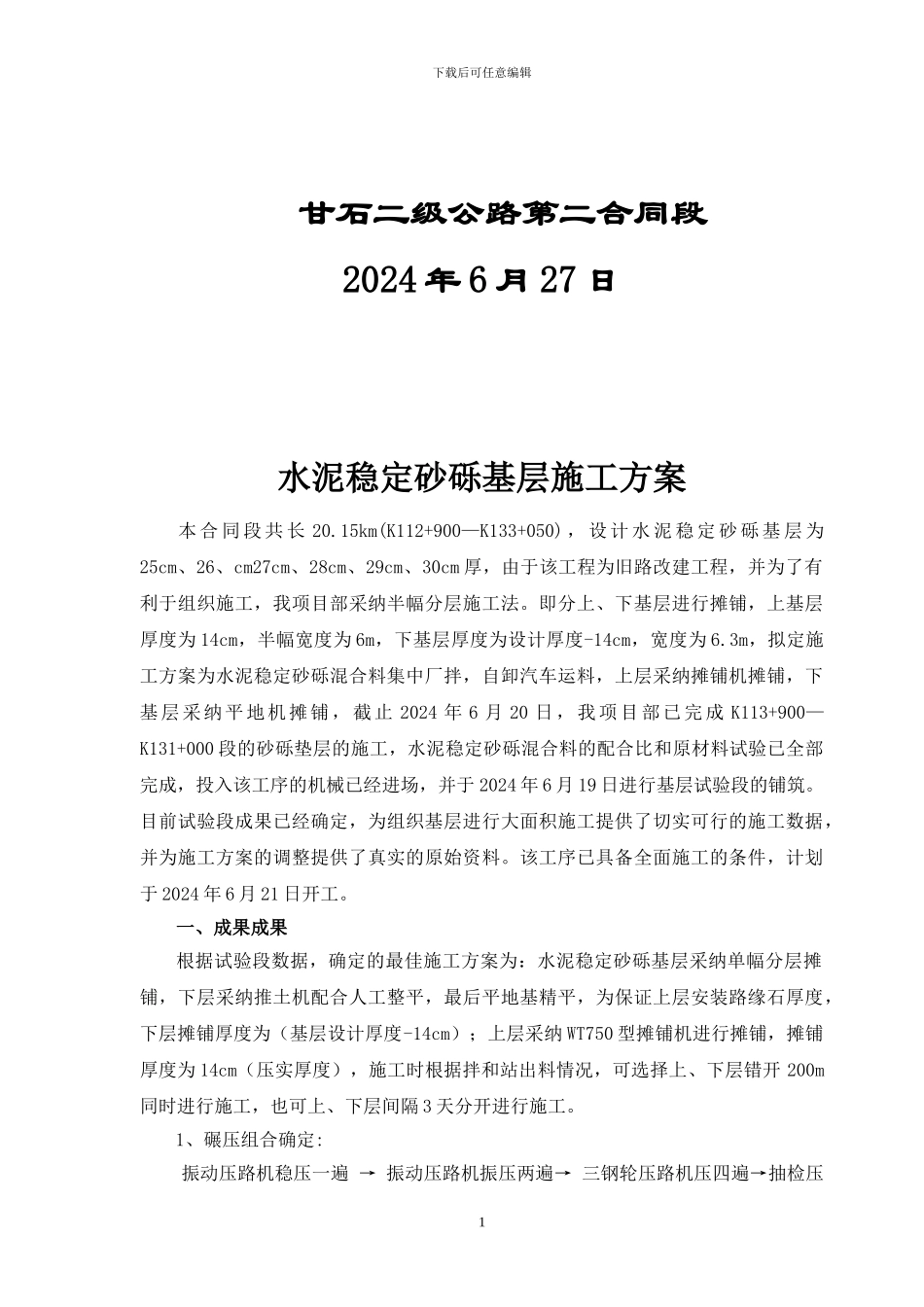

水泥稳定砂砾基层施工方案下载后可任意编辑甘石二级公路第二合同段2024 年 6 月 27 日水泥稳定砂砾基层施工方案本 合 同 段 共 长 20
15km(K112+900—K133+050) , 设 计 水 泥 稳 定 砂 砾 基 层 为25cm、26、cm27cm、28cm、29cm、30cm 厚,由于该工程为旧路改建工程,并为了有利于组织施工,我项目部采纳半幅分层施工法
即分上、下基层进行摊铺,上基层厚度为 14cm,半幅宽度为 6m,下基层厚度为设计厚度-14cm,宽度为 6
3m,拟定施工方案为水泥稳定砂砾混合料集中厂拌,自卸汽车运料,上层采纳摊铺机摊铺,下基层采纳平地机摊铺,截止 2024 年 6 月 20 日,我项目部已完成 K113+900—K131+000 段的砂砾垫层的施工,水泥稳定砂砾混合料的配合比和原材料试验已全部完成,投入该工序的机械已经进场,并于 2024 年 6 月 19 日进行基层试验段的铺筑
目前试验段成果已经确定,为组织基层进行大面积施工提供了切实可行的施工数据,并为施工方案的调整提供了真实的原始资料
该工序已具备全面施工的条件,计划于 2024 年 6 月 21 日开工
一、成果成果根据试验段数据,确定的最佳施工方案为:水泥稳定砂砾基层采纳单幅分层摊铺,下层采纳推土机配合人工整平,最后平地基精平,为保证上层安装路缘石厚度,下层摊铺厚度为(基层设计厚度-14cm);上层采纳 WT750 型摊铺机进行摊铺,摊铺厚度为 14cm(压实厚度),施工时根据拌和站出料情况,可选择上、下层错开 200m同时进行施工,也可上、下层间隔 3 天分开进行施工

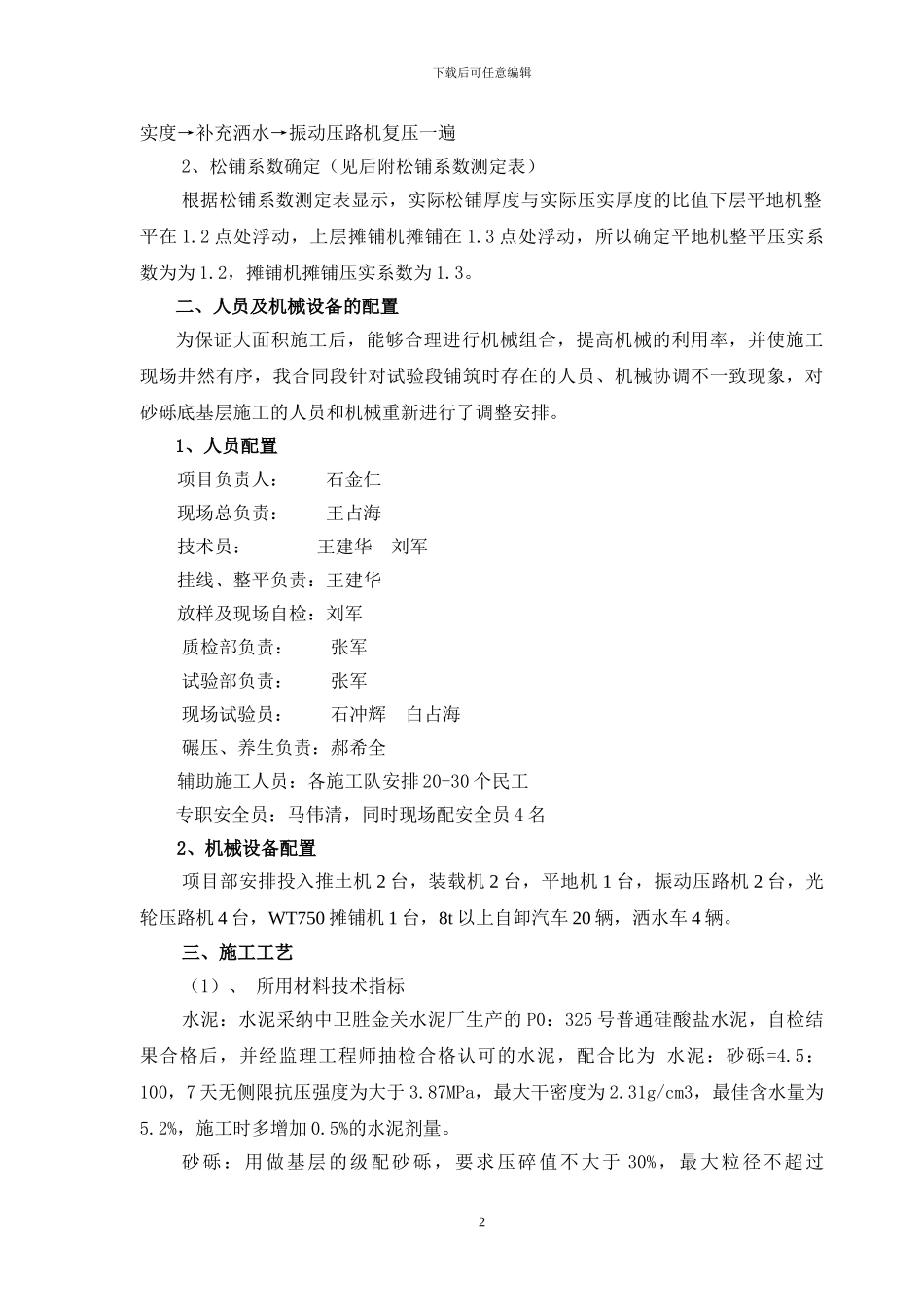

1、碾压组合确定:振动压路机稳压一遍 → 振动压路机振压两遍→ 三钢轮压路机压四遍→抽检压1下载后可任意编辑实度→补充洒水→振动压路机复压一遍2、松铺系数确定(见后附松铺系数测定表)根据松铺系数测定表
