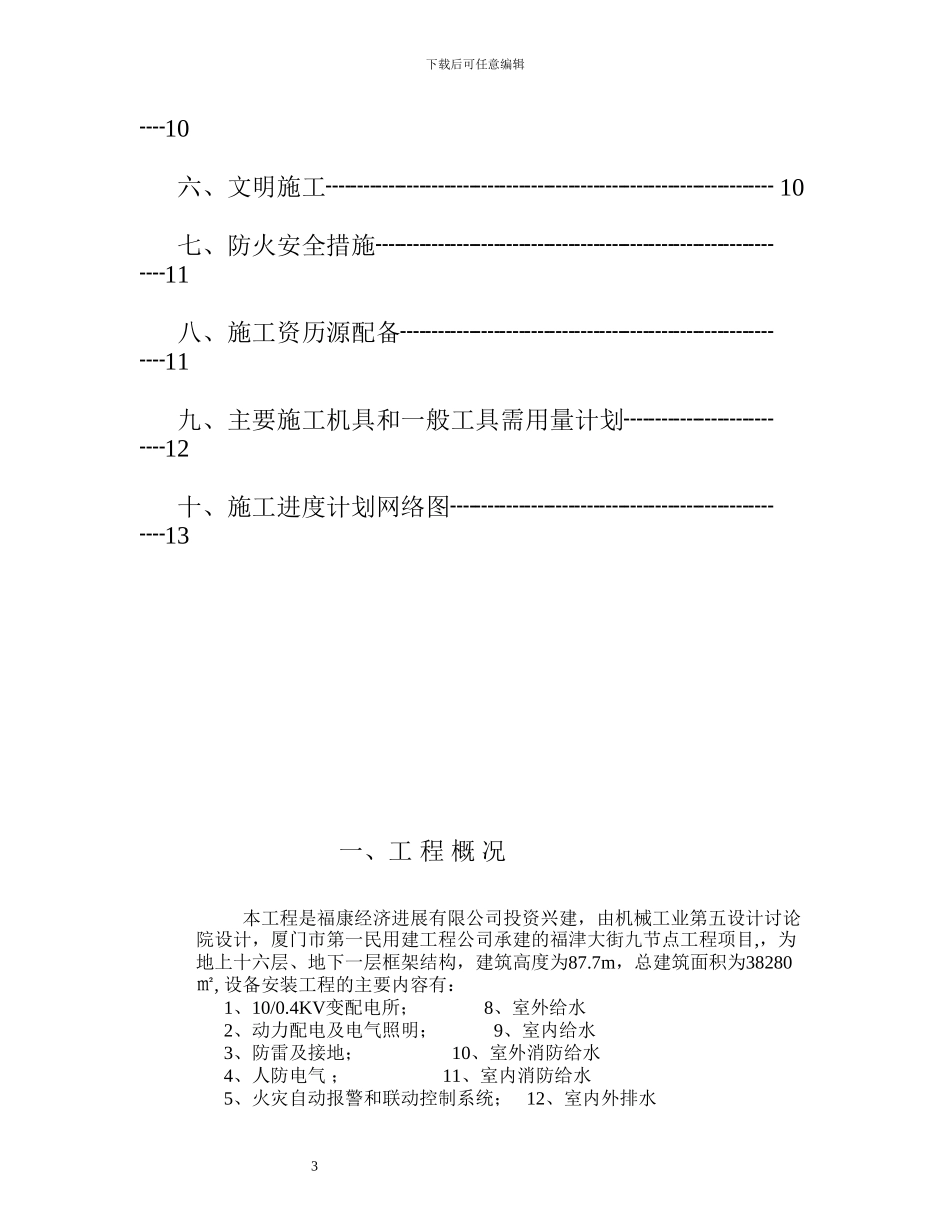

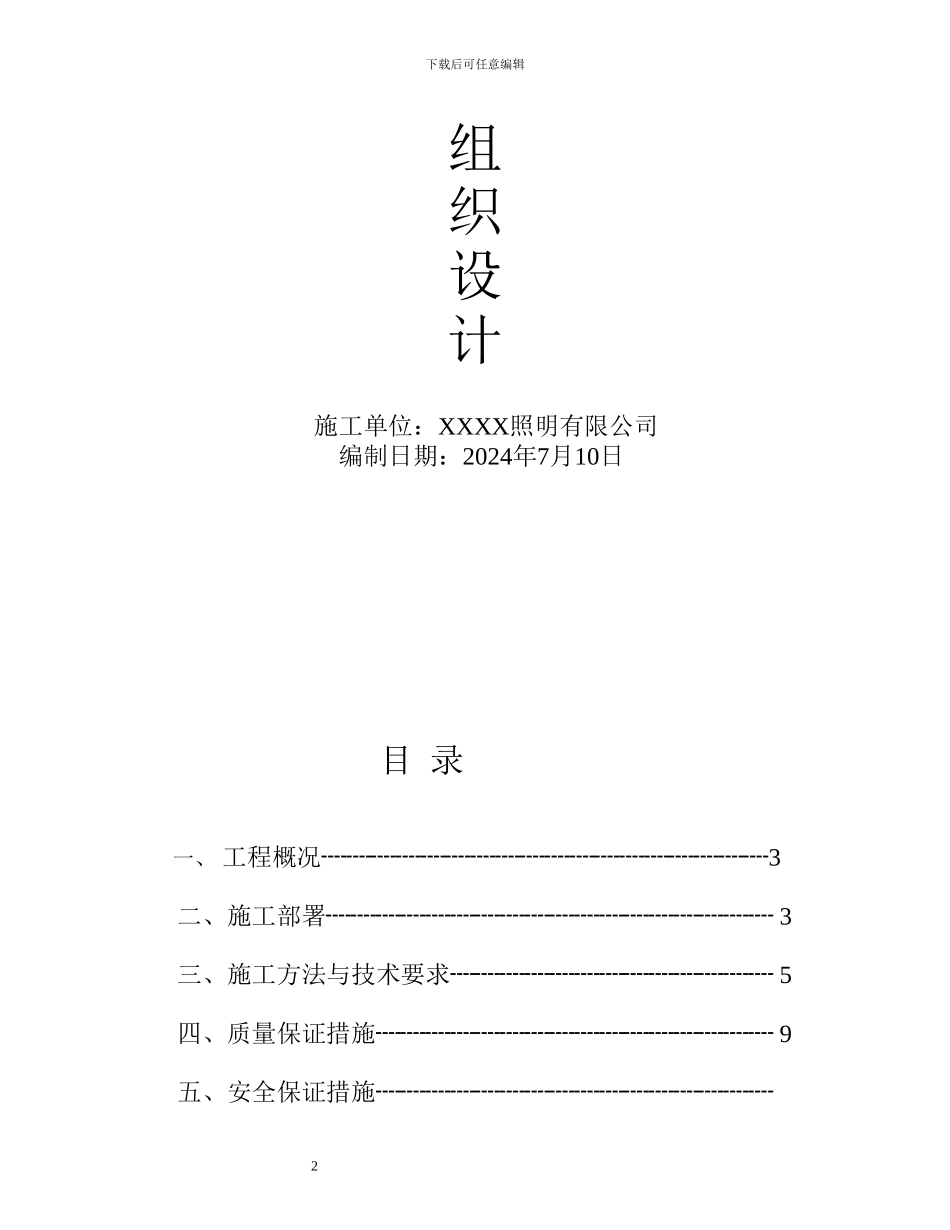

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】 施工 1下载后可任意编辑组织设计施工单位:XXXX照明有限公司编制日期:2024年7月10日 目 录一、 工程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3二、施工部署┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈ 3三、施工方法与技术要求┈┈┈┈┈┈┈┈┈┈┈┈┈ 5四、质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈ 9 五、安全保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈ 2下载后可任意编辑┈10六、文明施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈ 10七、防火安全措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈11八、施工资历源配备┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈11 九、主要施工机具和一般工具需用量计划┈┈┈┈┈┈┈12 十、施工进度计划网络图┈┈┈┈┈┈┈┈┈┈┈┈┈┈13 一、工 程 概 况本工程是福康经济进展有限公司投资兴建,由机械工业第五设计讨论院设计,厦门市第一民用建工程公司承建的福津大街九节点工程项目,,为地上十六层、地下一层框架结构,建筑高度为87.7m,总建筑面积为38280㎡, 设备安装工程的主要内容有:1、10/0.4KV变配电所; 8、室外给水2、动力配电及电气照明; 9、室内给水3、防雷及接地; 10、室外消防给水4、人防电气 ; 11、室内消防给水5、火灾自动报警和联动控制系统; 12、室内外排水 3下载后可任意编辑 6、有线电视系统; 7、通信系统; 二、施 工 部 署水电安装是遵照先土建后水电安装的基本顺序即基础→主体→屋面、外墙→其它装饰;水电跟踪如下:基础接地焊接→配合主体敷设水电地下管线→楼板预埋孔洞、预埋铁件、暗管敷设→避雷引下线焊接→外墙雨水管安装→电气配线→给水、排水管道安装→电气、卫生设备安装等;在实施过程中进行接地电阻测试、电线绝缘电阻测试、通电试验、给水管道试压、排水管灌水试验等来确保施工安装质量及工程竣工验收;根据本工程具体情况特制定如下安装方案:1、防雷接地工程:利用基础承台、梁主筋作接地极连续焊接成不大于10х10m接地网,柱筋与基础筋相焊接、地梁主筋与构造柱筋焊接、构造柱筋与屋面女儿墙顶面避雷带焊接;焊接采纳搭接焊,双面焊焊接成长度L≥6d(单面焊为L≥12d);在被利用为接地的地梁钢筋交叉处两道地梁进行跨焊、间接焊和丁字焊接,为保证电路畅通,在被利用为柱引下线的主筋必须做好标志,防止误...
