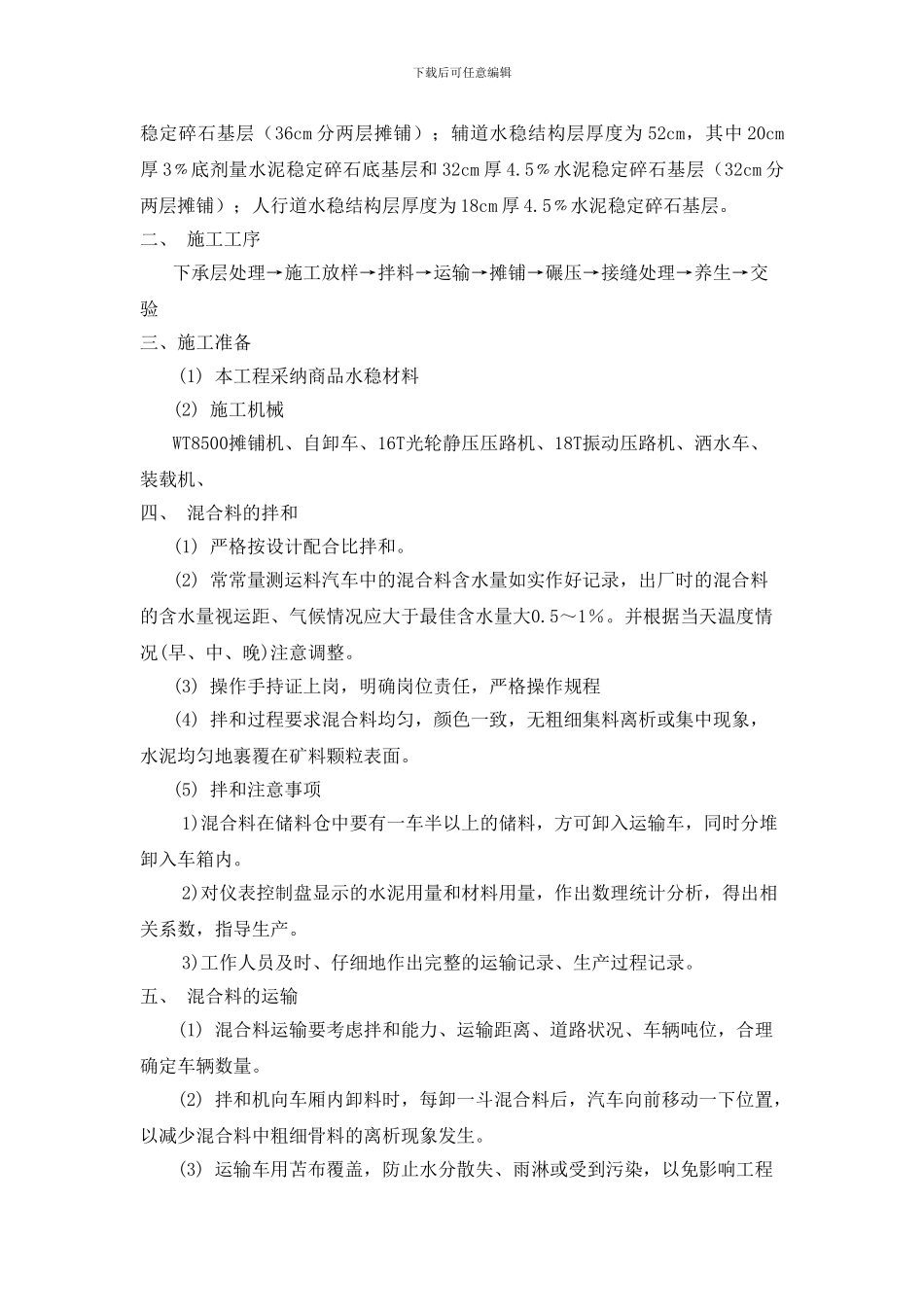

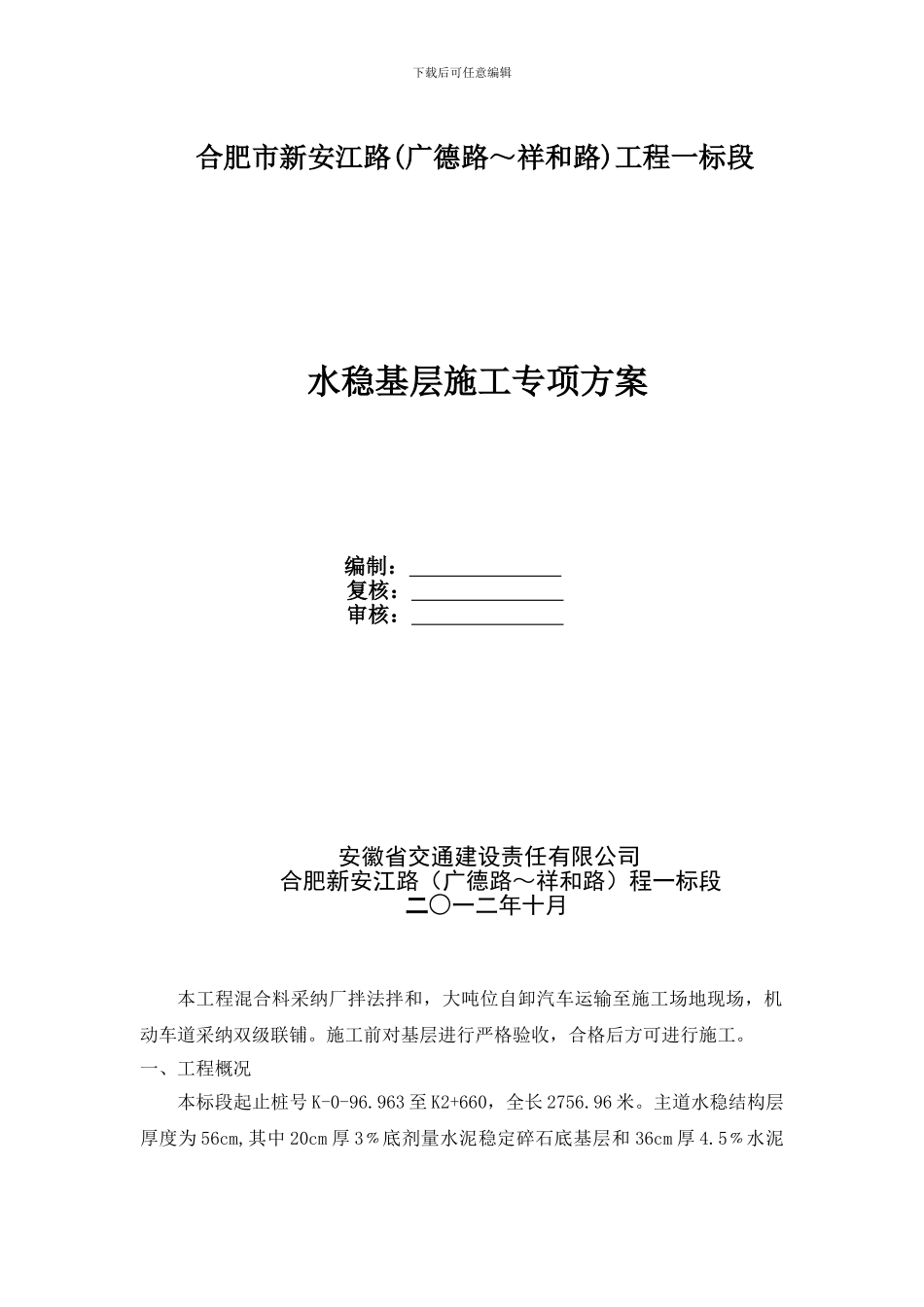

下载后可任意编辑合肥市新安江路(广德路~祥和路)工程一标段水稳基层施工专项方案编制: 复核: 审核: 安徽省交通建设责任有限公司 合肥新安江路(广德路~祥和路)程一标段 二○一二年十月本工程混合料采纳厂拌法拌和,大吨位自卸汽车运输至施工场地现场,机动车道采纳双级联铺
施工前对基层进行严格验收,合格后方可进行施工
一、工程概况本标段起止桩号 K-0-96
963 至 K2+660,全长 2756
主道水稳结构层厚度为 56cm,其中 20cm 厚 3﹪底剂量水泥稳定碎石底基层和 36cm 厚 4
5﹪水泥下载后可任意编辑稳定碎石基层(36cm 分两层摊铺);辅道水稳结构层厚度为 52cm,其中 20cm厚 3﹪底剂量水泥稳定碎石底基层和 32cm 厚 4
5﹪水泥稳定碎石基层(32cm 分两层摊铺);人行道水稳结构层厚度为 18cm 厚 4
5﹪水泥稳定碎石基层
二、 施工工序下承层处理→施工放样→拌料→运输→摊铺→碾压→接缝处理→养生→交验三、施工准备(1) 本工程采纳商品水稳材料(2) 施工机械WT8500摊铺机、自卸车、16T光轮静压压路机、18T振动压路机、洒水车、装载机、四、 混合料的拌和(1) 严格按设计配合比拌和
(2) 常常量测运料汽车中的混合料含水量如实作好记录,出厂时的混合料的含水量视运距、气候情况应大于最佳含水量大0
并根据当天温度情况(早、中、晚)注意调整
(3) 操作手持证上岗,明确岗位责任,严格操作规程(4) 拌和过程要求混合料均匀,颜色一致,无粗细集料离析或集中现象,水泥均匀地裹覆在矿料颗粒表面
(5) 拌和注意事项1)混合料在储料仓中要有一车半以上的储料,方可卸入运输车,同时分堆卸入车箱内
2)对仪表控制盘显示的水泥用量和材料用量,作出数理统计分析,得出相关系数,指导生产
3)工作人员及时、仔细地作出完整的运输记录、生产过程
