下载后可任意编辑水稳基层施工方案与技术措施4

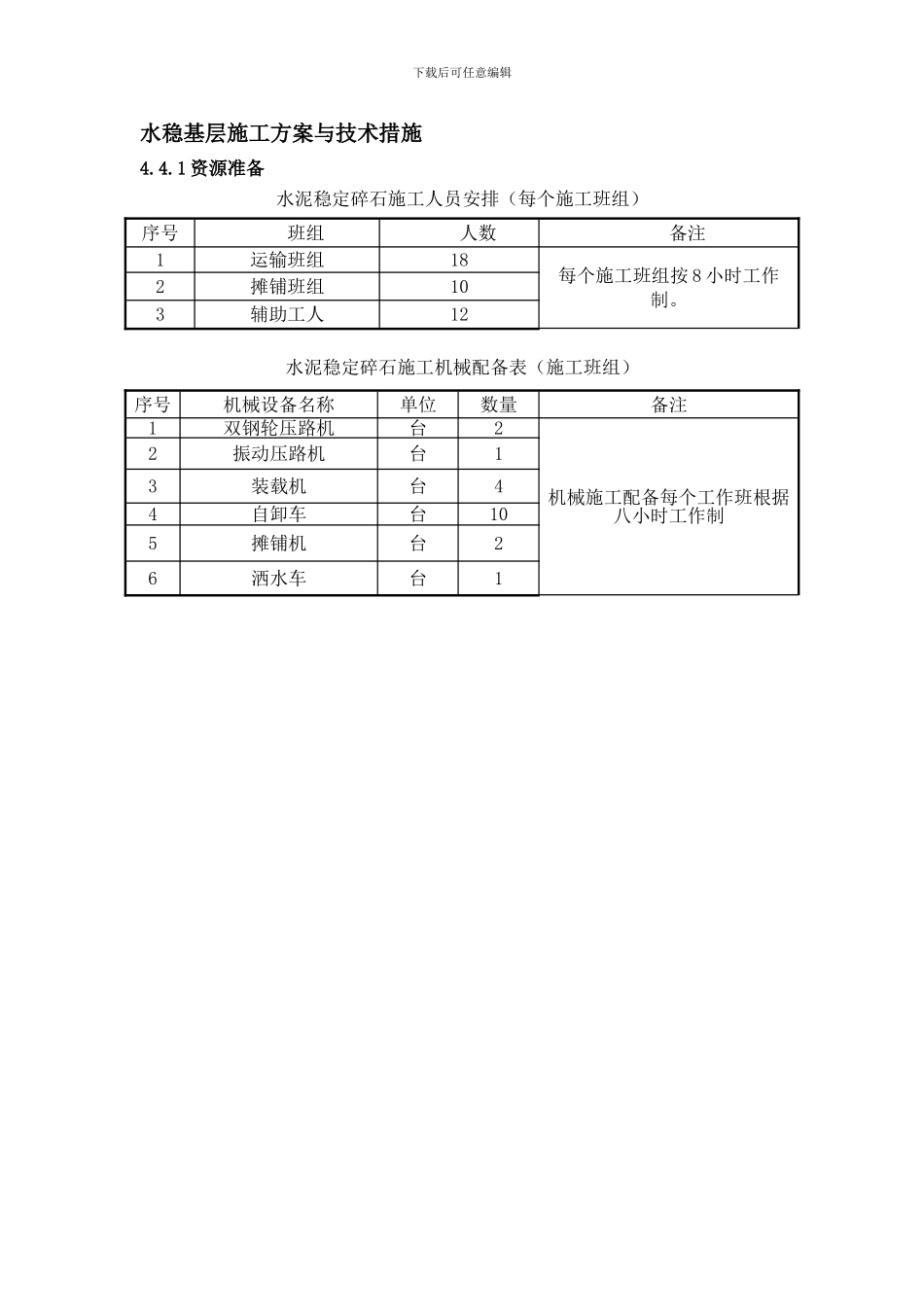

1 资源准备水泥稳定碎石施工人员安排(每个施工班组)序号班组人数备注1运输班组18每个施工班组按 8 小时工作制
2摊铺班组103辅助工人12水泥稳定碎石施工机械配备表(施工班组)序号机械设备名称单位数量备注1双钢轮压路机台2机械施工配备每个工作班根据八小时工作制2振动压路机台13装载机台44自卸车台105摊铺机台26洒水车台1下载后可任意编辑4

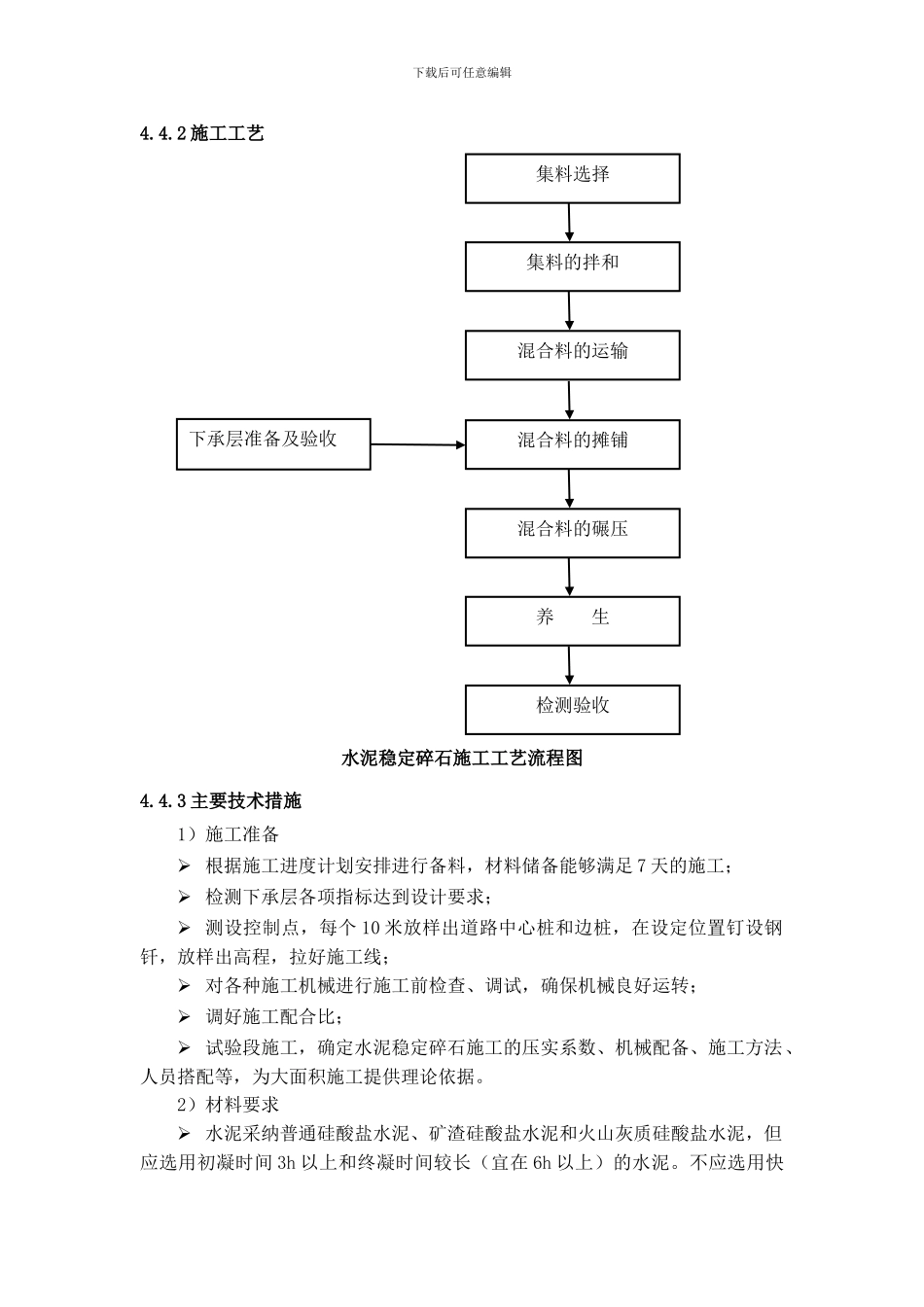

2 施工工艺水泥稳定碎石施工工艺流程图4
3 主要技术措施1)施工准备 根据施工进度计划安排进行备料,材料储备能够满足 7 天的施工; 检测下承层各项指标达到设计要求; 测设控制点,每个 10 米放样出道路中心桩和边桩,在设定位置钉设钢钎,放样出高程,拉好施工线; 对各种施工机械进行施工前检查、调试,确保机械良好运转; 调好施工配合比; 试验段施工,确定水泥稳定碎石施工的压实系数、机械配备、施工方法、人员搭配等,为大面积施工提供理论依据

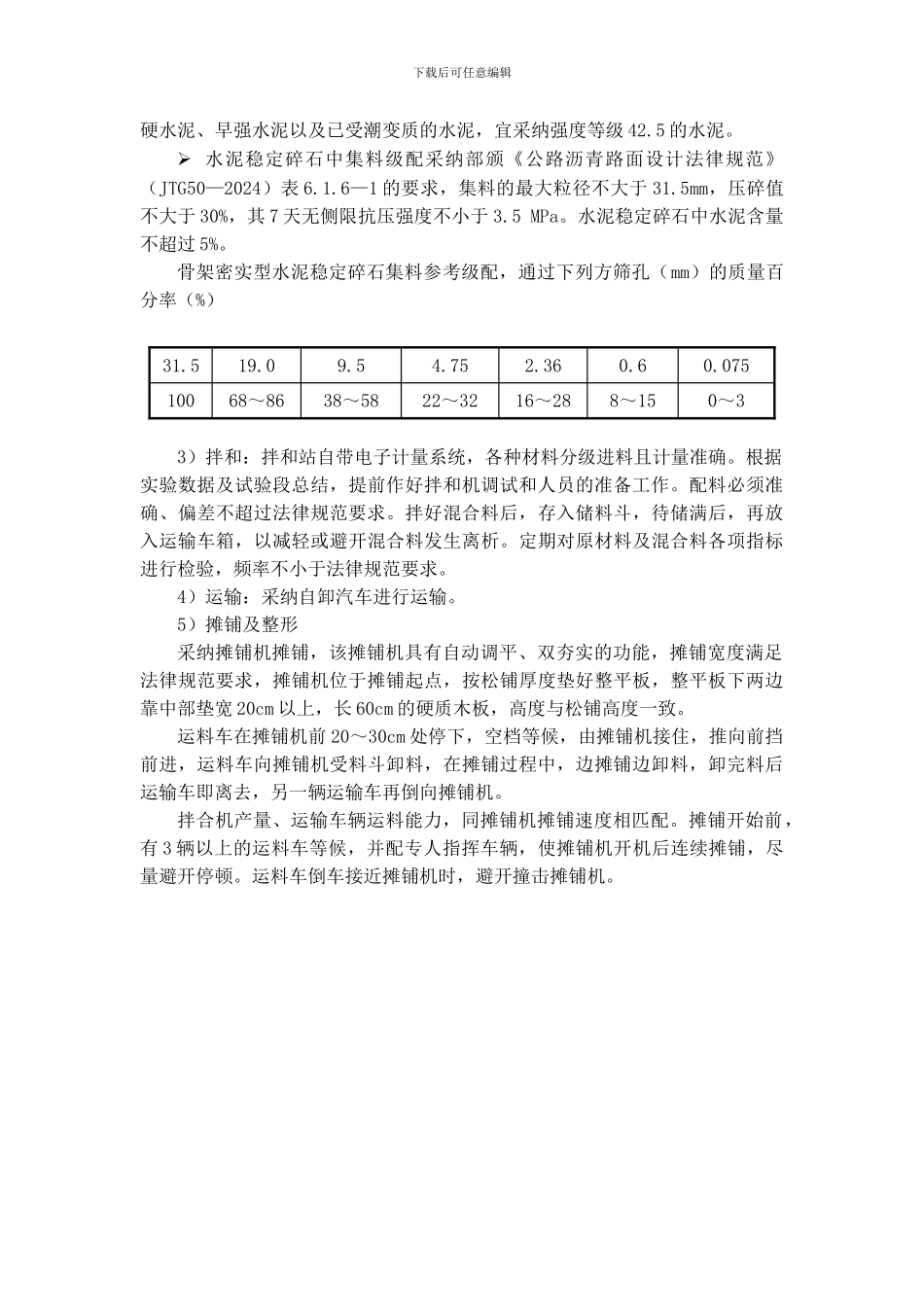

2)材料要求 水泥采纳普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥,但应选用初凝时间 3h 以上和终凝时间较长(宜在 6h 以上)的水泥
不应选用快集料选择集料的拌和混合料的运输混合料的摊铺混合料的碾压养 生检测验收下承层准备及验收下载后可任意编辑硬水泥、早强水泥以及已受潮变质的水泥,宜采纳强度等级 42
水泥稳定碎石中集料级配采纳部颁《公路沥青路面设计法律规范》(JTG50—2024)表 6
6—1 的要求,集料的最大粒径不大于 31
5mm,压碎值不大于 30%,其 7 天无侧限抗压强度不小于 3
水泥稳定碎石中水泥含量不超过 5%
骨架密实型水泥稳定碎石集料参考级配,通过下列方筛孔(mm)的质量百分率(%)31
07510068~8638~5
