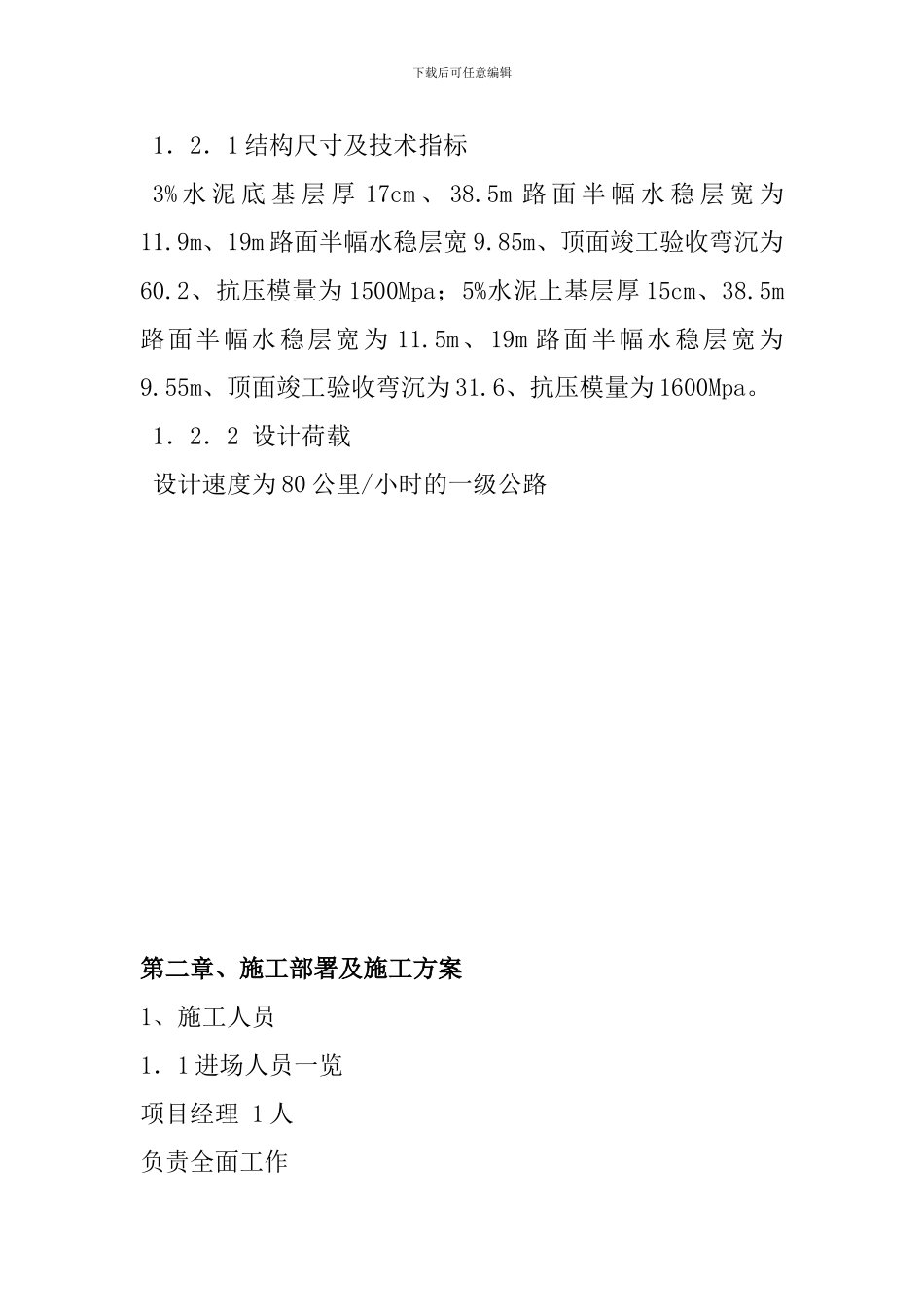

下载后可任意编辑320 国道 XX 段一级公路改建工程(XX 合同段)水稳层试验段施工方案 二 00 八年七月十二日第一章 、工程概况1、工程概况及特点1.1 工程简介本水稳层试验段范围为 K9+880~K10+180 左幅1.2 主要技术标准下载后可任意编辑 1.2.1 结构尺寸及技术指标3% 水 泥 底 基 层 厚 17cm 、 38
5m 路 面 半 幅 水 稳 层 宽 为11
9m、19m 路面半幅水稳层宽 9
85m、顶面竣工验收弯沉为60
2、抗压模量为 1500Mpa;5%水泥上基层厚 15cm、38
5m路面半幅水稳层宽为 11
5m、19m 路面半幅水稳层宽为9
55m、顶面竣工验收弯沉为 31
6、抗压模量为 1600Mpa

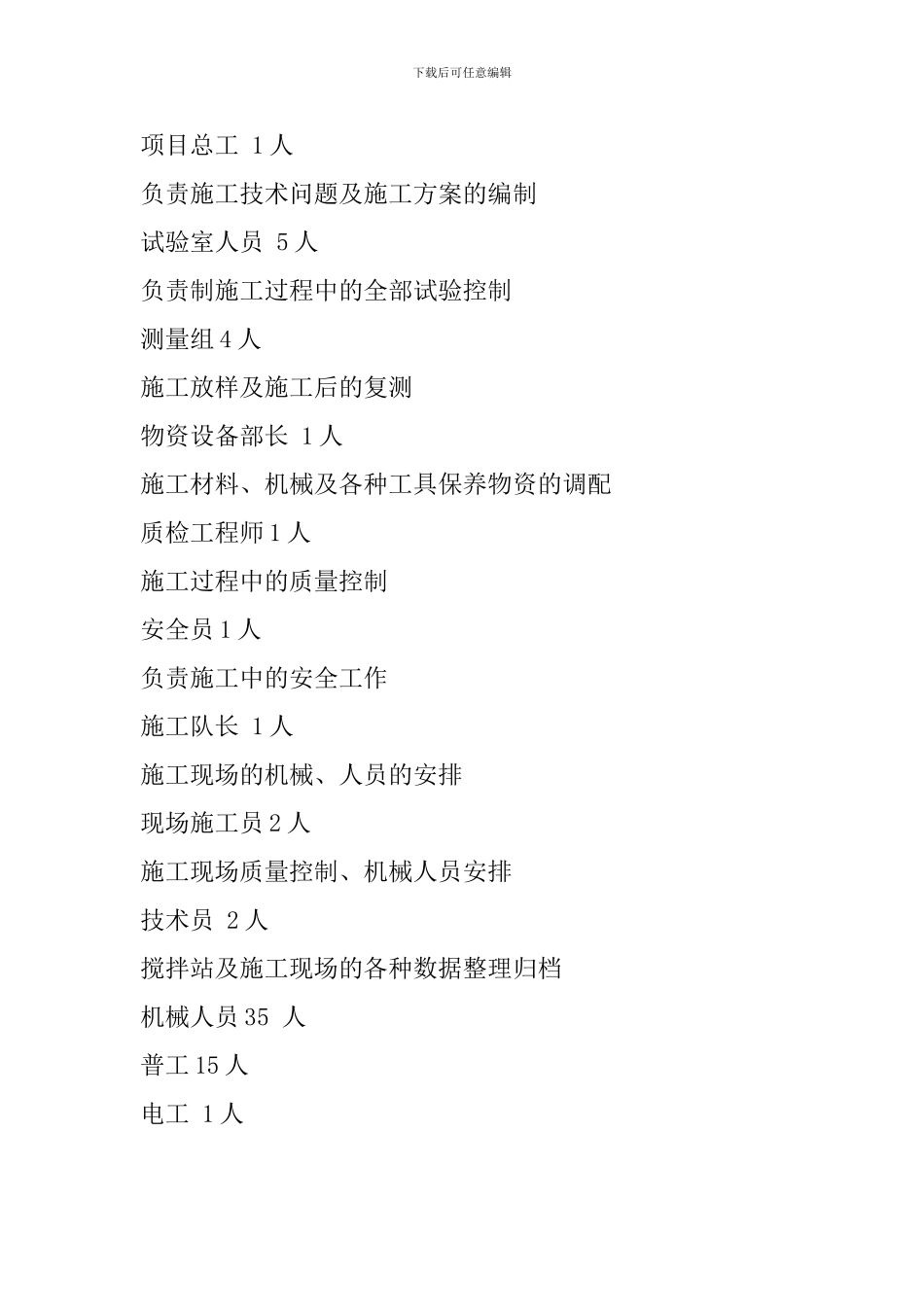

1.2.2 设计荷载设计速度为 80 公里/小时的一级公路第二章、施工部署及施工方案1、施工人员1.1 进场人员一览项目经理 1 人负责全面工作下载后可任意编辑项目总工 1 人负责施工技术问题及施工方案的编制试验室人员 5 人负责制施工过程中的全部试验控制测量组 4 人施工放样及施工后的复测物资设备部长 1 人施工材料、机械及各种工具保养物资的调配质检工程师 1 人施工过程中的质量控制安全员 1 人负责施工中的安全工作施工队长 1 人施工现场的机械、人员的安排现场施工员 2 人施工现场质量控制、机械人员安排技术员 2 人搅拌站及施工现场的各种数据整理归档机械人员 35 人普工 15 人电工 1 人下载后可任意编辑1.2 组织机构图项目经理: 下载后可任意编辑2
、机械配备情况: WBSJ500 水稳搅拌站 1 座(全新)SPS90 路面摊铺机 1 台(全新)四容器电子配料斗 1 套大型水稳料运输车 15 台项目总工: 中心试验室 测量科 质检科 材料科 施工队长: 施工员: 施工员 下载后可任意编辑50 装载机 1 台20T 压路机
