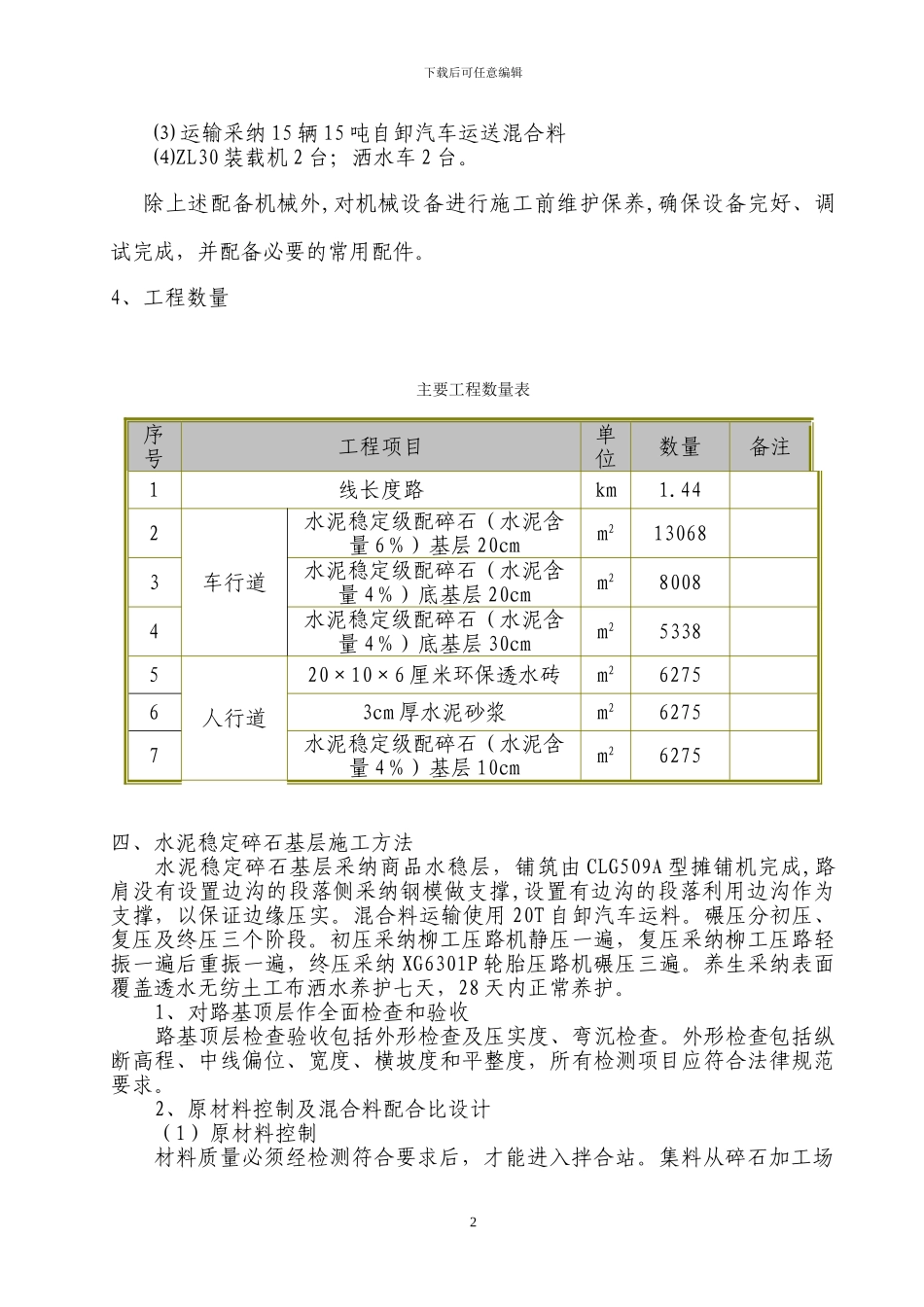

下载后可任意编辑水泥稳定碎石基层施工专项方案一、编制依据1、长寿区长洪路前段道路工程施工图设计文件及相关规定
2、《公路路面基层施工技术法律规范》(JTJ 034-2000)二、工程概况长洪路前段起点接桃西路,主要控制点有:长寿长众 4S 店、长寿区实验中学、徐家坪新六气站、长寿稽征所等,终点止于西门转盘
是一条南北向的重要道路
本次设计的长洪路前段全长 1443
948 米,标准路幅宽度 40 米(K1+020~K1+477
676 段路幅宽度有所调整),设计行车速度 50 公里/小时
水稳碎石基层试验段拟在 k0+610-k0+710 进行铺筑,取得本标段水泥稳定碎石基层施工中的各项施工技术参数,校验本施工工艺及方案的可行性和合理性,确定更合理的、有效的施工组织和技术方案,为进行大规模水泥稳定碎石基层施工做准备
水稳碎石层底基层(石质挖方区厚 20cm,土质挖方区、填方区为厚 30cm)水泥含量为 4%,基层厚 20cm 为水泥含量为 6%
三、施工准备工作1、人员准备开工前,对参加施工的全体人员(含技术员、技术工人、机械操作手)集中开会进行水泥稳定碎石基层施工技术交底,明确岗位职责,做到五个明确:岗位明确、职责明确、施工程序明确、操作规程明确、技术质量要求明确
2、材料准备对本工程的水泥稳定碎石基层采纳自建拌合站拌合,拌合站的位置在八颗附近距长洪路 13km;对施工路段的所用原材料,按设计说明及《公路路面基层施工技术法律规范》进行试验检测
确保进场原材料质量符合法律规范及设计要求,并分仓堆放
本标段碎石采纳断面挖方产生的石方经过机械破裂产生,水泥采纳 PC 32
开工前准备 1
5 万方碎石备用,施工过程中继续生产碎石,确保碎石生产满足水泥稳定碎石拌合的需要
水泥共需要约 1600T,在施工前与厂家签订好供货协议,确保按时供应
拌合用水采纳山泉水,供应充足
