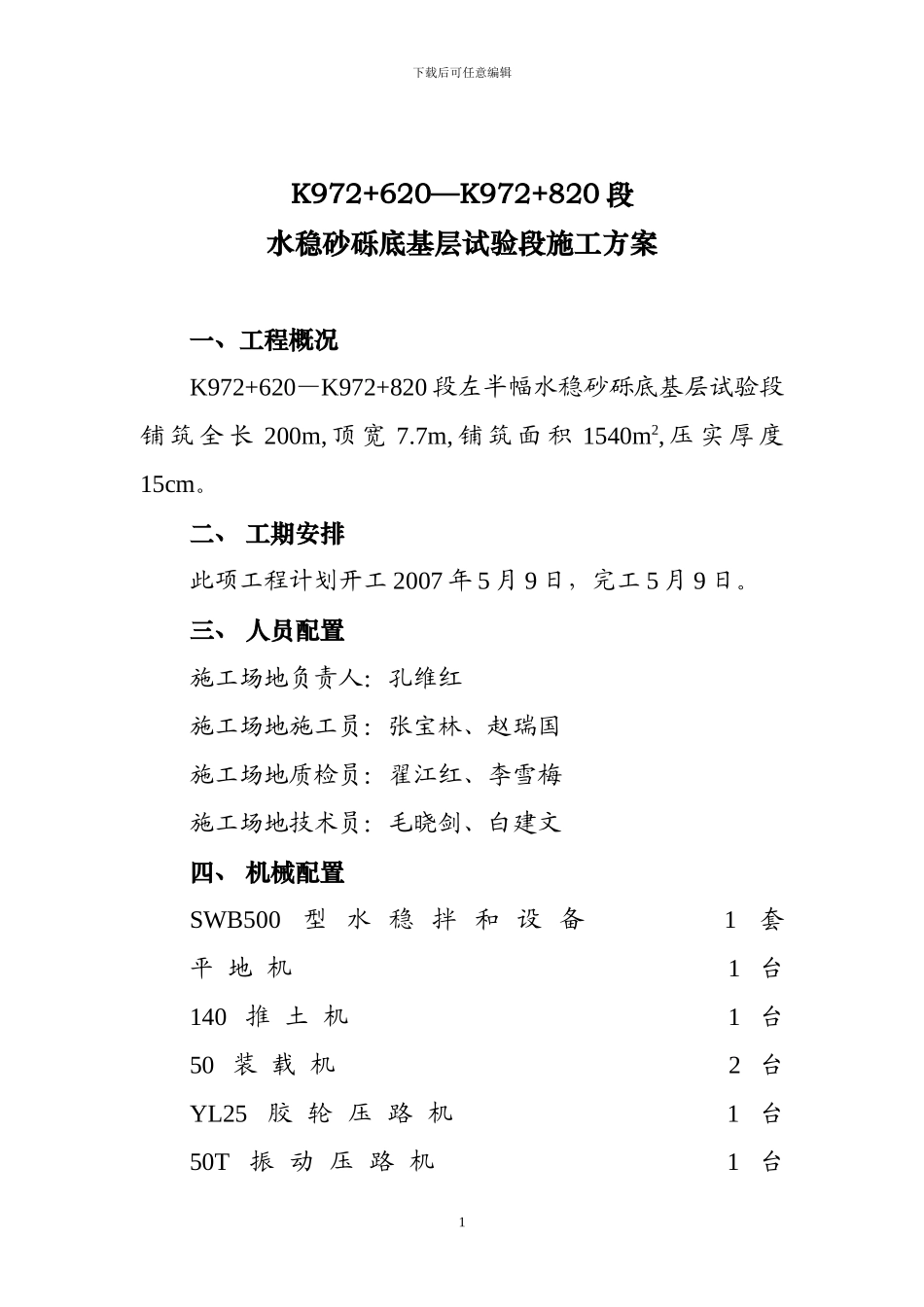

下载后可任意编辑K972+620—K972+820 段水稳砂砾底基层试验段施工方案一、工程概况K972+620—K972+820 段左半幅水稳砂砾底基层试验段铺 筑 全 长 200m, 顶 宽 7
7m, 铺 筑 面 积 1540m2, 压 实 厚 度15cm
二、 工期安排此项工程计划开工 2007 年 5 月 9 日,完工 5 月 9 日

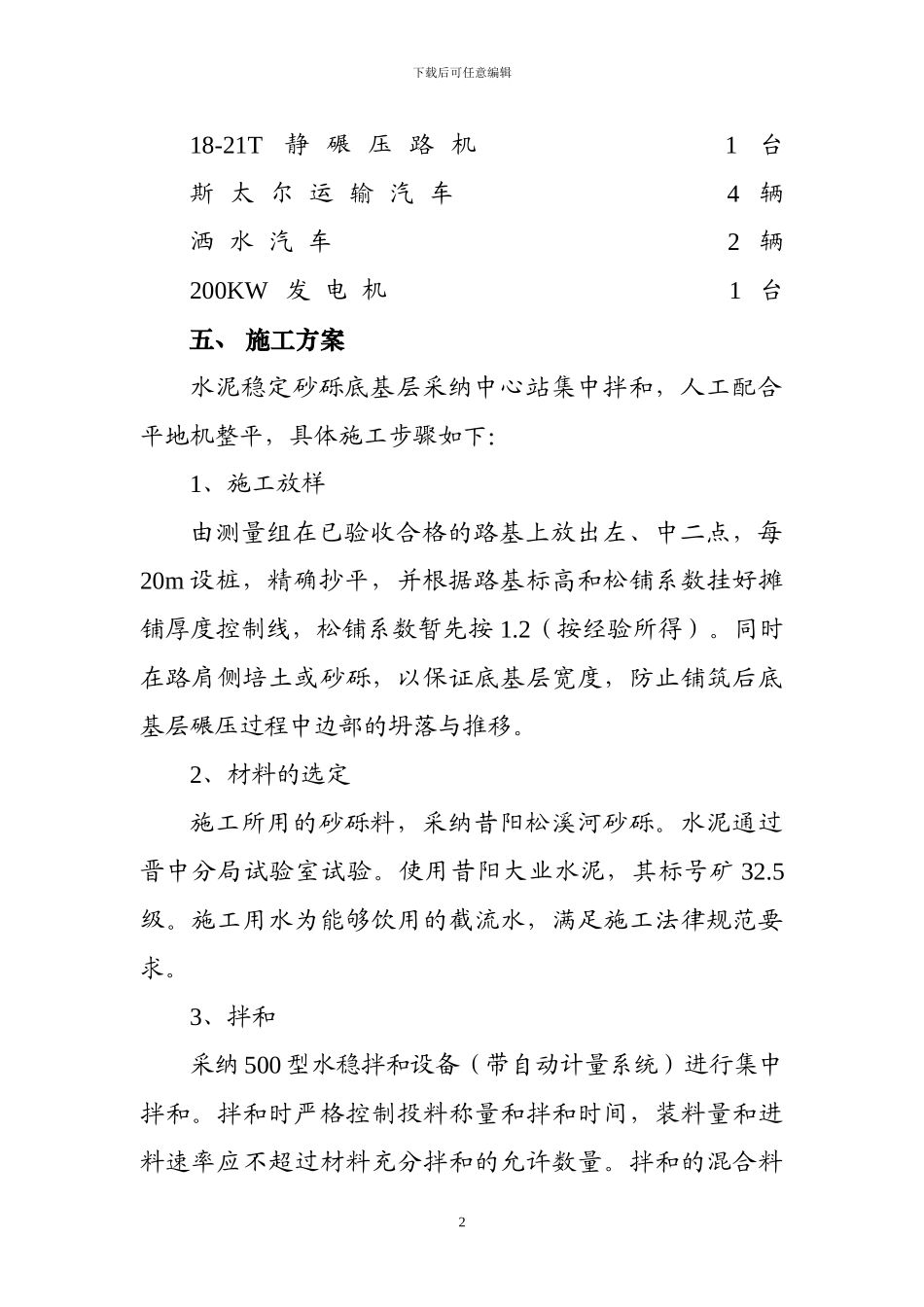

三、 人员配置施工场地负责人:孔维红施工场地施工员:张宝林、赵瑞国施工场地质检员:翟江红、李雪梅施工场地技术员:毛晓剑、白建文四、 机械配置SWB500型 水 稳 拌 和 设 备 1套平 地 机 1 台140 推 土 机 1 台50 装 载 机 2 台YL25胶 轮 压 路 机 1台50T振 动 压 路 机 1台1下载后可任意编辑18-21T静 碾 压 路 机 1台斯 太 尔 运 输 汽 车 4辆洒 水 汽 车 2 辆200KW 发 电 机 1 台五、 施工方案水泥稳定砂砾底基层采纳中心站集中拌和,人工配合平地机整平,具体施工步骤如下:1、施工放样由测量组在已验收合格的路基上放出左、中二点,每20m 设桩,精确抄平,并根据路基标高和松铺系数挂好摊铺厚度控制线,松铺系数暂先按 1
2(按经验所得)
同时在路肩侧培土或砂砾,以保证底基层宽度,防止铺筑后底基层碾压过程中边部的坍落与推移
2、材料的选定施工所用的砂砾料,采纳昔阳松溪河砂砾
水泥通过晋中分局试验室试验
使用昔阳大业水泥,其标号矿 32
施工用水为能够饮用的截流水,满足施工法律规范要求
3、拌和采纳 500 型水稳拌和设备(带自动计量系统)进行集中拌和
拌和时严格控制投料称量和拌和时间,装料量和进料速率应不超过材料充分拌和的允许数量
拌和的混合料2下载后可任意编辑应均匀,含水量适当,无粗细颗粒离析现象

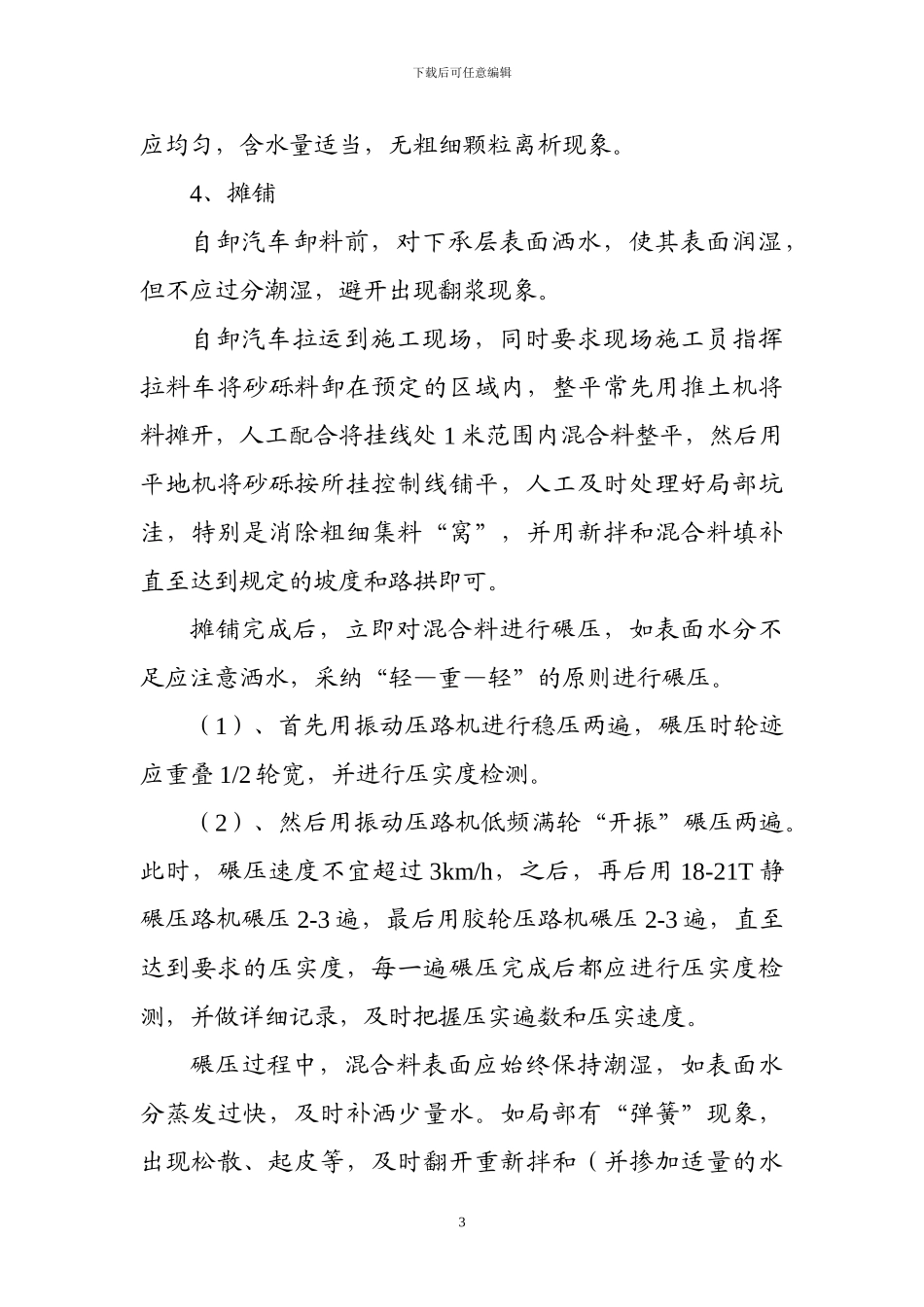

4、摊铺自卸汽车卸料前,对下承层表面洒水,使其表面润湿,但不应过分潮湿,
