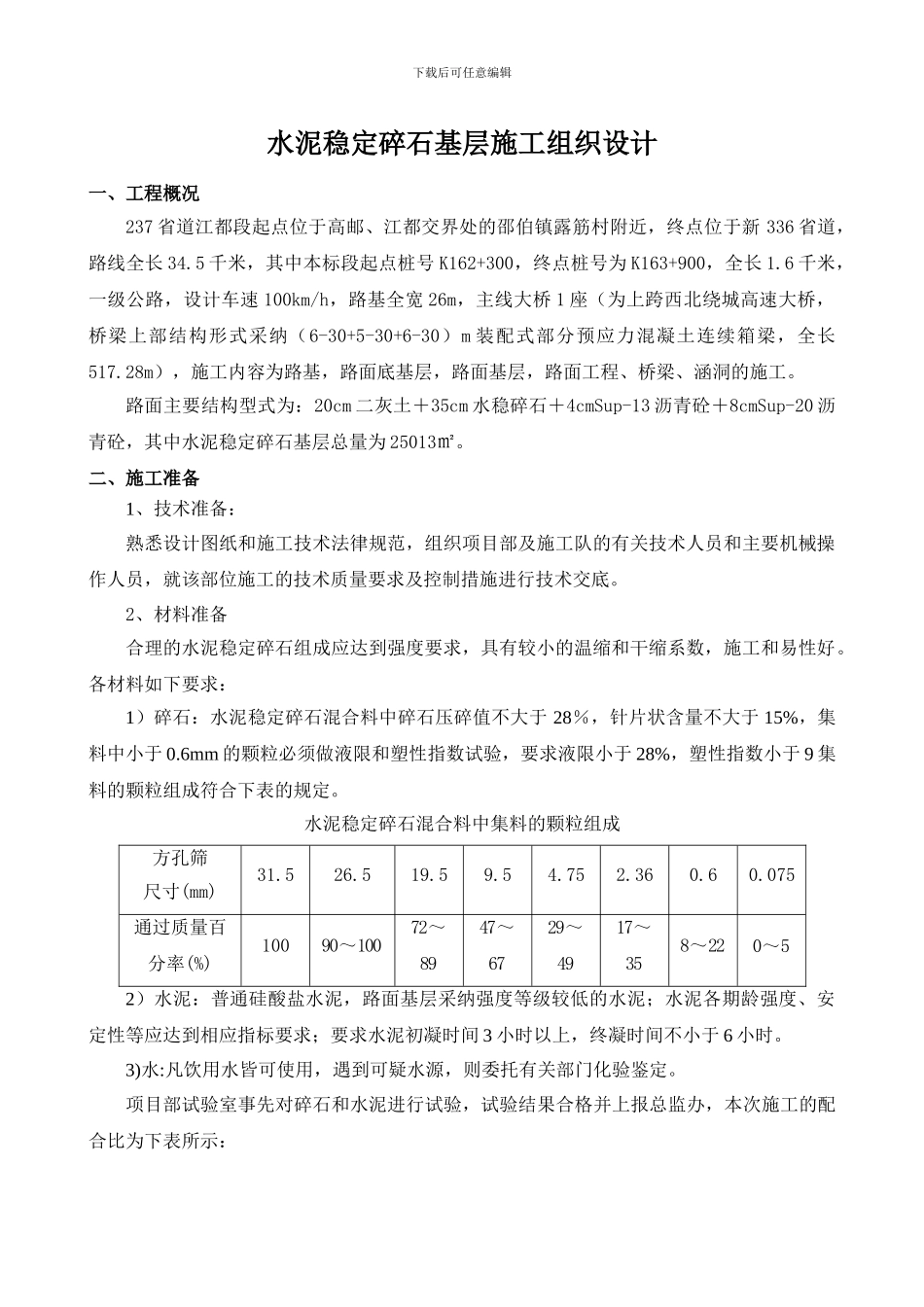

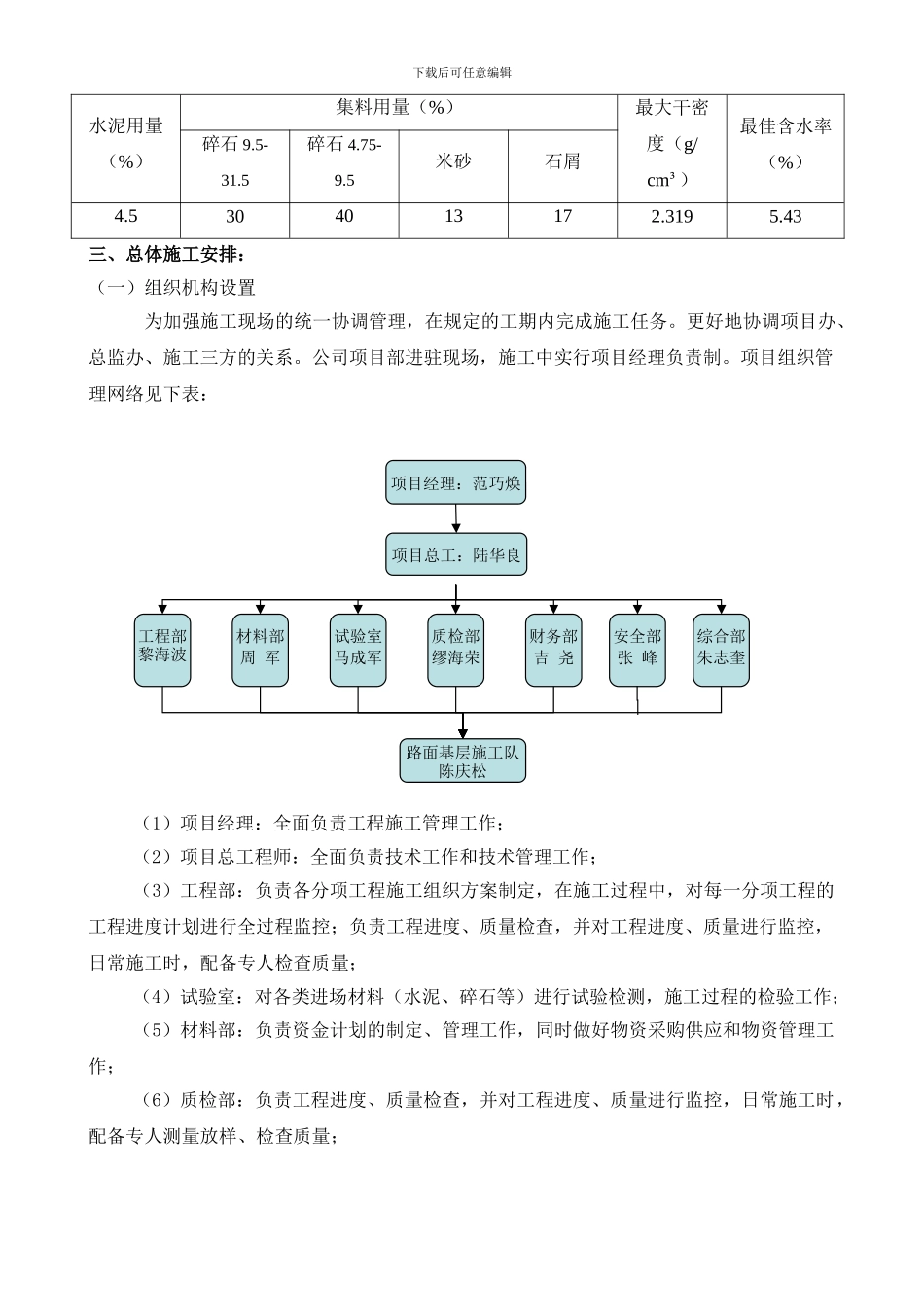

下载后可任意编辑水泥稳定碎石基层施工组织设计一、工程概况237 省道江都段起点位于高邮、江都交界处的邵伯镇露筋村附近,终点位于新 336 省道,路线全长 34.5 千米,其中本标段起点桩号 K162+300,终点桩号为 K163+900,全长 1.6 千米,一级公路,设计车速 100km/h,路基全宽 26m,主线大桥 1 座(为上跨西北绕城高速大桥,桥梁上部结构形式采纳(6-30+5-30+6-30)m 装配式部分预应力混凝土连续箱梁,全长517.28m),施工内容为路基,路面底基层,路面基层,路面工程、桥梁、涵洞的施工。路面主要结构型式为:20cm 二灰土+35cm 水稳碎石+4cmSup-13 沥青砼+8cmSup-20 沥青砼,其中水泥稳定碎石基层总量为 25013㎡。 二、施工准备1、技术准备:熟悉设计图纸和施工技术法律规范,组织项目部及施工队的有关技术人员和主要机械操作人员,就该部位施工的技术质量要求及控制措施进行技术交底。 2、材料准备合理的水泥稳定碎石组成应达到强度要求,具有较小的温缩和干缩系数,施工和易性好。各材料如下要求:1)碎石:水泥稳定碎石混合料中碎石压碎值不大于 28%,针片状含量不大于 15%,集料中小于 0.6mm 的颗粒必须做液限和塑性指数试验,要求液限小于 28%,塑性指数小于 9 集料的颗粒组成符合下表的规定。水泥稳定碎石混合料中集料的颗粒组成方孔筛尺寸(mm)31.526.519.59.54.752.360.60.075通过质量百分率(%)10090~10072~8947~6729~4917~358~220~52)水泥:普通硅酸盐水泥,路面基层采纳强度等级较低的水泥;水泥各期龄强度、安定性等应达到相应指标要求;要求水泥初凝时间 3 小时以上,终凝时间不小于 6 小时。3)水:凡饮用水皆可使用,遇到可疑水源,则委托有关部门化验鉴定。项目部试验室事先对碎石和水泥进行试验,试验结果合格并上报总监办,本次施工的配合比为下表所示:下载后可任意编辑水泥用量(%)集料用量(%)最大干密度(g/cm³)最佳含水率(%)碎石 9.5-31.5碎石 4.75-9.5米砂石屑4.5304013172.3195.43三、总体施工安排:(一)组织机构设置为加强施工现场的统一协调管理,在规定的工期内完成施工任务。更好地协调项目办、总监办、施工三方的关系。公司项目部进驻现场,施工中实行项目经理负责制。项目组织管理网络见下表: (1)项目经理:全面负责工程施工管理工作;(2)项目总工程师:全面负责技术工作和技术管理工作;(3)工程部:负责各分项工程施工组织方案制定,在施工过程中,对...
