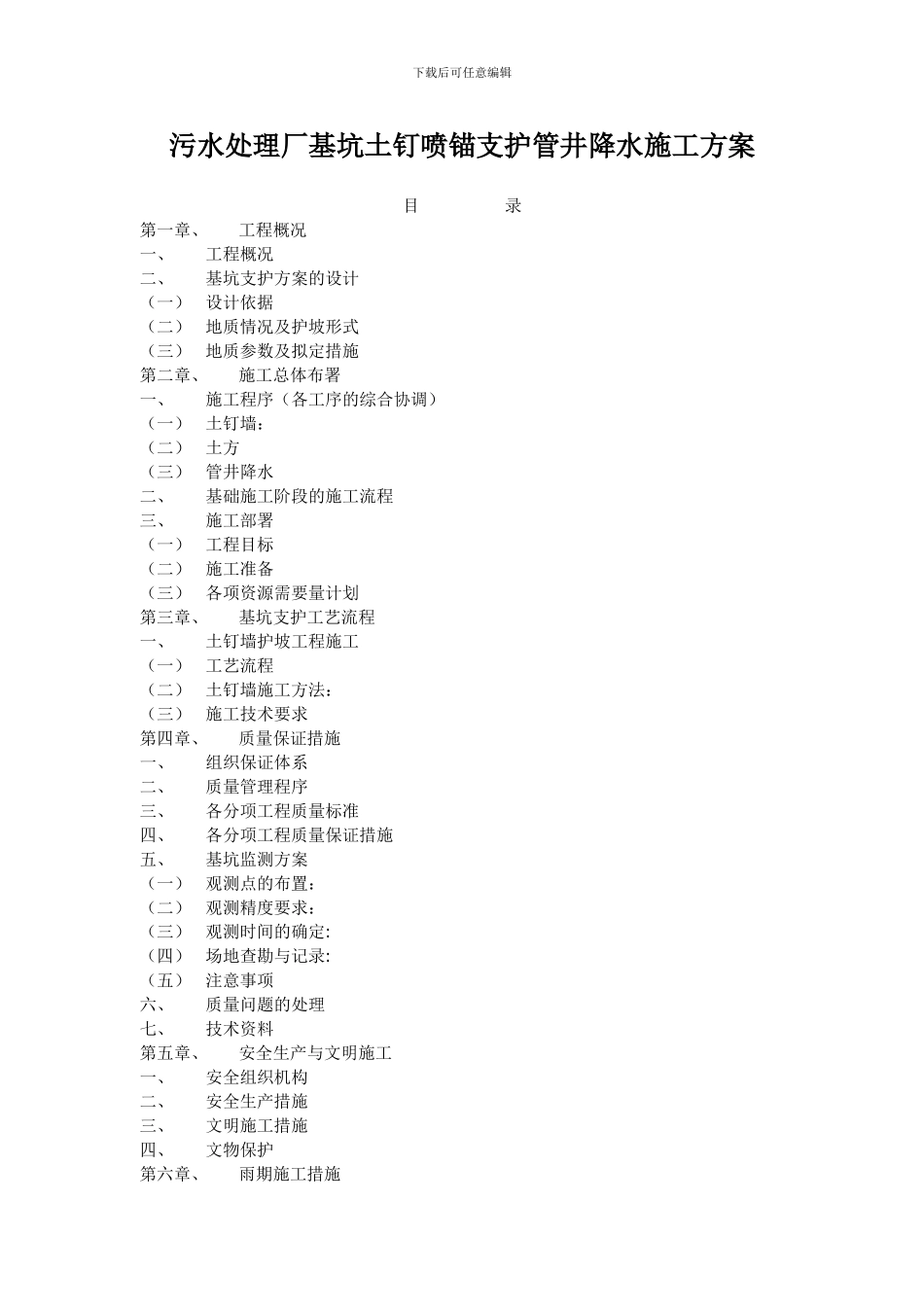

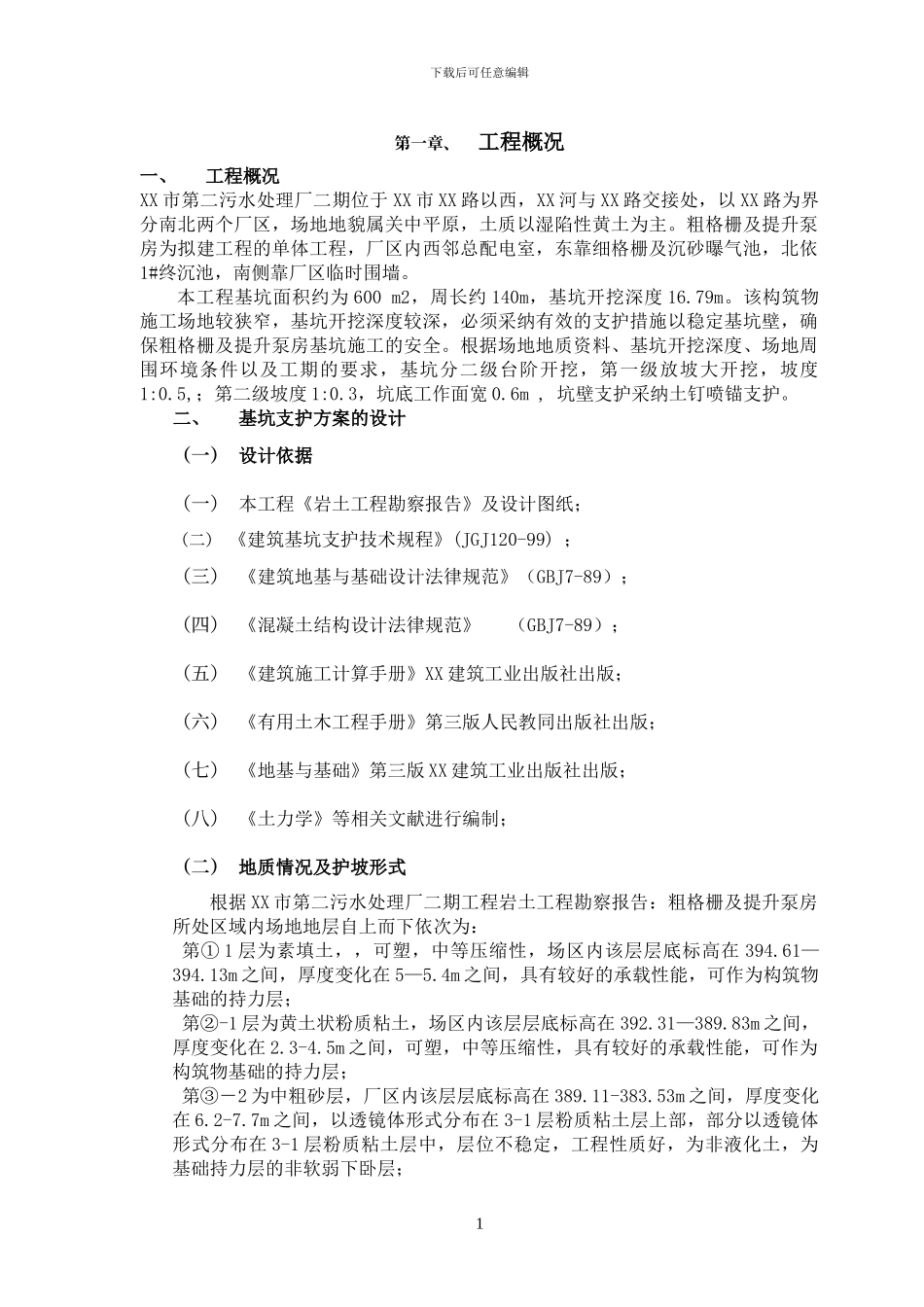

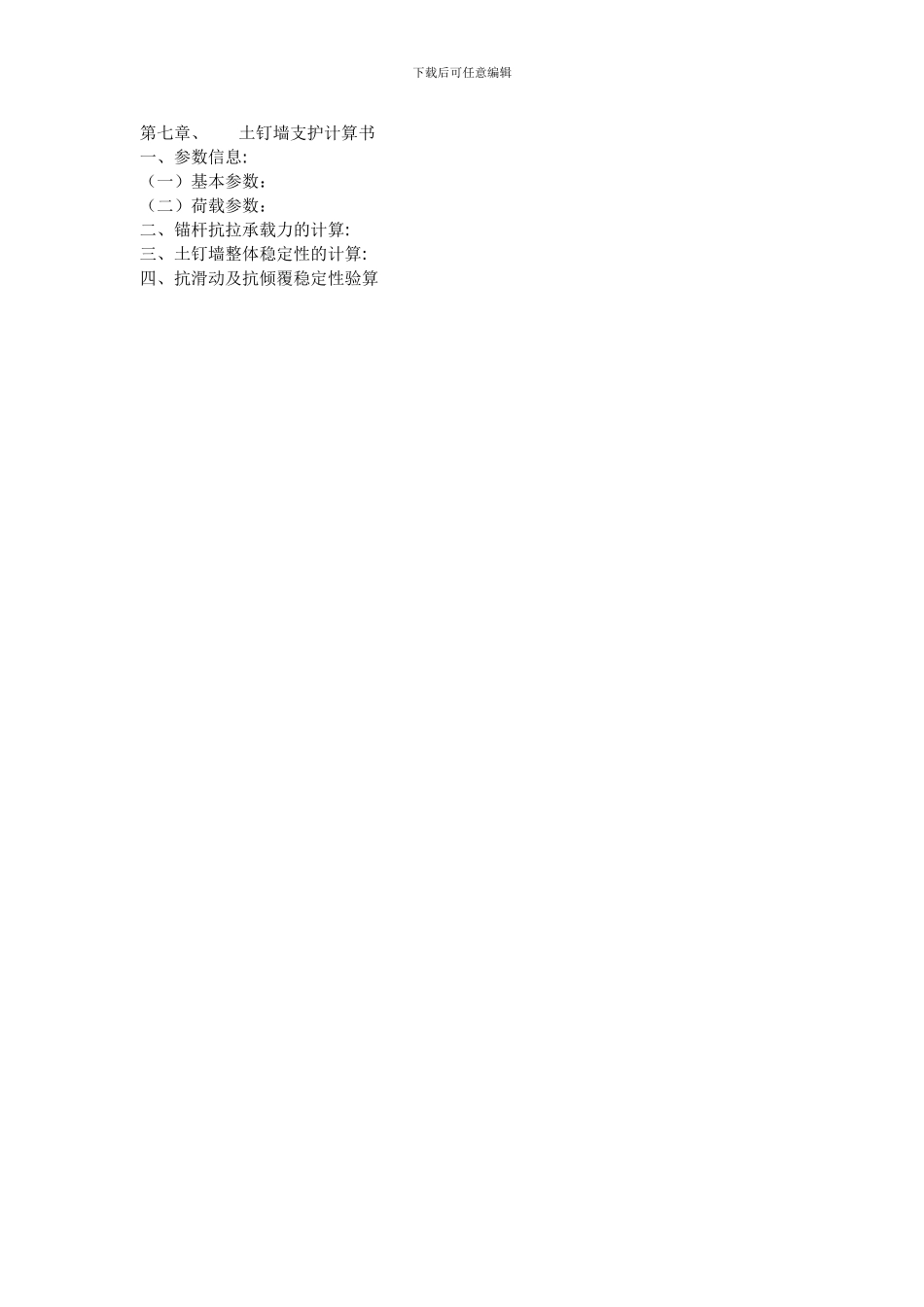

下载后可任意编辑污水处理厂基坑土钉喷锚支护管井降水施工方案目 录第一章、工程概况一、工程概况二、基坑支护方案的设计(一)设计依据(二)地质情况及护坡形式(三)地质参数及拟定措施第二章、施工总体布署一、施工程序(各工序的综合协调)(一)土钉墙:(二)土方(三)管井降水二、基础施工阶段的施工流程三、施工部署(一)工程目标(二)施工准备(三)各项资源需要量计划第三章、基坑支护工艺流程一、土钉墙护坡工程施工(一)工艺流程(二)土钉墙施工方法:(三)施工技术要求第四章、质量保证措施一、组织保证体系二、质量管理程序三、各分项工程质量标准四、各分项工程质量保证措施五、基坑监测方案(一)观测点的布置:(二)观测精度要求:(三)观测时间的确定:(四)场地查勘与记录:(五)注意事项六、质量问题的处理七、技术资料第五章、安全生产与文明施工一、安全组织机构二、安全生产措施三、文明施工措施四、文物保护第六章、雨期施工措施下载后可任意编辑第七章、土钉墙支护计算书一、参数信息:(一)基本参数:(二)荷载参数:二、锚杆抗拉承载力的计算:三、土钉墙整体稳定性的计算:四、抗滑动及抗倾覆稳定性验算下载后可任意编辑第一章、工程概况一、工程概况XX 市第二污水处理厂二期位于 XX 市 XX 路以西,XX 河与 XX 路交接处,以 XX 路为界分南北两个厂区,场地地貌属关中平原,土质以湿陷性黄土为主。粗格栅及提升泵房为拟建工程的单体工程,厂区内西邻总配电室,东靠细格栅及沉砂曝气池,北依1#终沉池,南侧靠厂区临时围墙。本工程基坑面积约为 600 m2,周长约 140m,基坑开挖深度 16.79m。该构筑物施工场地较狭窄,基坑开挖深度较深,必须采纳有效的支护措施以稳定基坑壁,确保粗格栅及提升泵房基坑施工的安全。根据场地地质资料、基坑开挖深度、场地周围环境条件以及工期的要求,基坑分二级台阶开挖,第一级放坡大开挖,坡度1:0.5,;第二级坡度 1:0.3,坑底工作面宽 0.6m , 坑壁支护采纳土钉喷锚支护。二、基坑支护方案的设计(一) 设计依据(一) 本工程《岩土工程勘察报告》及设计图纸;(二) 《建筑基坑支护技术规程》(JGJ120-99) ;(三) 《建筑地基与基础设计法律规范》(GBJ7-89);(四) 《混凝土结构设计法律规范》 (GBJ7-89);(五) 《建筑施工计算手册》XX 建筑工业出版社出版;(六) 《有用土木工程手册》第三版人民教同出版社出版;(七) 《地基与基础》第...
