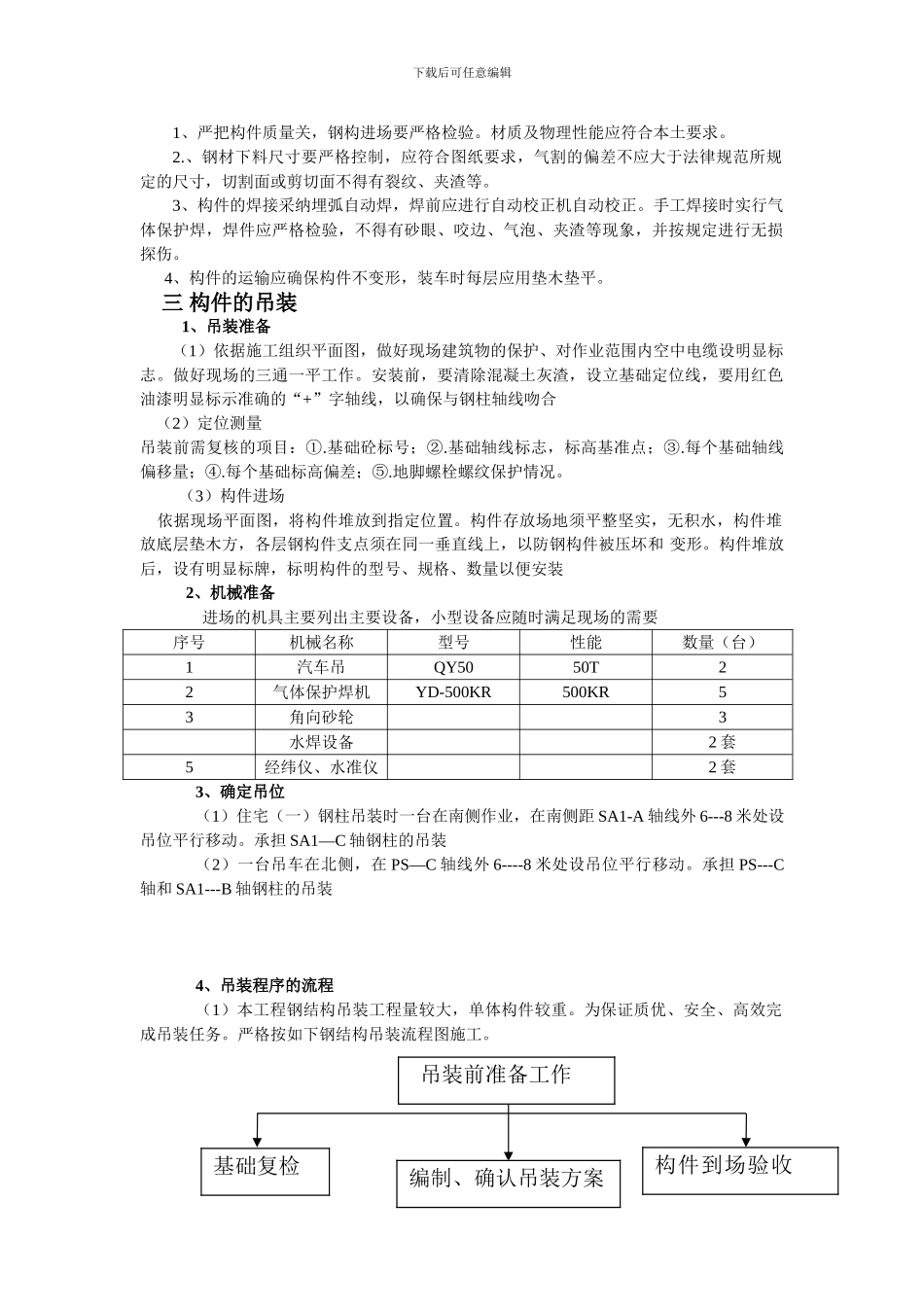

下载后可任意编辑沈阳新世界会展中心工程施工组织设计(吊装方案)编制单位:辽宁大河钢结构公司编 制 人:刘有田 二 00 九年十二月二十八日一 工程概况1、 工程名称:沈阳新世界会展中心塔楼2、 工程地点:沈阳3、 钢构设计:抗震设防烈度为 7 度,标准冻深 1.2 米,基础采纳钢筋混凝土独立基础。主要构件钢柱、该塔楼有十字钢柱 40 根,最大钢柱单重约 6.2 吨。H 型钢柱共 12 根。二 构件加工下载后可任意编辑1、严把构件质量关,钢构进场要严格检验。材质及物理性能应符合本土要求。2.、钢材下料尺寸要严格控制,应符合图纸要求,气割的偏差不应大于法律规范所规定的尺寸,切割面或剪切面不得有裂纹、夹渣等。3、构件的焊接采纳埋弧自动焊,焊前应进行自动校正机自动校正。手工焊接时实行气体保护焊,焊件应严格检验,不得有砂眼、咬边、气泡、夹渣等现象,并按规定进行无损探伤。4、构件的运输应确保构件不变形,装车时每层应用垫木垫平。三 构件的吊装1、吊装准备(1)依据施工组织平面图,做好现场建筑物的保护、对作业范围内空中电缆设明显标志。做好现场的三通一平工作。安装前,要清除混凝土灰渣,设立基础定位线,要用红色油漆明显标示准确的“+”字轴线,以确保与钢柱轴线吻合 (2)定位测量吊装前需复核的项目:①.基础砼标号;②.基础轴线标志,标高基准点;③.每个基础轴线偏移量;④.每个基础标高偏差;⑤.地脚螺栓螺纹保护情况。(3)构件进场 依据现场平面图,将构件堆放到指定位置。构件存放场地须平整坚实,无积水,构件堆放底层垫木方,各层钢构件支点须在同一垂直线上,以防钢构件被压坏和 变形。构件堆放后,设有明显标牌,标明构件的型号、规格、数量以便安装 2、机械准备 进场的机具主要列出主要设备,小型设备应随时满足现场的需要序号机械名称型号性能数量(台)1汽车吊QY5050T22气体保护焊机YD-500KR500KR53角向砂轮3水焊设备2 套5经纬仪、水准仪2 套3、确定吊位(1)住宅(一)钢柱吊装时一台在南侧作业,在南侧距 SA1-A 轴线外 6---8 米处设吊位平行移动。承担 SA1—C 轴钢柱的吊装(2)一台吊车在北侧,在 PS—C 轴线外 6----8 米处设吊位平行移动。承担 PS---C轴和 SA1---B 轴钢柱的吊装4、吊装程序的流程(1)本工程钢结构吊装工程量较大,单体构件较重。为保证质优、安全、高效完成吊装任务。严格按如下钢结构吊装流程图施工。 构件到场验收基础复检编制、确认吊装方...
