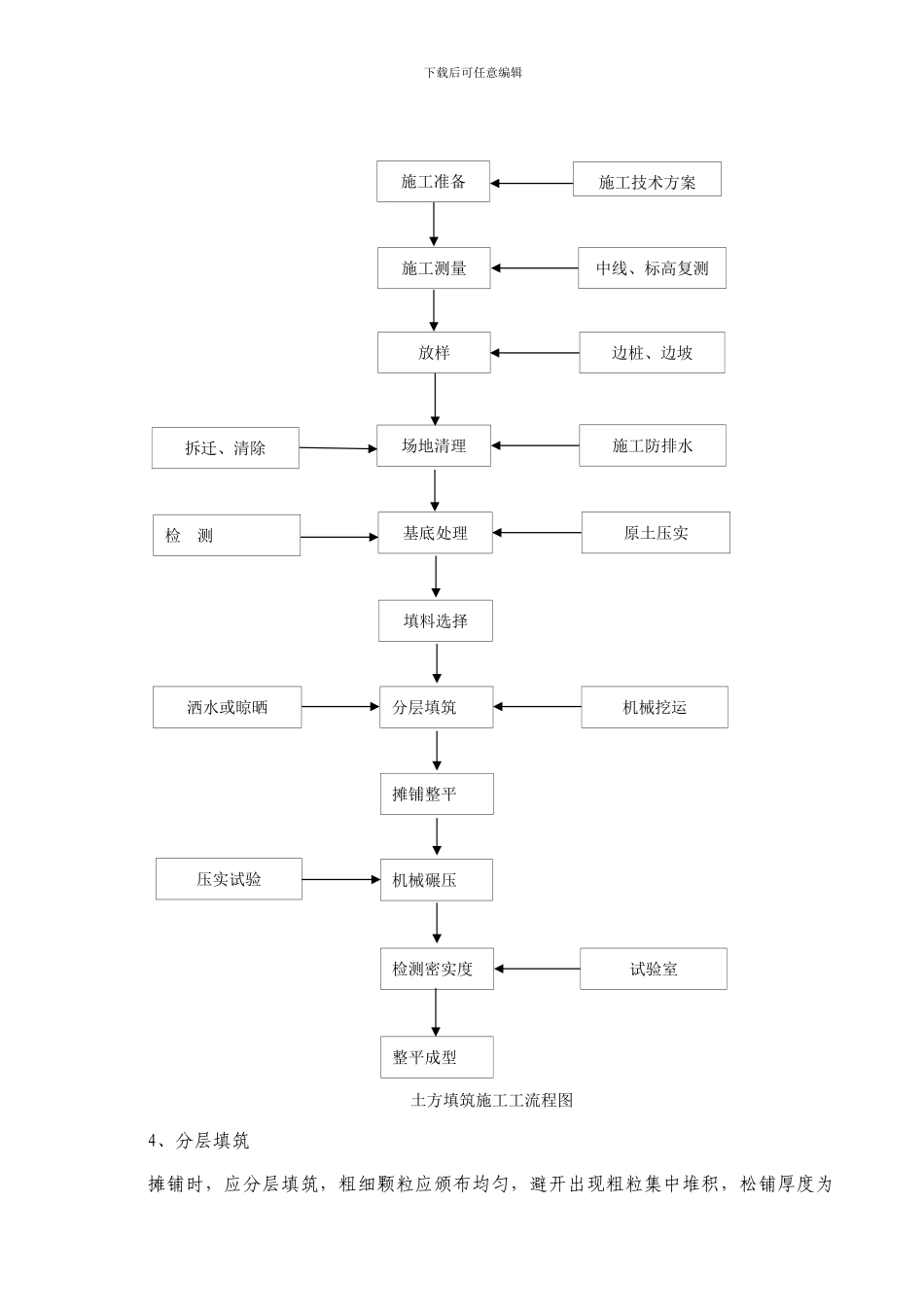

下载后可任意编辑土方回填、浆砌片石挡土墙施工方案一、工程概况随着沙曲矿的快速进展,业主计划新快速定量装车系统,以提高铁路的运输能力。目前,既有线路不能满足半列 38 节车皮的装载要求,故对既有线路进行改造。既有线包括 4 股道,其中 3 道、4 道采纳绞车铁牛装车,线路的装载长度为 275m。拟建的快速装车点位于沙曲矿专用线 SK0+915.05 处,为满足装车要求,需将既有 3 道、4 道向东延长120m。在距离 3 道和 4 道 19 米处为沙曲矿运煤既有线,3 道和 4 道与既有线之间为一低洼处,为了在施工中保护既有线,且为施工 3 道和 4 道制造施工空间,我单位拟施工浆砌片石挡墙并回填此低洼处。此低洼处共回填土方 183 米长,8.6—18.9 米宽,平均高度 2.9 米,回填土方共计方量约 6000m3。需做浆砌片石挡墙 226 米,按原有的片石挡墙顺接。二、施工进度计划及劳动力安排根据本项目实际情况,本工程拟于 2024 年 12 月 15 日开工,2024 年 1 月 30 日完工,由一个施工队 27 人完成。本项目的施工,挖掘机配置 1 台,装载机 1 台,发电机 1 台,砂浆运输车辆 2 台。砂浆拟采纳施工队在较宽敞的地点设置拌和站自行拌合,其拌合设备施工队需配备 2 台 350型滚筒式搅拌机。三、原材料要求本标石料、砂均从当地厂家购买,水泥采纳指定厂家的水泥。其具体要求如下:1、石料浆砌石砌筑用石料(主要是片石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,片石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于 20cm,宽度及长度均不小于其厚度。施工用石料主要从金川砂石料公司购买或拆除旧挡墙可利用的片石为主。2、砂砂采纳中粗河砂并应过筛。砂的质量标准符合相应材料的质量标准,砂的最大粒径下载后可任意编辑不宜超过 2.5,砂的含泥量应不大于㎜5%。3、水泥采纳 R32.5 普通硅酸盐水泥,水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。当对水泥质量有怀疑或水泥出厂超过3 个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。4、土根据现场情况确定四、施工流程施工准备→基坑开挖→报检复核→砌筑基础→基坑回填→安设沥青麻絮沉降缝→选修面石拌砂浆→...
