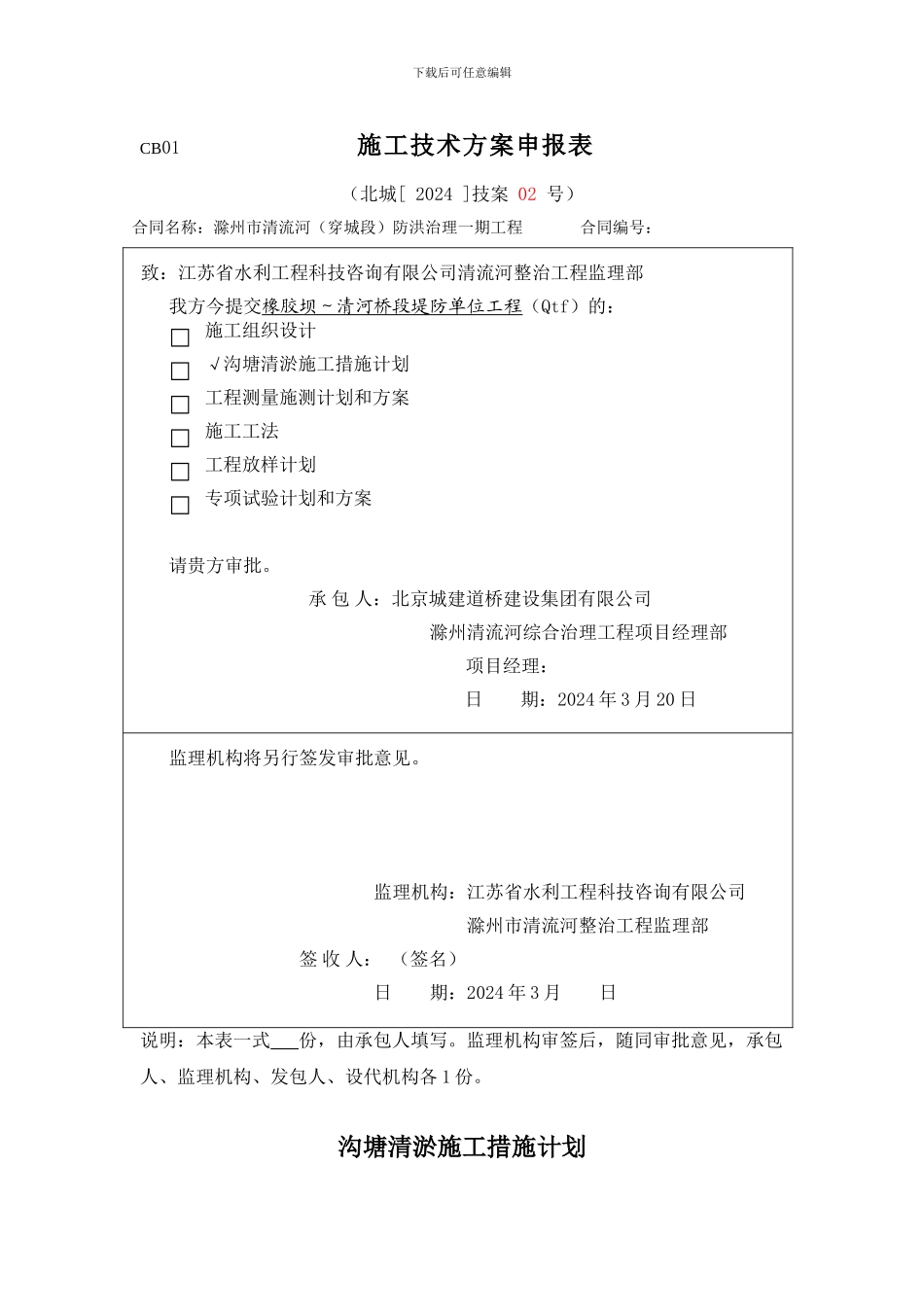

下载后可任意编辑CB01 施工技术方案申报表(北城[ 2024 ]技案 02 号)合同名称:滁州市清流河(穿城段)防洪治理一期工程 合同编号:致:江苏省水利工程科技咨询有限公司清流河整治工程监理部我方今提交橡胶坝~清河桥段堤防单位工程(Qtf)的:施工组织设计√沟塘清淤施工措施计划工程测量施测计划和方案施工工法 工程放样计划专项试验计划和方案 请贵方审批
承 包 人:北京城建道桥建设集团有限公司滁州清流河综合治理工程项目经理部项目经理: 日 期:2024 年 3 月 20 日 监理机构将另行签发审批意见
监理机构:江苏省水利工程科技咨询有限公司滁州市清流河整治工程监理部签 收 人: (签名)日 期:2024 年 3 月 日说明:本表一式 份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各 1 份

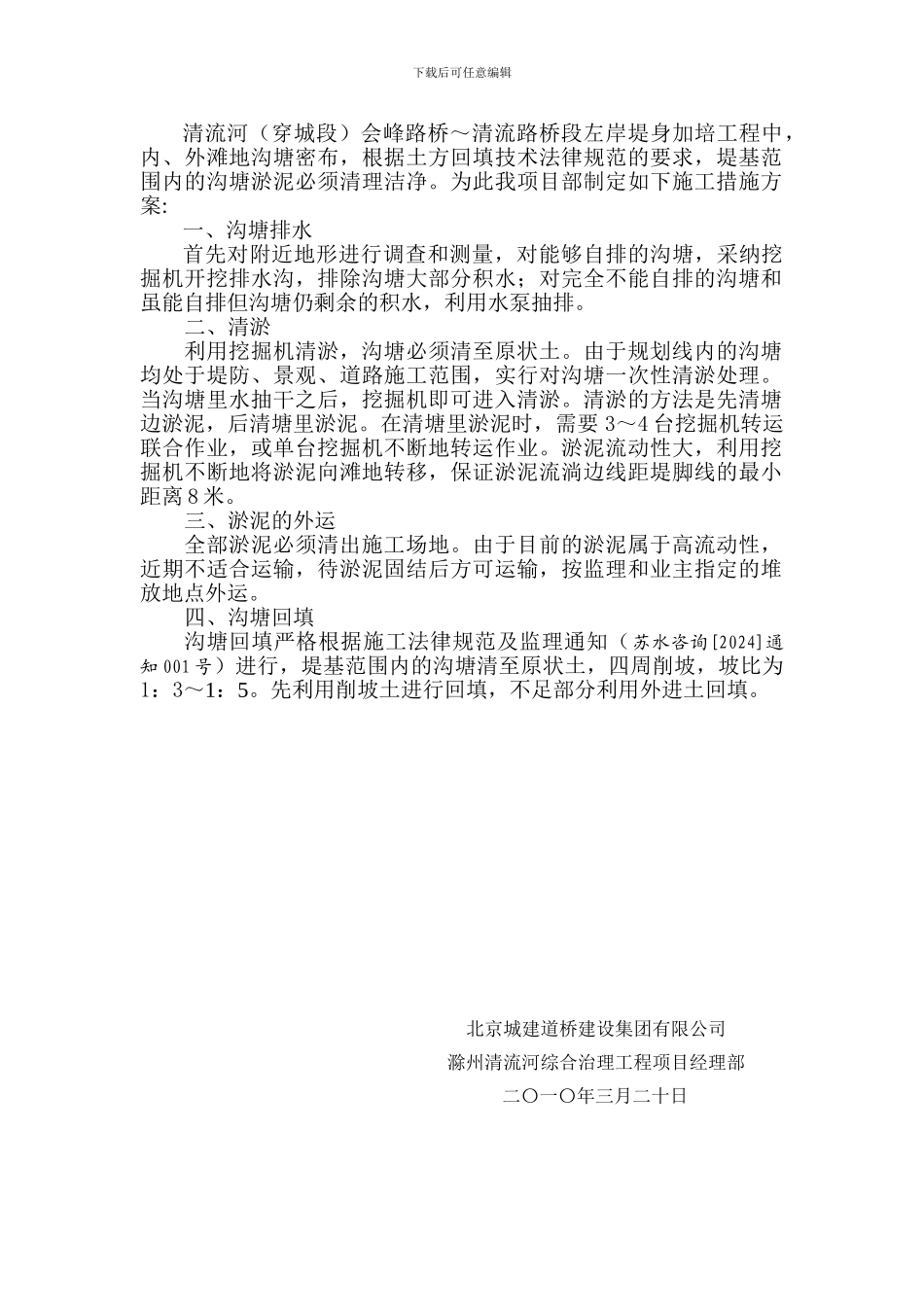

沟塘清淤施工措施计划下载后可任意编辑清流河(穿城段)会峰路桥~清流路桥段左岸堤身加培工程中,内、外滩地沟塘密布,根据土方回填技术法律规范的要求,堤基范围内的沟塘淤泥必须清理洁净
为此我项目部制定如下施工措施方案:一、沟塘排水首先对附近地形进行调查和测量,对能够自排的沟塘,采纳挖掘机开挖排水沟,排除沟塘大部分积水;对完全不能自排的沟塘和虽能自排但沟塘仍剩余的积水,利用水泵抽排
二、清淤利用挖掘机清淤,沟塘必须清至原状土
由于规划线内的沟塘均处于堤防、景观、道路施工范围,实行对沟塘一次性清淤处理
当沟塘里水抽干之后,挖掘机即可进入清淤
清淤的方法是先清塘边淤泥,后清塘里淤泥
在清塘里淤泥时,需要 3~4 台挖掘机转运联合作业,或单台挖掘机不断地转运作业
淤泥流动性大,利用挖掘机不断地将淤泥向滩地转移,保证淤泥流淌边线距堤脚线的最小距离 8 米
三、淤泥的外运全部淤泥必须清出施工场地
由于目前的淤泥属于高流动性,近期不适合运输,待淤泥固结后方可运输,按监
