沟槽回填专项施工方案VIP免费

沟槽回填专项施工方案_第1页
沟槽回填专项施工方案_第2页
沟槽回填专项施工方案_第3页

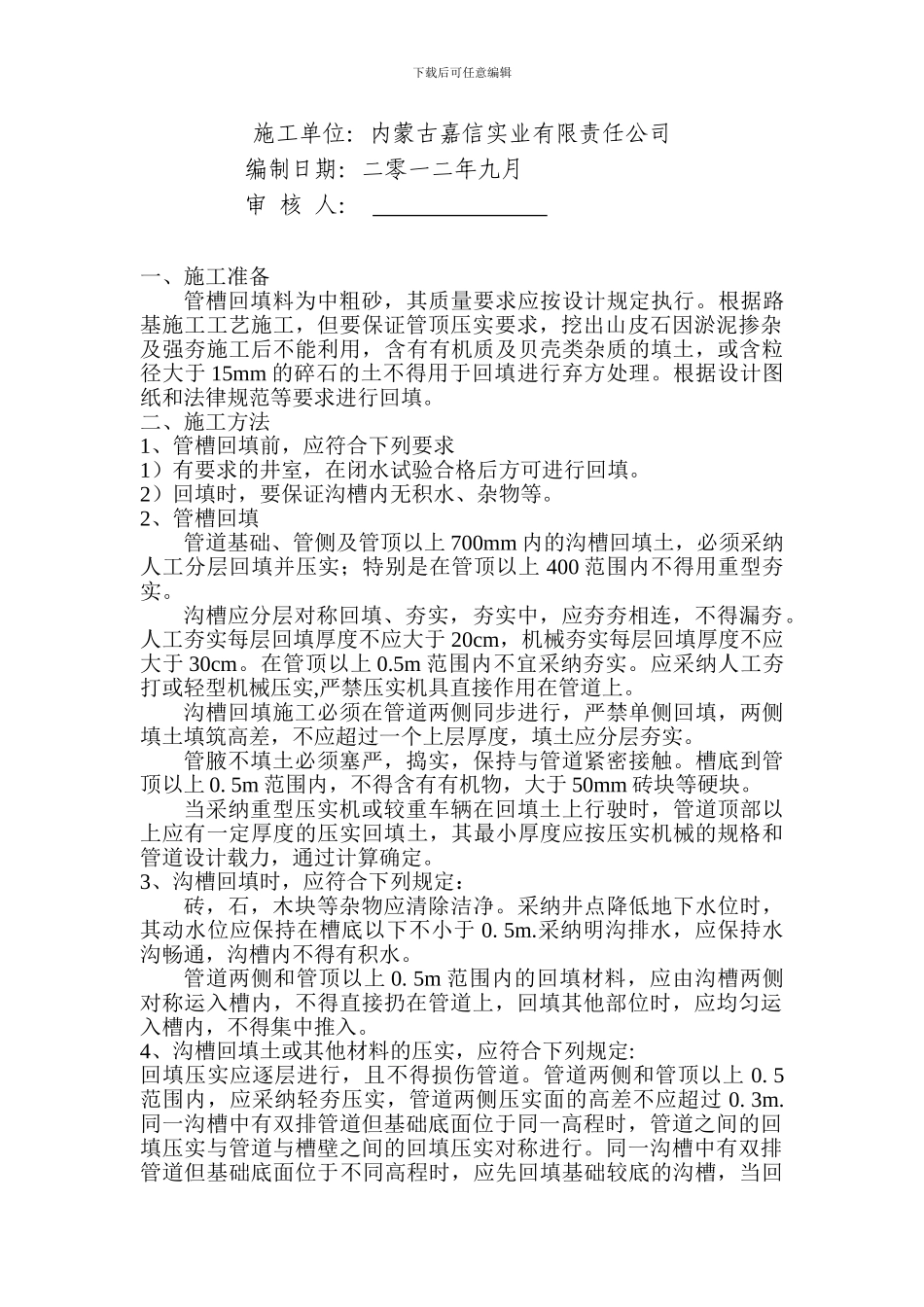

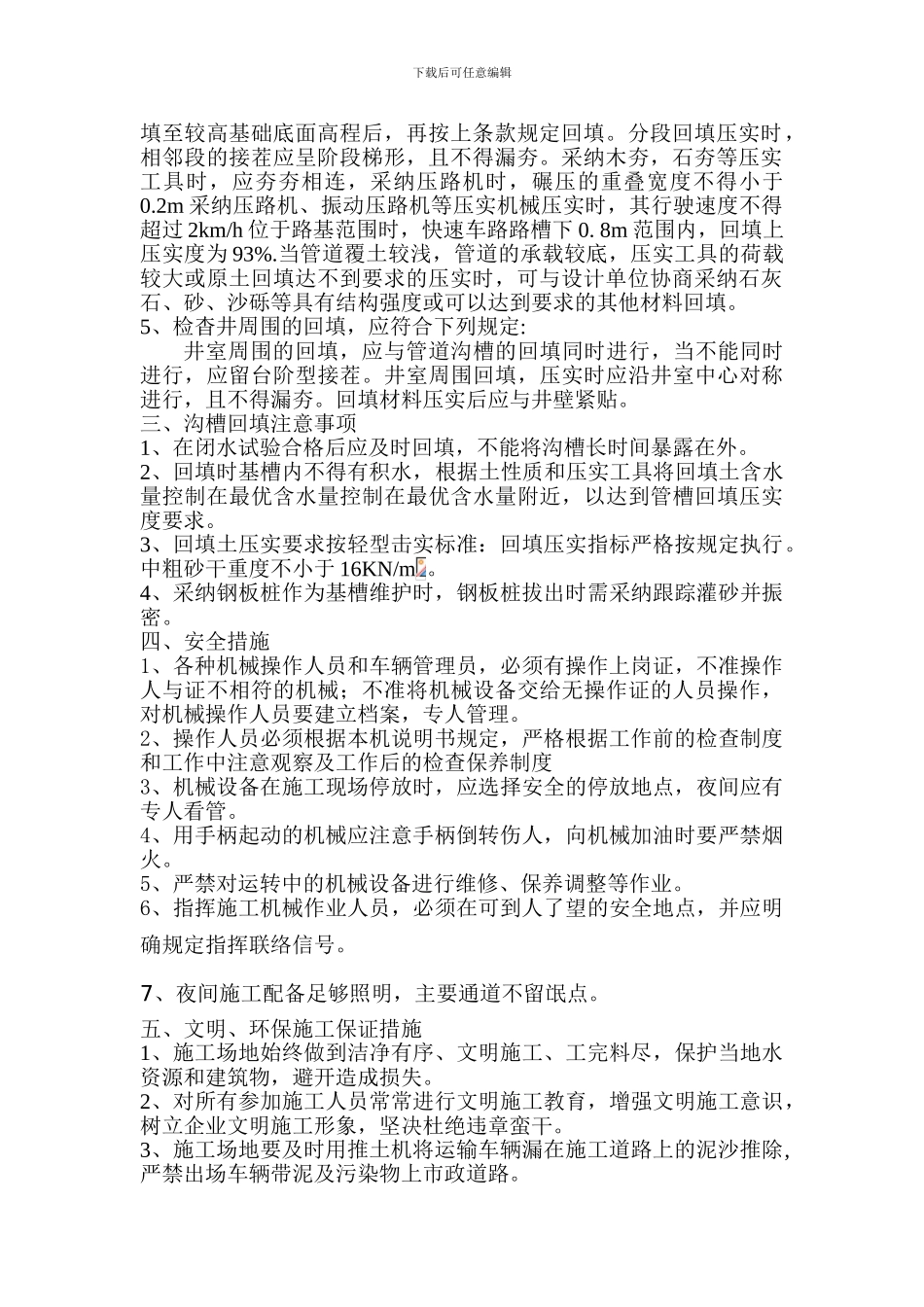

下载后可任意编辑金盛快速路雨水管道工程项目K17+097.6 至 K18+271 及垃圾厂南侧雨水管沟槽回填方案下载后可任意编辑施工单位:内蒙古嘉信实业有限责任公司 编制日期:二零一二年九月 审 核 人: 一、施工准备管槽回填料为中粗砂,其质量要求应按设计规定执行。根据路基施工工艺施工,但要保证管顶压实要求,挖出山皮石因淤泥掺杂及强夯施工后不能利用,含有有机质及贝壳类杂质的填土,或含粒径大于 15mm 的碎石的土不得用于回填进行弃方处理。根据设计图纸和法律规范等要求进行回填。二、施工方法1、管槽回填前,应符合下列要求1)有要求的井室,在闭水试验合格后方可进行回填。2)回填时,要保证沟槽内无积水、杂物等。2、管槽回填管道基础、管侧及管顶以上 700mm 内的沟槽回填土,必须采纳人工分层回填并压实;特别是在管顶以上 400 范围内不得用重型夯实。沟槽应分层对称回填、夯实,夯实中,应夯夯相连,不得漏夯。人工夯实每层回填厚度不应大于 20cm,机械夯实每层回填厚度不应大于 30cm。在管顶以上 0.5m 范围内不宜采纳夯实。应采纳人工夯打或轻型机械压实,严禁压实机具直接作用在管道上。沟槽回填施工必须在管道两侧同步进行,严禁单侧回填,两侧填土填筑高差,不应超过一个上层厚度,填土应分层夯实。管腋不填土必须塞严,捣实,保持与管道紧密接触。槽底到管顶以上 0. 5m 范围内,不得含有有机物,大于 50mm 砖块等硬块。当采纳重型压实机或较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应按压实机械的规格和管道设计载力,通过计算确定。3、沟槽回填时,应符合下列规定:砖,石,木块等杂物应清除洁净。采纳井点降低地下水位时,其动水位应保持在槽底以下不小于 0. 5m.采纳明沟排水,应保持水沟畅通,沟槽内不得有积水。管道两侧和管顶以上 0. 5m 范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中推入。4、沟槽回填土或其他材料的压实,应符合下列规定:回填压实应逐层进行,且不得损伤管道。管道两侧和管顶以上 0. 5范围内,应采纳轻夯压实,管道两侧压实面的高差不应超过 0. 3m. 同一沟槽中有双排管道但基础底面位于同一高程时,管道之间的回填压实与管道与槽壁之间的回填压实对称进行。同一沟槽中有双排管道但基础底面位于不同高程时,应先回填基础较底的沟槽,当回下载后可任意编辑填至较高基础底面高...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
