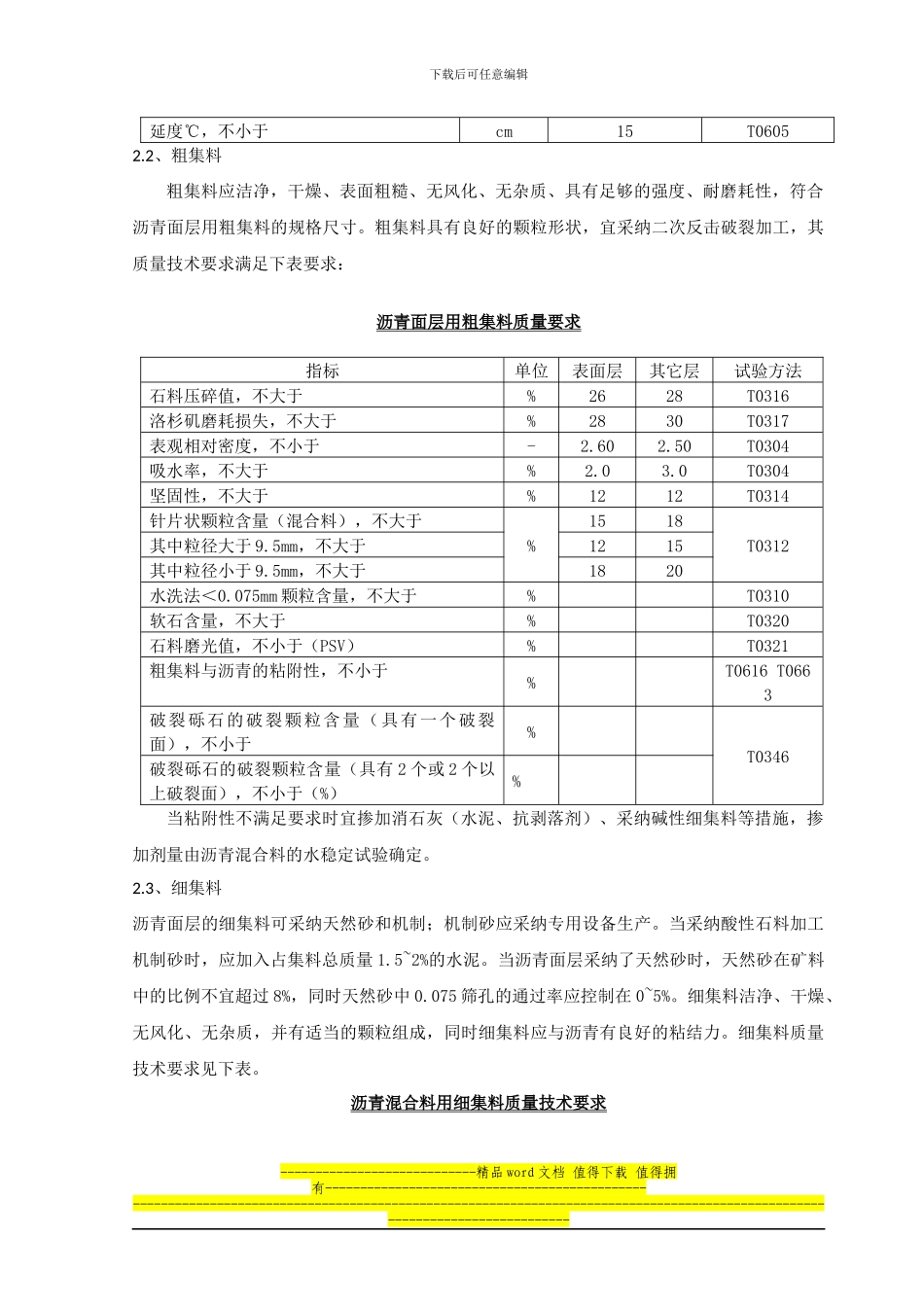

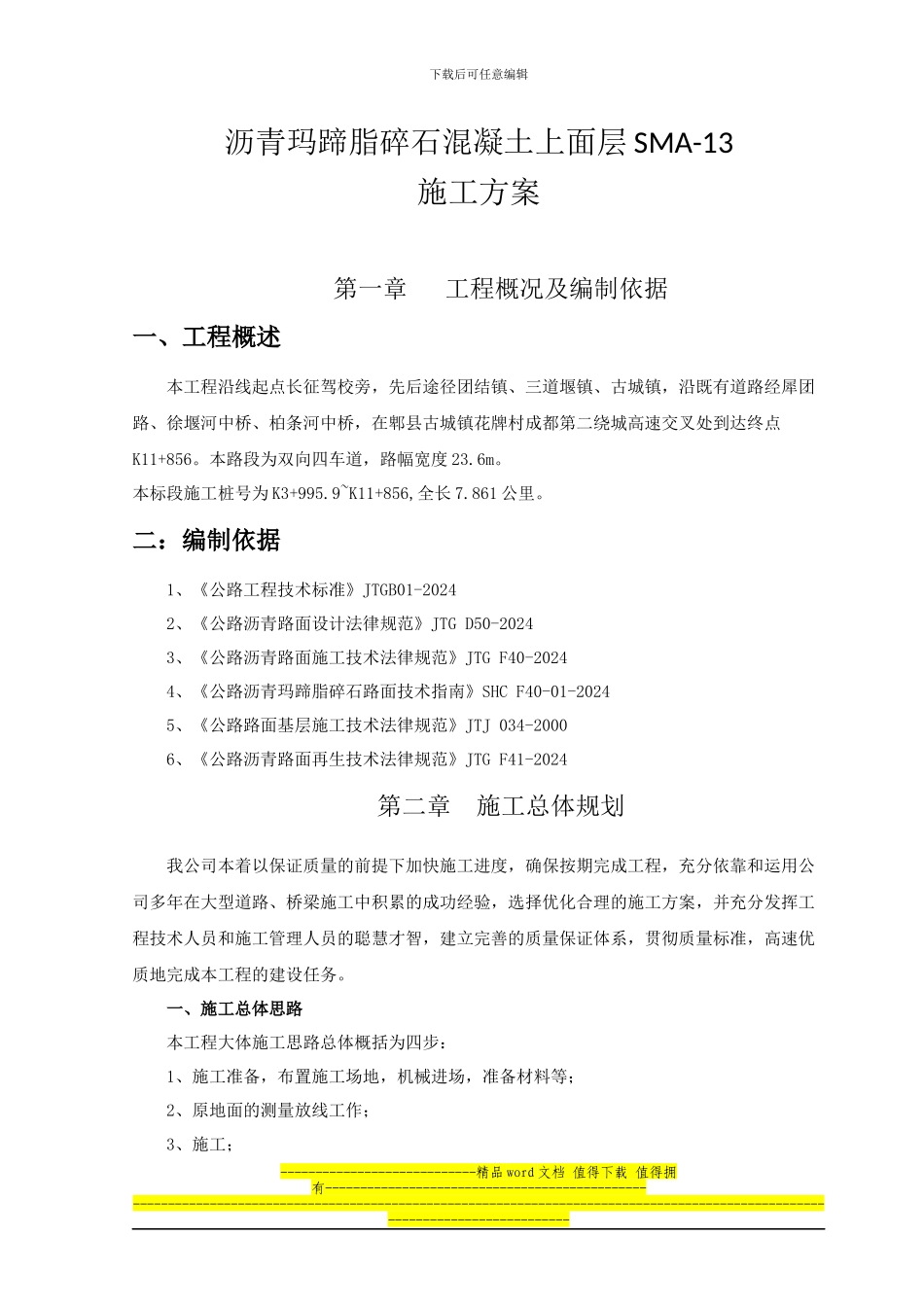

下载后可任意编辑沥青玛蹄脂碎石混凝土上面层 SMA-13施工方案第一章 工程概况及编制依据一、工程概述本工程沿线起点长征驾校旁,先后途径团结镇、三道堰镇、古城镇,沿既有道路经犀团路、徐堰河中桥、柏条河中桥,在郫县古城镇花牌村成都第二绕城高速交叉处到达终点K11+856。本路段为双向四车道,路幅宽度 23.6m。本标段施工桩号为 K3+995.9~K11+856,全长 7.861 公里。二:编制依据1、《公路工程技术标准》JTGB01-20242、《公路沥青路面设计法律规范》JTG D50-20243、《公路沥青路面施工技术法律规范》JTG F40-20244、《公路沥青玛蹄脂碎石路面技术指南》SHC F40-01-20245、《公路路面基层施工技术法律规范》JTJ 034-20006、《公路沥青路面再生技术法律规范》JTG F41-2024第二章 施工总体规划我公司本着以保证质量的前提下加快施工进度,确保按期完成工程,充分依靠和运用公司多年在大型道路、桥梁施工中积累的成功经验,选择优化合理的施工方案,并充分发挥工程技术人员和施工管理人员的聪慧才智,建立完善的质量保证体系,贯彻质量标准,高速优质地完成本工程的建设任务。一、施工总体思路本工程大体施工思路总体概括为四步:1、施工准备,布置施工场地,机械进场,准备材料等;2、原地面的测量放线工作;3、施工;----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑4、验收。二、施工准备 1、机械准备: 1.1 根据施工组织设计中确定的施工方法、施工机具配备要求、数量及施工进度安排,编制施工机具需求量计划。1.2 对大型施工机械,提出需求量和时间要求,准时运抵现场,并做好现场准备工作。机械设备配备表序号机械设备名称型号单位数量1扫地机凯斯台12摊铺机福格勒 2100-2台23双钢轮振动压路机悍马 HD0120V台24双钢轮振动压路机戴纳派克 CF-624台25平板振动夯威克台16粘层洒布机台17自卸车台158辅助车辆台22、材料准备: 1、沥青 1.1、沥青面层沥青均符合《公路沥青路面施工技术法律规范》(JTG F40-2024)中“道路石油沥青技术要求”。沥青上面层选用 SBS(ID-型)改性沥青,其技术要求如下: SBS ( I-D 型)改性沥青技术要求 指标单位SBS 类(I 类)I-D试验方法针入度(25℃,5s,100g)0...
