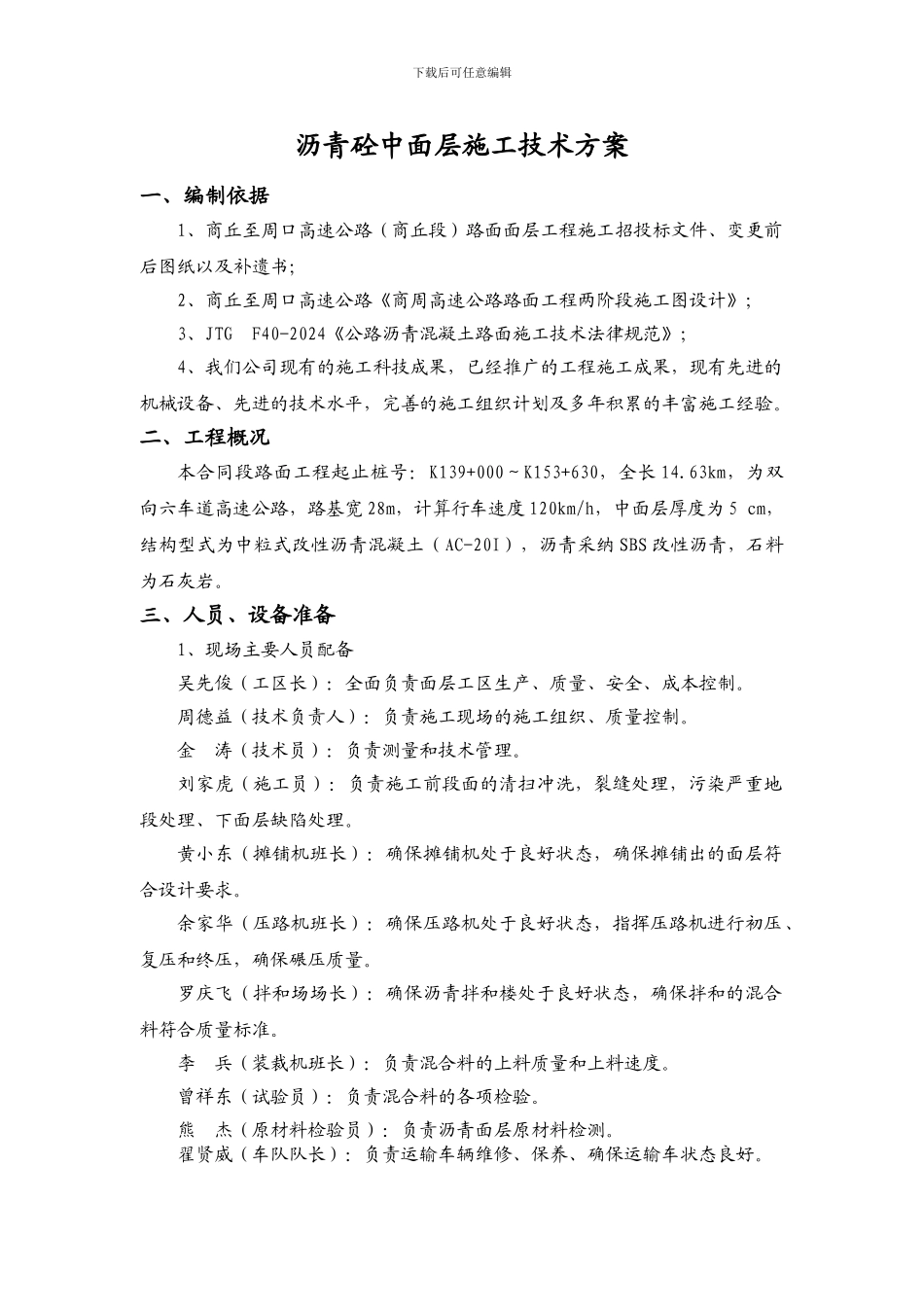

下载后可任意编辑沥青砼中面层施工技术方案一、编制依据1、商丘至周口高速公路(商丘段)路面面层工程施工招投标文件、变更前后图纸以及补遗书;2、商丘至周口高速公路《商周高速公路路面工程两阶段施工图设计》;3、JTG F40-2024《公路沥青混凝土路面施工技术法律规范》;4、我们公司现有的施工科技成果,已经推广的工程施工成果,现有先进的机械设备、先进的技术水平,完善的施工组织计划及多年积累的丰富施工经验
二、工程概况本合同段路面工程起止桩号:K139+000~K153+630,全长 14

63km,为双向六车道高速公路,路基宽 28m,计算行车速度 120km/h,中面层厚度为 5 cm,结构型式为中粒式改性沥青混凝土(AC-20I),沥青采纳 SBS 改性沥青,石料为石灰岩
三、人员、设备准备1、现场主要人员配备吴先俊(工区长):全面负责面层工区生产、质量、安全、成本控制
周德益(技术负责人):负责施工现场的施工组织、质量控制
金 涛(技术员):负责测量和技术管理
刘家虎(施工员):负责施工前段面的清扫冲洗,裂缝处理,污染严重地段处理、下面层缺陷处理
黄小东(摊铺机班长):确保摊铺机处于良好状态,确保摊铺出的面层符合设计要求
余家华(压路机班长):确保压路机处于良好状态,指挥压路机进行初压、复压和终压,确保碾压质量
罗庆飞(拌和场场长):确保沥青拌和楼处于良好状态,确保拌和的混合料符合质量标准
李 兵(装裁机班长):负责混合料的上料质量和上料速度
曾祥东(试验员):负责混合料的各项检验
熊 杰(原材料检验员):负责沥青面层原材料检测
翟贤威(车队队长):负责运输车辆维修、保养、确保运输车状态良好
下载后可任意编辑2、做好施工机械与质量检测仪器的准备工作(1)配备齐全施工机械和配件,做好开工前的保养、调试和试机,并保证在施工期间不发生有碍施工进度和质量的故障

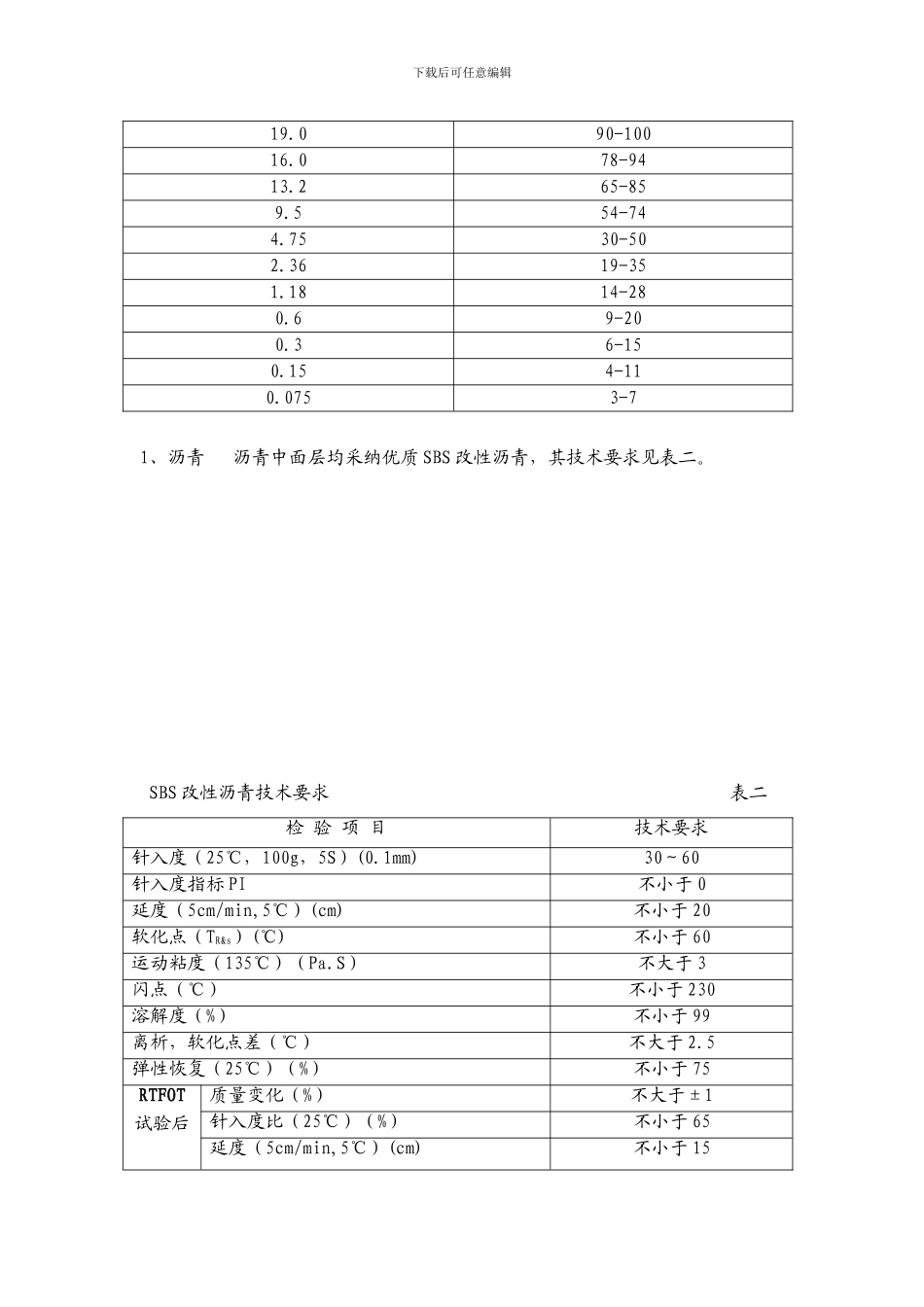

沥青面层应采纳单幅
