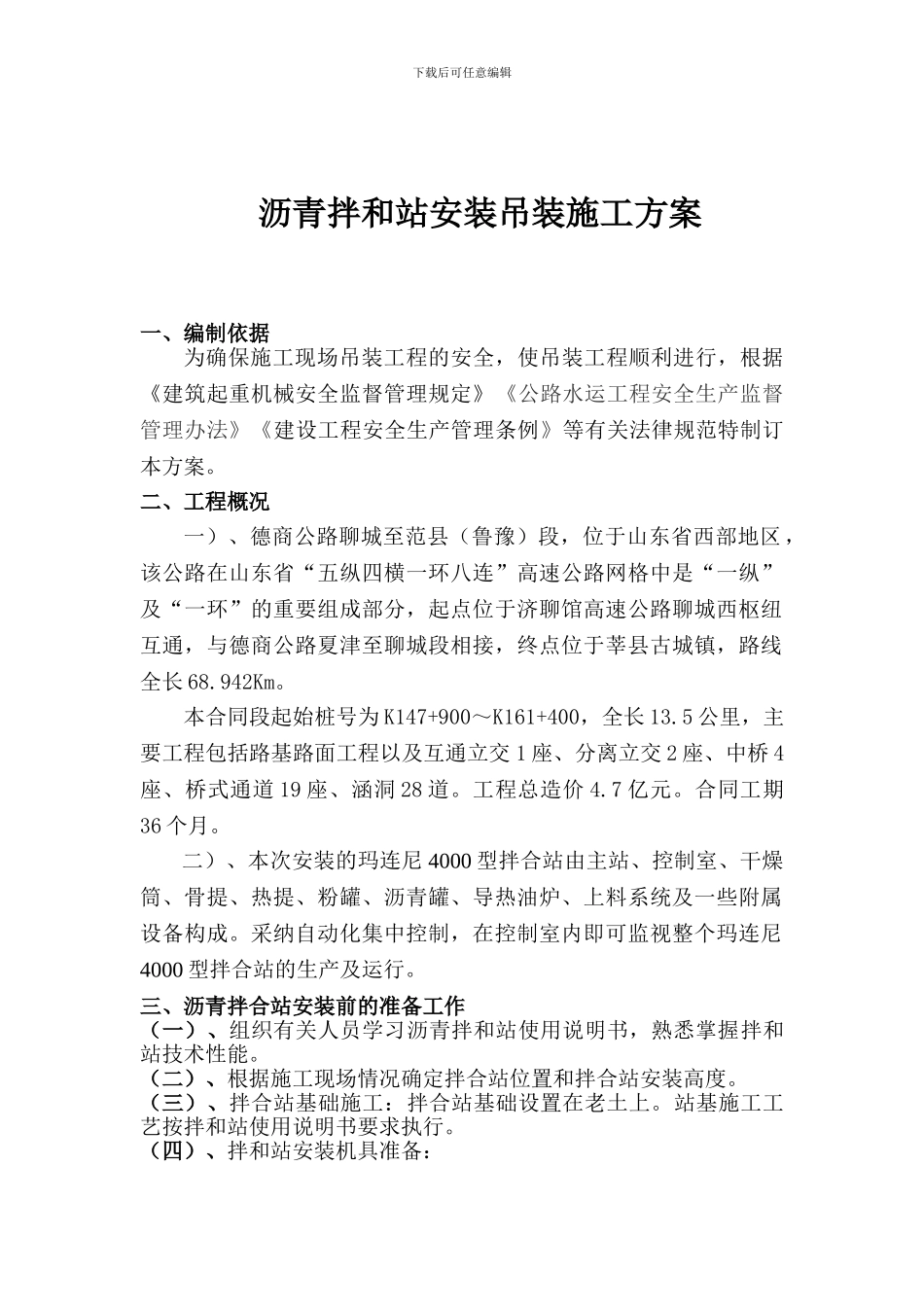

下载后可任意编辑沥青拌和站安装吊装施工方案一、编制依据为确保施工现场吊装工程的安全,使吊装工程顺利进行,根据《建筑起重机械安全监督管理规定》《公路水运工程安全生产监督管理办法》《建设工程安全生产管理条例》等有关法律规范特制订本方案
二、工程概况一)、德商公路聊城至范县(鲁豫)段,位于山东省西部地区,该公路在山东省“五纵四横一环八连”高速公路网格中是“一纵”及“一环”的重要组成部分,起点位于济聊馆高速公路聊城西枢纽互通,与德商公路夏津至聊城段相接,终点位于莘县古城镇,路线全长 68
本合同段起始桩号为 K147+900~K161+400,全长 13
5 公里,主要工程包括路基路面工程以及互通立交 1 座、分离立交 2 座、中桥 4座、桥式通道 19 座、涵洞 28 道
工程总造价 4
合同工期36 个月
二)、本次安装的玛连尼 4000 型拌合站由主站、控制室、干燥筒、骨提、热提、粉罐、沥青罐、导热油炉、上料系统及一些附属设备构成
采纳自动化集中控制,在控制室内即可监视整个玛连尼4000 型拌合站的生产及运行
三、沥青拌合站安装前的准备工作 (一)、组织有关人员学习沥青拌和站使用说明书,熟悉掌握拌和站技术性能
(二)、根据施工现场情况确定拌合站位置和拌合站安装高度
(三)、拌合站基础施工:拌合站基础设置在老土上
站基施工工艺按拌和站使用说明书要求执行

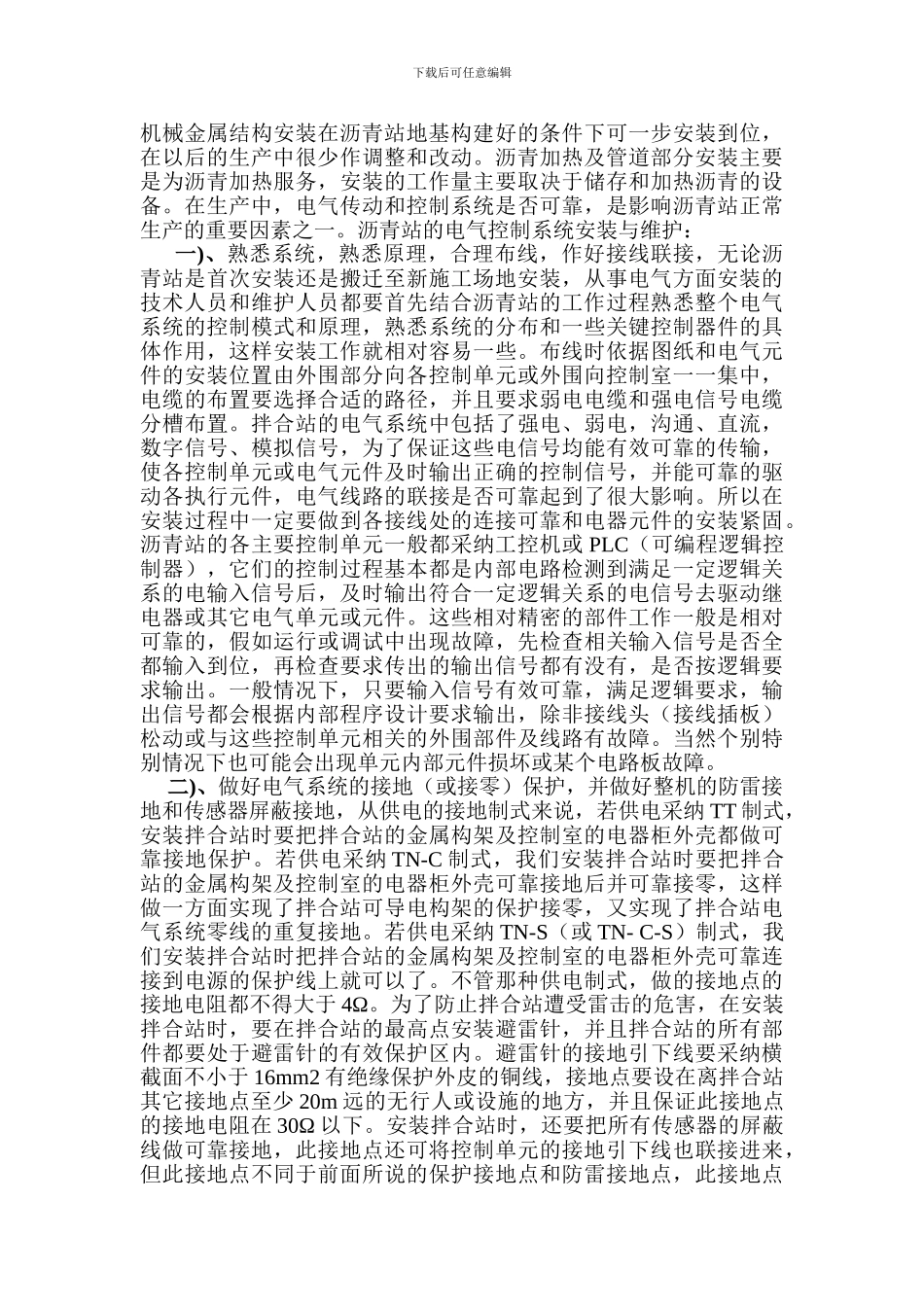

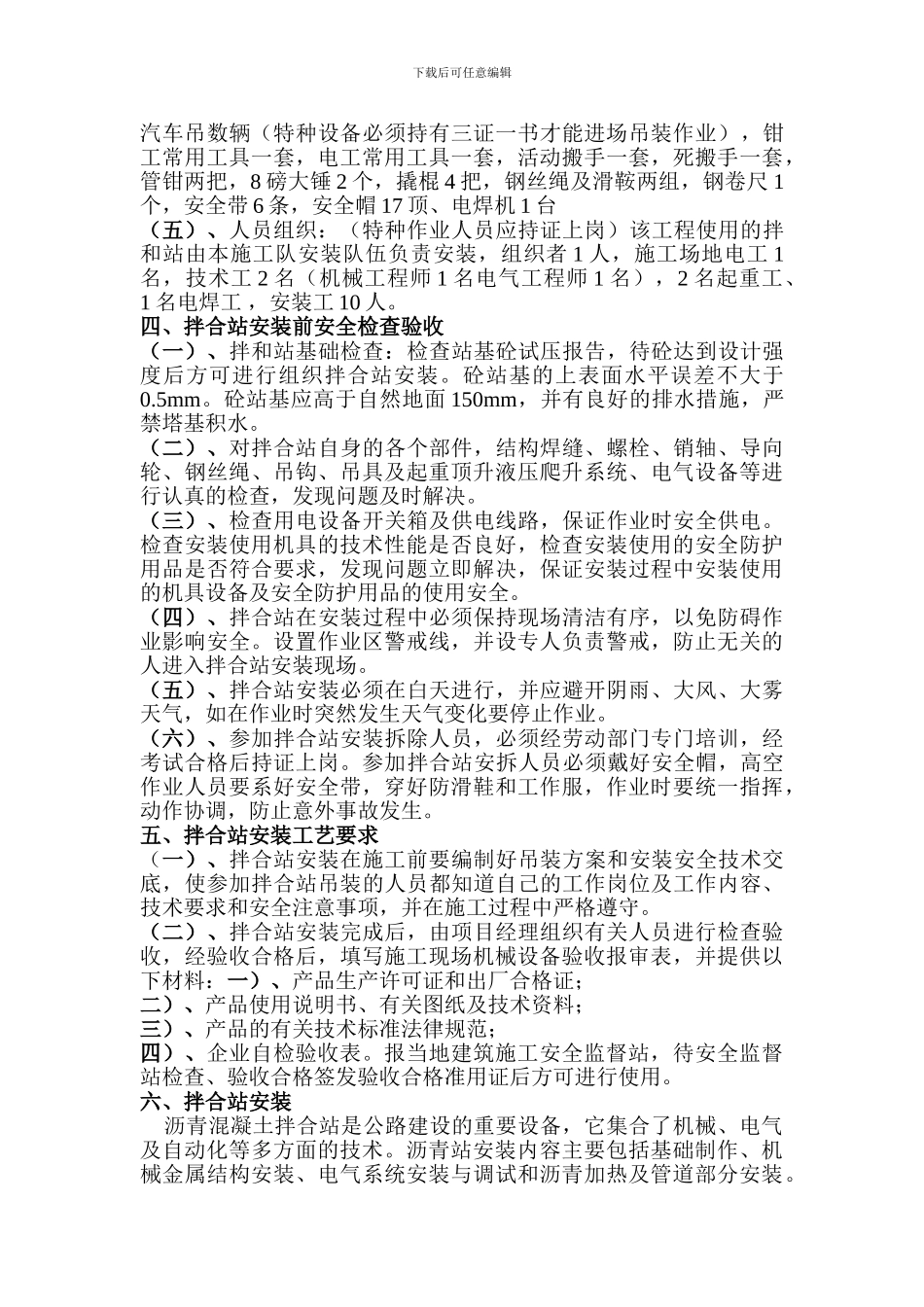

(四)、拌和站安装机具准备: 下载后可任意编辑汽车吊数辆(特种设备必须持有三证一书才能进场吊装作业),钳工常用工具一套,电工常用工具一套,活动搬手一套,死搬手一套,管钳两把,8 磅大锤 2 个,撬棍 4 把,钢丝绳及滑鞍两组,钢卷尺 1个,安全带 6 条,安全帽 17 顶、电焊机 1 台(五)、人员组织:(特种作业人员应持证上岗)该工程使用的拌和站由本施工队安装队伍负责安装,组织者 1 人,施工场地电工
