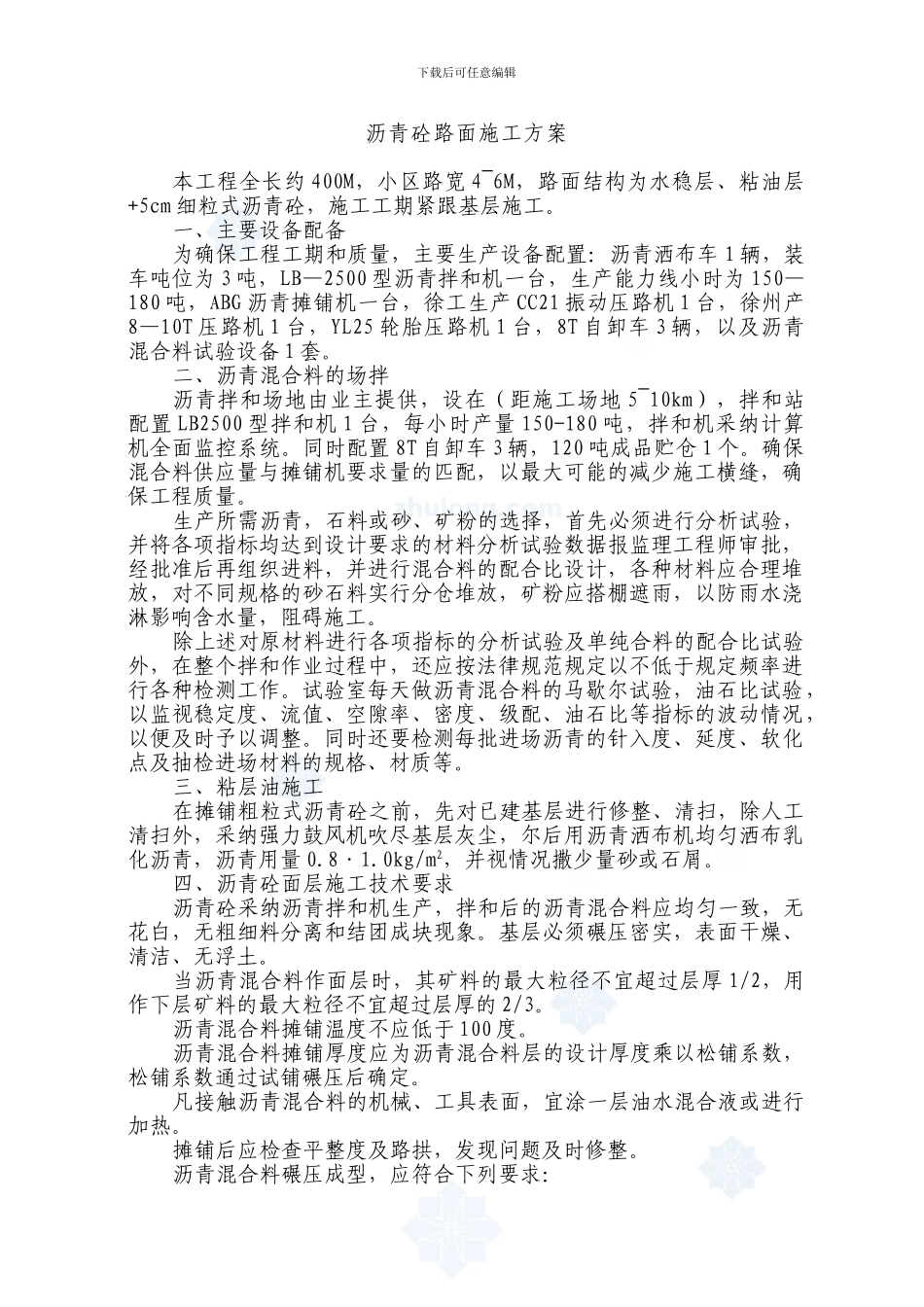

下载后可任意编辑沥青砼路面施工方案本工程全长约 400M,小区路宽 4~6M,路面结构为水稳层、粘油层+5cm 细粒式沥青砼,施工工期紧跟基层施工
一、主要设备配备为确保工程工期和质量,主要生产设备配置:沥青洒布车 1 辆,装车吨位为 3 吨,LB—2500 型沥青拌和机一台,生产能力线小时为 150—180 吨,ABG 沥青摊铺机一台,徐工生产 CC21 振动压路机 1 台,徐州产8—10T 压路机 1 台,YL25 轮胎压路机 1 台,8T 自卸车 3 辆,以及沥青混合料试验设备 1 套
二、沥青混合料的场拌沥青拌和场地由业主提供,设在(距施工场地 5~10km),拌和站配置 LB2500 型拌和机 1 台,每小时产量 150-180 吨,拌和机采纳计算机全面监控系统
同时配置 8T 自卸车 3 辆,120 吨成品贮仓 1 个
确保混合料供应量与摊铺机要求量的匹配,以最大可能的减少施工横缝,确保工程质量
生产所需沥青,石料或砂、矿粉的选择,首先必须进行分析试验,并将各项指标均达到设计要求的材料分析试验数据报监理工程师审批,经批准后再组织进料,并进行混合料的配合比设计,各种材料应合理堆放,对不同规格的砂石料实行分仓堆放,矿粉应搭棚遮雨,以防雨水浇淋影响含水量,阻碍施工
除上述对原材料进行各项指标的分析试验及单纯合料的配合比试验外,在整个拌和作业过程中,还应按法律规范规定以不低于规定频率进行各种检测工作
试验室每天做沥青混合料的马歇尔试验,油石比试验,以监视稳定度、流值、空隙率、密度、级配、油石比等指标的波动情况,以便及时予以调整
同时还要检测每批进场沥青的针入度、延度、软化点及抽检进场材料的规格、材质等

三、粘层油施工在摊铺粗粒式沥青砼之前,先对已建基层进行修整、清扫,除人工清扫外,采纳强力鼓风机吹尽基层灰尘,尔后用沥青洒布机均匀洒布乳化沥青,沥青用量 0
