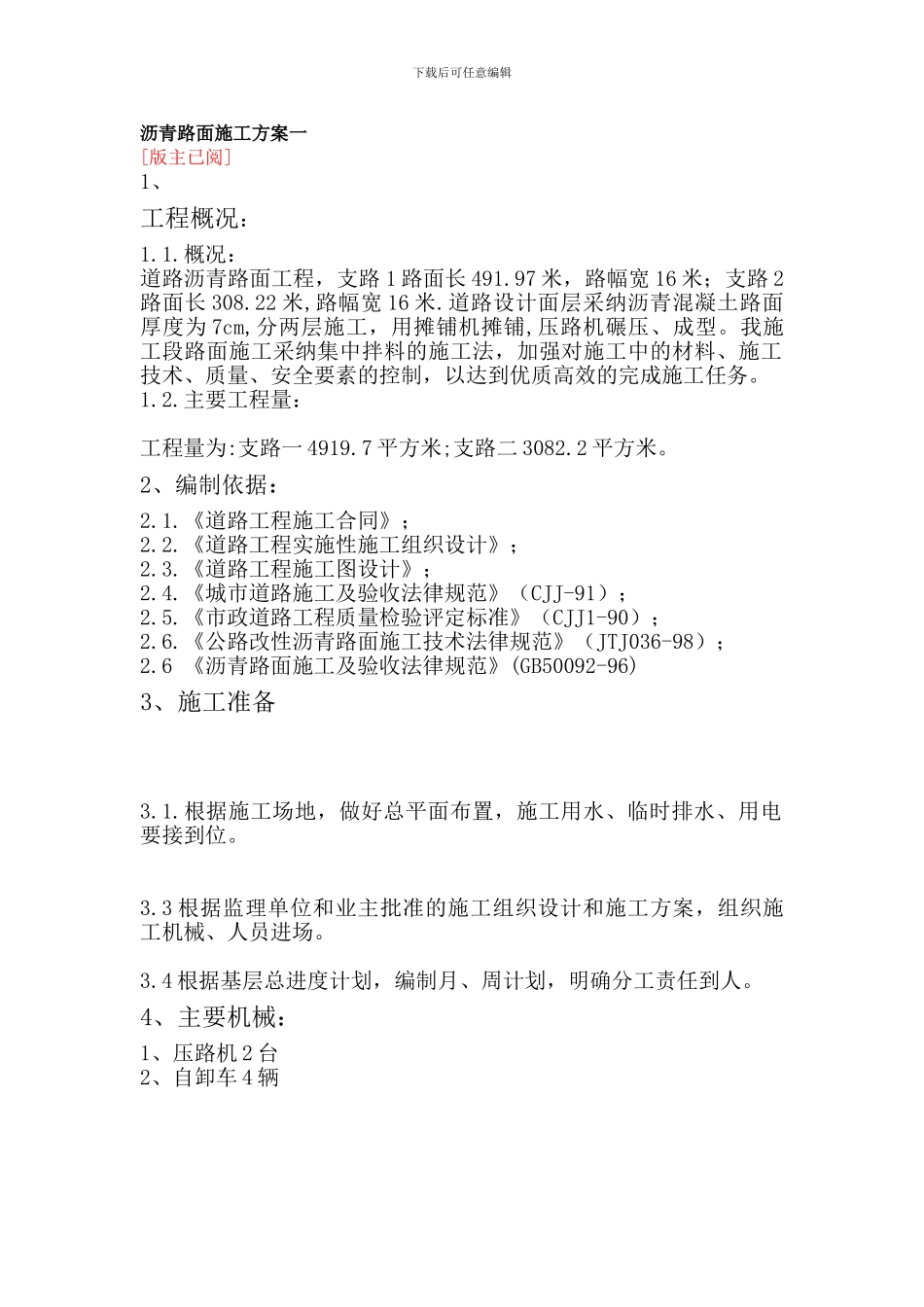

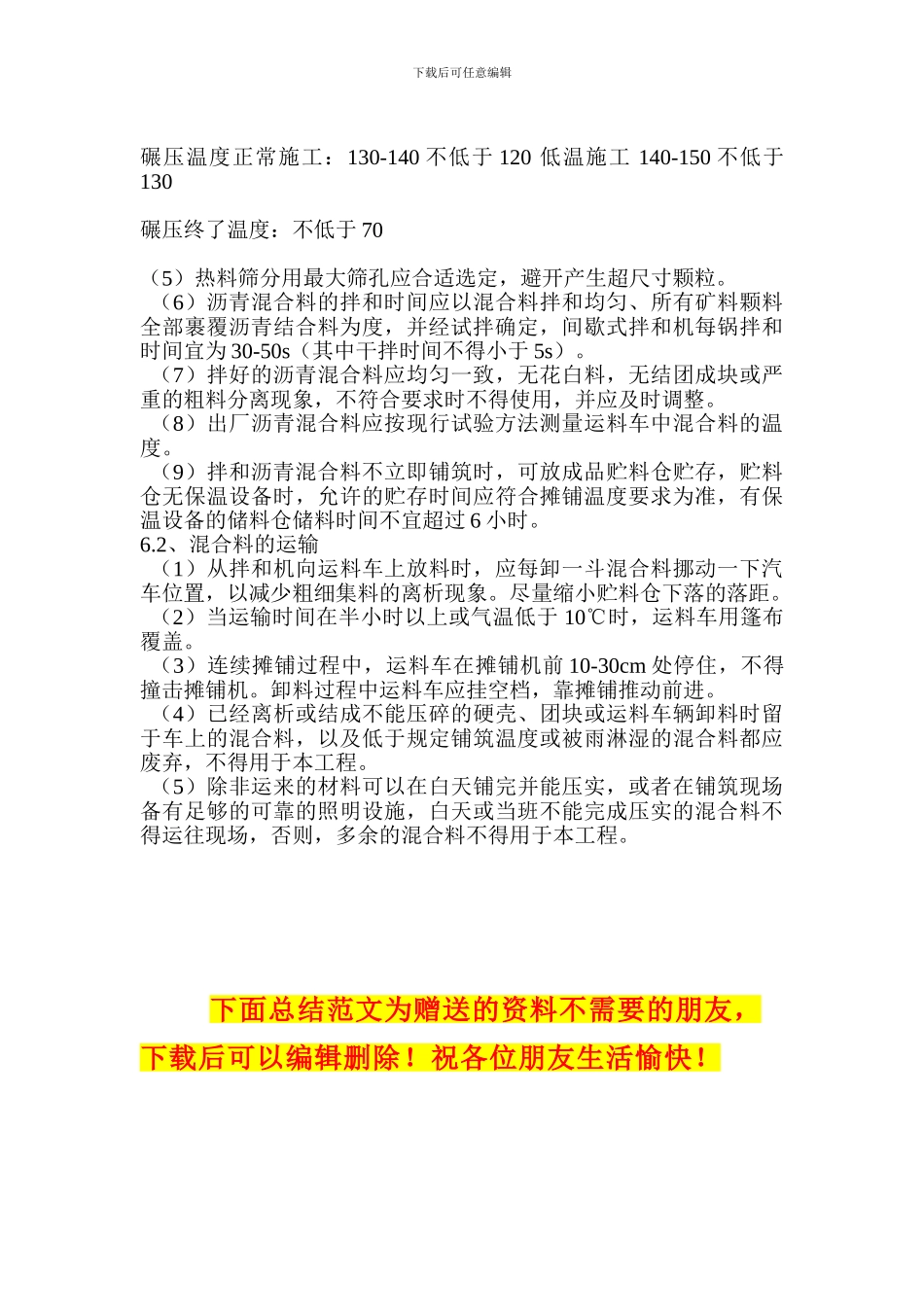

下载后可任意编辑沥青路面施工方案一[版主已阅]1、工程概况:1.1.概况:道路沥青路面工程,支路 1 路面长 491.97 米,路幅宽 16 米;支路 2路面长 308.22 米,路幅宽 16 米.道路设计面层采纳沥青混凝土路面厚度为 7cm,分两层施工,用摊铺机摊铺,压路机碾压、成型。我施工段路面施工采纳集中拌料的施工法,加强对施工中的材料、施工技术、质量、安全要素的控制,以达到优质高效的完成施工任务。1.2.主要工程量:工程量为:支路一 4919.7 平方米;支路二 3082.2 平方米。2、编制依据:2.1.《道路工程施工合同》;2.2.《道路工程实施性施工组织设计》;2.3.《道路工程施工图设计》;2.4.《城市道路施工及验收法律规范》(CJJ-91);2.5.《市政道路工程质量检验评定标准》(CJJ1-90);2.6.《公路改性沥青路面施工技术法律规范》(JTJ036-98);2.6 《沥青路面施工及验收法律规范》(GB50092-96)3、施工准备3.1.根据施工场地,做好总平面布置,施工用水、临时排水、用电要接到位。3.3 根据监理单位和业主批准的施工组织设计和施工方案,组织施工机械、人员进场。3.4 根据基层总进度计划,编制月、周计划,明确分工责任到人。4、主要机械:1、压路机 2 台2、自卸车 4 辆下载后可任意编辑3、经纬仪 1 台4、水准仪 1 台5、洒水车 1 辆6、摊铺机 1 台7、切割机 1 台8、小型夯机 1 台5、施工组织机构及劳动力组织5.1、施工组织领导小组组长: 成员: 5.2、 劳动力组织土建技术员 1 名、施工员工 1 名、质检员 1 名、安全员 1 名、压路机操作工 2 名、摊铺机操作工 2 名、切割机操作手 1 名、司机 4 名、后台配合及壮工 20 名、技工 15 名、电工 1 名。6、施工方法沥青砼为商品沥青砼。6.1、混合料的拌和 (1)粗、细集料应分类堆放和供料,取自不同料源的集料应分开堆放,应对每个料源的材料进行抽样试验,并应经工程师批准。 (2)按目标配合比设计,生产配合比设计,生产配合验证三个阶段进行试拌、试铺后,进行大批生产。 (3)每种规格的集料、矿料和沥青都必须分别按要求的比例进行配料。 (4)沥青材料采纳导热油加热,加热温度在 160-170℃范围内,矿料加热温度为 170-180℃,沥青与矿料的加热温度应调节到能使拌和的沥青混凝土出厂温度在 150-160℃,不准有花白料、超温料,混合料超过 200℃者应废弃,并应保证运到施工现场的温度不低于 140-150℃。沥青混合料的施工温度见下表所...
