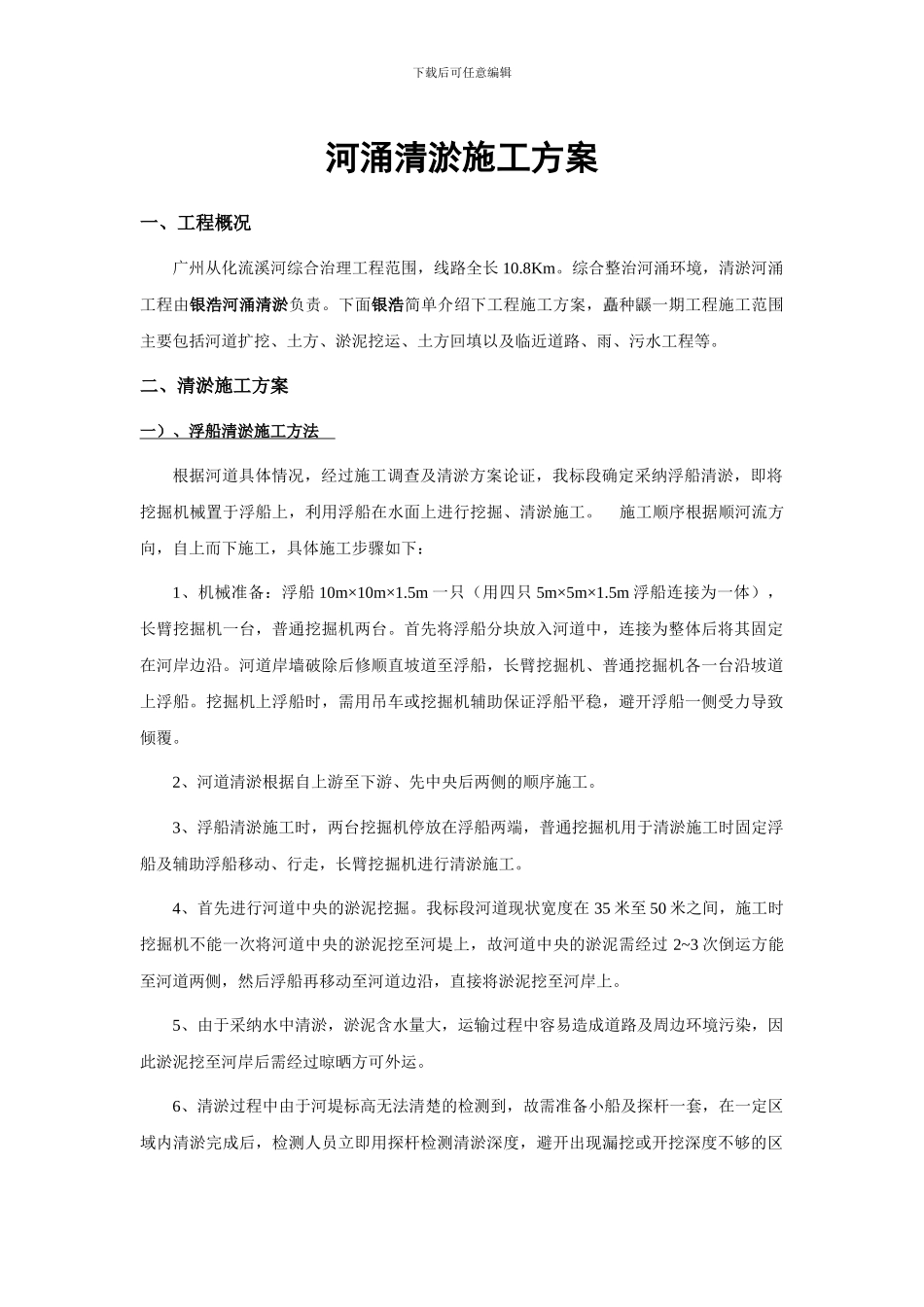

下载后可任意编辑河涌清淤施工方案一、工程概况 广州从化流溪河综合治理工程范围,线路全长 10.8Km。综合整治河涌环境,清淤河涌工程由银浩河涌清淤负责。下面银浩简单介绍下工程施工方案,矗种鼷一期工程施工范围主要包括河道扩挖、土方、淤泥挖运、土方回填以及临近道路、雨、污水工程等。 二、清淤施工方案 一)、浮船清淤施工方法 根据河道具体情况,经过施工调查及清淤方案论证,我标段确定采纳浮船清淤,即将挖掘机械置于浮船上,利用浮船在水面上进行挖掘、清淤施工。 施工顺序根据顺河流方向,自上而下施工,具体施工步骤如下: 1、机械准备:浮船 10m×10m×1.5m 一只(用四只 5m×5m×1.5m 浮船连接为一体),长臂挖掘机一台,普通挖掘机两台。首先将浮船分块放入河道中,连接为整体后将其固定在河岸边沿。河道岸墙破除后修顺直坡道至浮船,长臂挖掘机、普通挖掘机各一台沿坡道上浮船。挖掘机上浮船时,需用吊车或挖掘机辅助保证浮船平稳,避开浮船一侧受力导致倾覆。 2、河道清淤根据自上游至下游、先中央后两侧的顺序施工。 3、浮船清淤施工时,两台挖掘机停放在浮船两端,普通挖掘机用于清淤施工时固定浮船及辅助浮船移动、行走,长臂挖掘机进行清淤施工。 4、首先进行河道中央的淤泥挖掘。我标段河道现状宽度在 35 米至 50 米之间,施工时挖掘机不能一次将河道中央的淤泥挖至河堤上,故河道中央的淤泥需经过 2~3 次倒运方能至河道两侧,然后浮船再移动至河道边沿,直接将淤泥挖至河岸上。 5、由于采纳水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥挖至河岸后需经过晾晒方可外运。 6、清淤过程中由于河堤标高无法清楚的检测到,故需准备小船及探杆一套,在一定区域内清淤完成后,检测人员立即用探杆检测清淤深度,避开出现漏挖或开挖深度不够的区下载后可任意编辑域。 二)、渣土运输及弃土场管理 1、淤泥运输 Ⅲ 标段渣土运输将严格根据济南市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格根据指定的线路行驶。做到运输车辆不超载,车厢上部全部用篷布覆盖,避开运输过程中渣土散落污染市区道路及周边环境。 为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采纳开挖现场与弃土场双向签票的办法坚决杜绝渣土乱倒、乱弃。 为保证车辆运输不对市区环境造成污染,在渣土运输的区间段内安排清洁人员,随时对车辆散落下来的土块、泥...
