下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载
精 品文档1【精品 word 文档、可以自由编辑
】1、 工程概况1
1 概况本工程位于余杭区乔司镇胜稼村是乔司镇胜稼村重点工程,全长1140 米
本工程包括:基础浇筑、挡墙浇筑、勾缝、土方开挖、等项目,详见招标图纸及清单
2 施工条件1
1 本工程属河道砌石工程1
2 工期要求 90 日历天

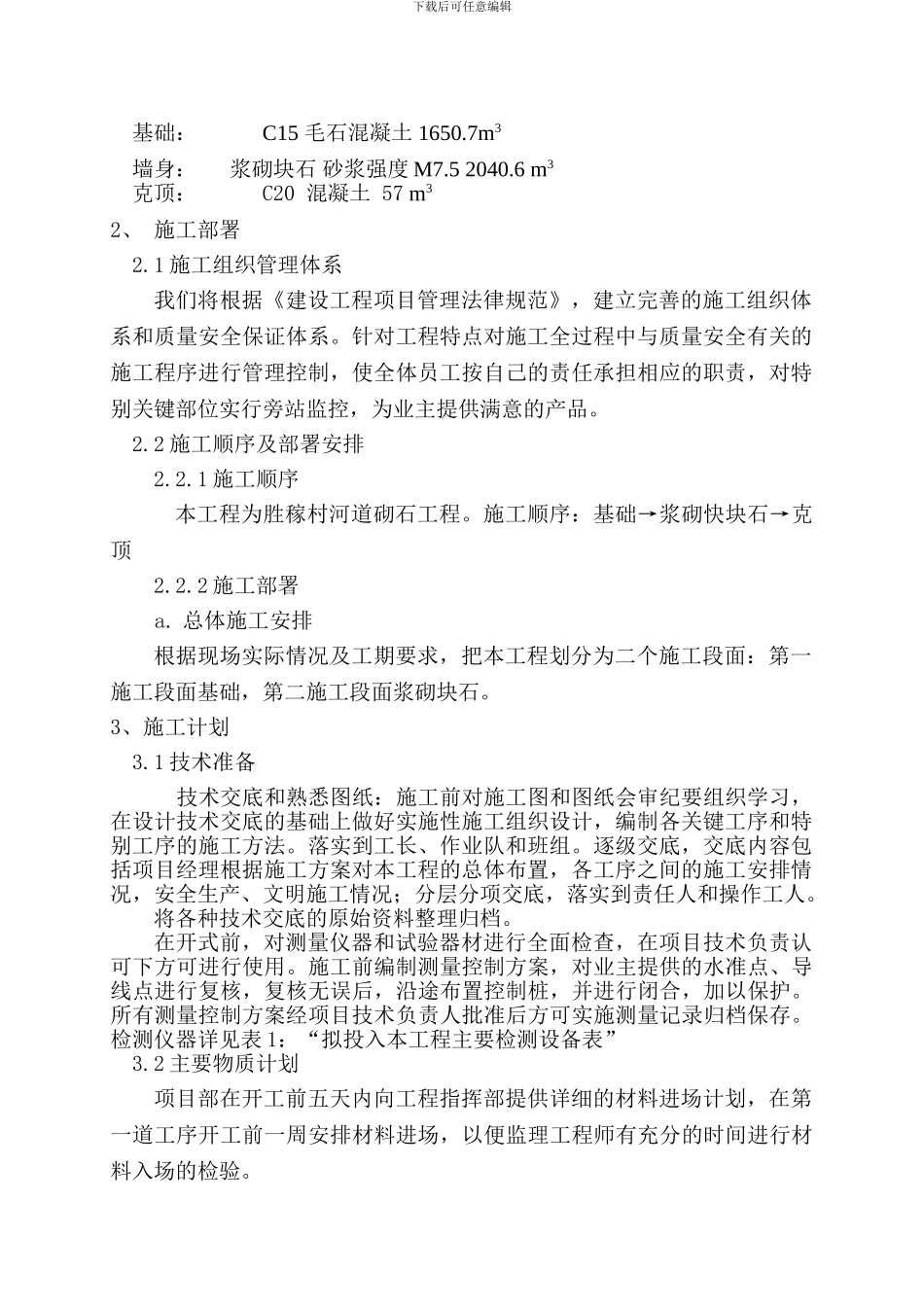

3 主要工程数量下载后可任意编辑基础: C15 毛石混凝土 1650
7m3墙身: 浆砌块石 砂浆强度 M7
5 2040
6 m3 克顶: C20 混凝土 57 m32、 施工部署2
1 施工组织管理体系我们将根据《建设工程项目管理法律规范》,建立完善的施工组织体系和质量安全保证体系
针对工程特点对施工全过程中与质量安全有关的施工程序进行管理控制,使全体员工按自己的责任承担相应的职责,对特别关键部位实行旁站监控,为业主提供满意的产品
2 施工顺序及部署安排2
1 施工顺序 本工程为胜稼村河道砌石工程
施工顺序:基础→浆砌快块石→克顶2
2 施工部署a
总体施工安排根据现场实际情况及工期要求,把本工程划分为二个施工段面:第一施工段面基础,第二施工段面浆砌块石
3、施工计划3

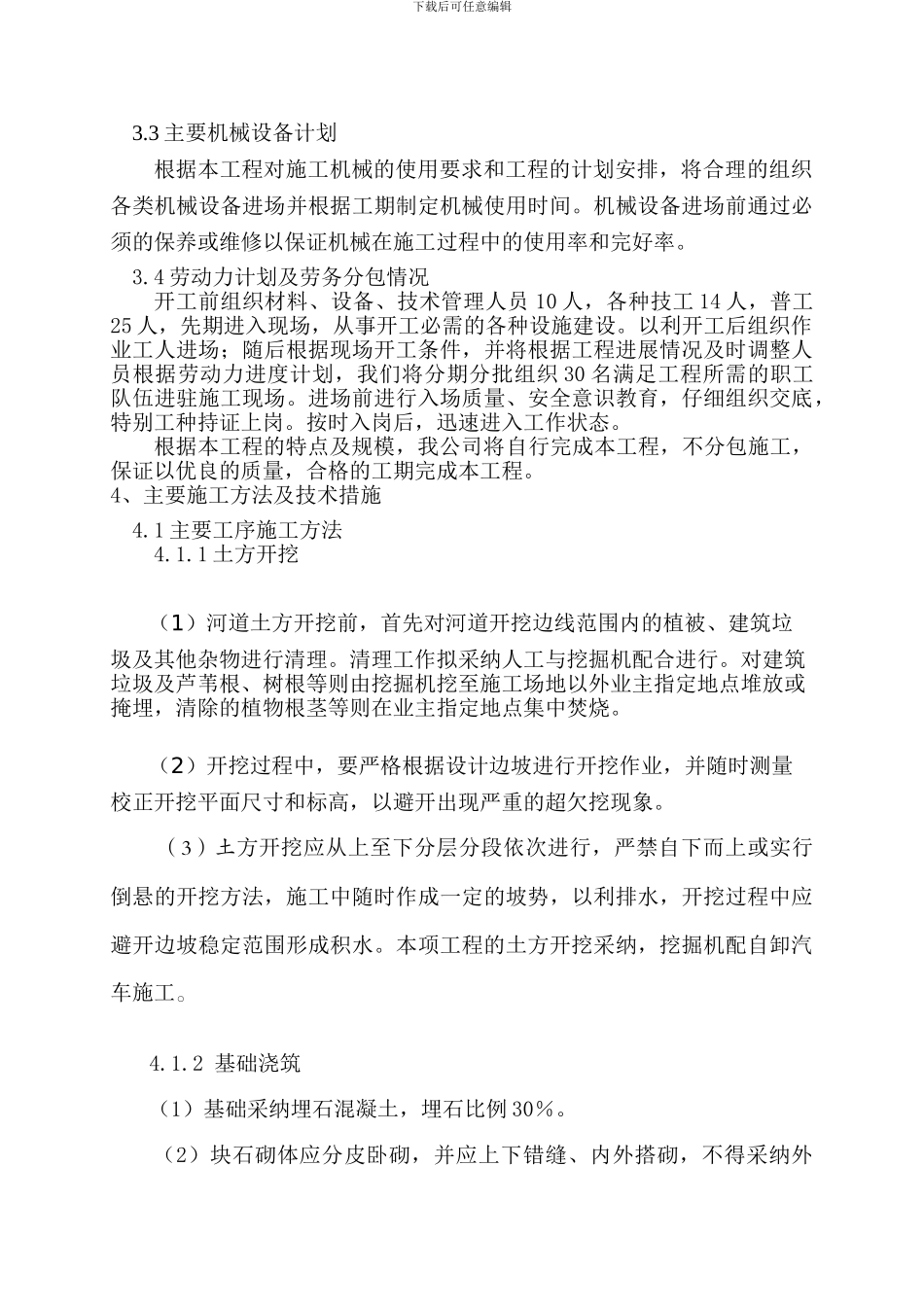

1 技术准备 技术交底和熟悉图纸:施工前对施工图和图纸会审纪要组织学习,在设计技术交底的基础上做好实施性施工组织设计,编制各关键工序和特别工序的施工方法
落实到工长、作业队和班组
逐级交底,交底内容包括项目经理根据施工方案对本工程的总体布置,各工序之间的施工安排情况,安全生产、文明施工情况;分层分项交底,落实到责任人和操作工人
将各种技术交底的原始资料整理归档
在开式前,对测量仪器和试验器材进行全面检查,在项目技术负责认可下方可进行使用
施工前编制测量控制方案,对业主提供的水准点、导线点进行复核,复核无误后,沿途
