下载后可任意编辑 油罐基础施工方案 油罐基础施工方案 本方案适合于 B 、 C 区 精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

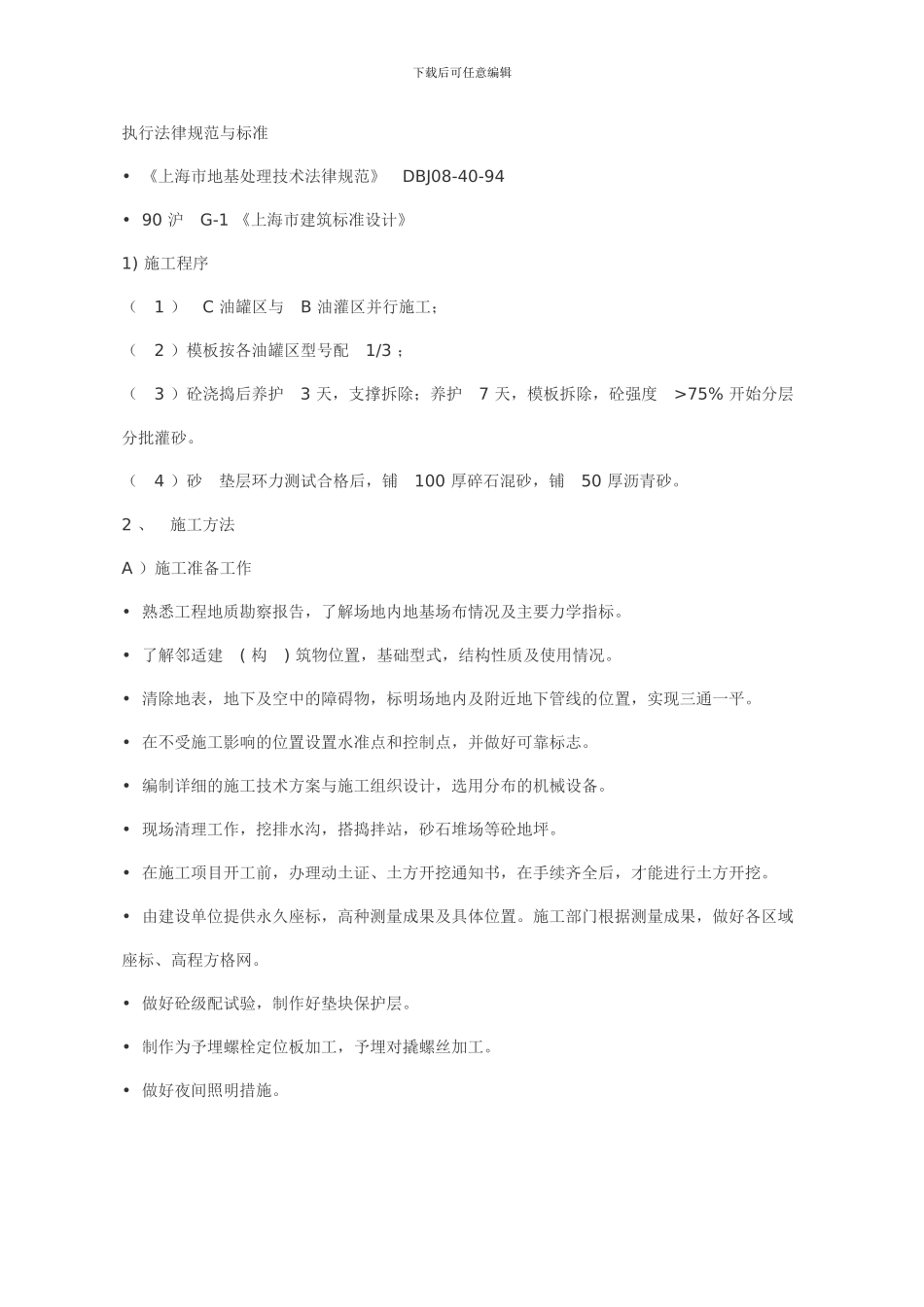

】下载后可任意编辑执行法律规范与标准 • 《上海市地基处理技术法律规范》 DBJ08-40-94 • 90 沪 G-1 《上海市建筑标准设计》 1) 施工程序 ( 1 ) C 油罐区与 B 油灌区并行施工; ( 2 )模板按各油罐区型号配 1/3 ; ( 3 )砼浇捣后养护 3 天,支撑拆除;养护 7 天,模板拆除,砼强度 >75% 开始分层分批灌砂
( 4 )砂 垫层环力测试合格后,铺 100 厚碎石混砂,铺 50 厚沥青砂
2 、 施工方法 A )施工准备工作 • 熟悉工程地质勘察报告,了解场地内地基场布情况及主要力学指标
• 了解邻适建 ( 构 ) 筑物位置,基础型式,结构性质及使用情况
• 清除地表,地下及空中的障碍物,标明场地内及附近地下管线的位置,实现三通一平
• 在不受施工影响的位置设置水准点和控制点,并做好可靠标志
• 编制详细的施工技术方案与施工组织设计,选用分布的机械设备
• 现场清理工作,挖排水沟,搭捣拌站,砂石堆场等砼地坪
• 在施工项目开工前,办理动土证、土方开挖通知书,在手续齐全后,才能进行土方开挖
• 由建设单位提供永久座标,高种测量成果及具体位置
施工部门根据测量成果,做好各区域座标、高程方格网
• 做好砼级配试验,制作好垫块保护层
• 制作为予埋螺栓定位板加工,予埋对撬螺丝加工
• 做好夜间照明措施
下载后可任意编辑 搭建好临时工棚、仓库;临时道路等,做好一切开工前的准备工作
B )主要施工步骤介绍与要求 1 、 测量放线 设计要求:“罐基础中心座标尺寸偏差 < ± 20mm ,标高偏差 < ± 20mm ”, C 区油罐所有罐基础中心座标和标高都要
