下载后可任意编辑利民桥水利枢纽工程泵站基础和东西侧围护桩施工方案浙江省第一水电建设有限公司无锡城市防洪利民桥水利枢纽工程项目经理部编制人: 审核人: 二 OO 六年一月二日下载后可任意编辑泵站基础和东西侧围护钻孔灌注桩1、概况根据工程设计通知书 2024S91(51)y-19 泵站桩基础采纳φ1000@1100mm 钻孔灌注桩,桩长度为 11
4m,顶高程▽-4
泵站东西侧围护也采纳钻孔灌注桩,其桩径和间距为 φ1200@2400mm,桩长 13
5m 东侧围护桩顶高程-1
0m、西侧围护桩顶标高 0
1 施工组织泵站基础钻孔灌注桩施工划分二个施工组进行作业
第一施工组施工 1 号~64 号钻孔灌注桩,施工桩号为 0-016~0--106 和0-122~0-175
1 两段共长 143
1m,实施钻孔灌注桩 103 根、水泥搅 拌 桩 104 根
第 二 施 工 组 由 南 端 向 北 施 工 , 施 工 桩 号0+000~0+116
1 段实施钻孔灌注桩 83 根、水泥搅拌桩 83 根
计划 4 月 1 日开始施工 50 个工作日完成
内外闸首钢板桩支护在两侧灌注桩施工后实施
计划安排一个打桩组 5 天完成(施工计划横道图见附件 1)
2 钻孔灌注桩施工2

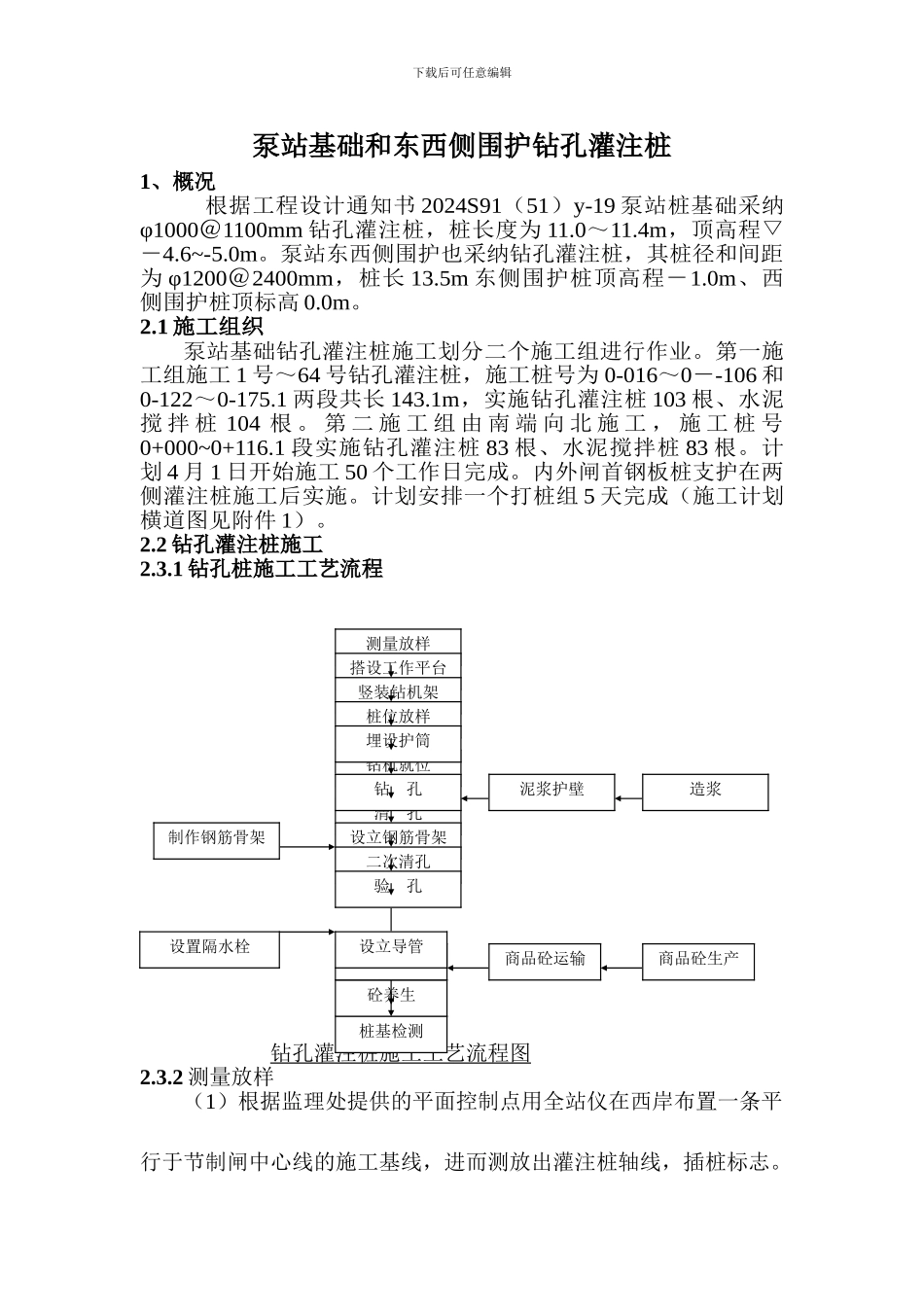

1 钻孔桩施工工艺流程钻孔灌注桩施工工艺流程图2
2 测量放样(1)根据监理处提供的平面控制点用全站仪在西岸布置一条平行于节制闸中心线的施工基线,进而测放出灌注桩轴线,插桩标志
清 孔测量放样设立钢筋骨架设置隔水栓搭设工作平台竖装钻机架钻机就位桩位放样埋设护筒钻 孔制作钢筋骨架二次清孔验 孔商品砼运输桩基检测砼养生灌注砼设立导管泥浆护壁造浆商品砼生产下载后可任意编辑(2)根据监理处提供的高程控制点,用精密水准仪按三等水准测量要求,沿南岸布置 3 个临时水准点,在灌注桩
