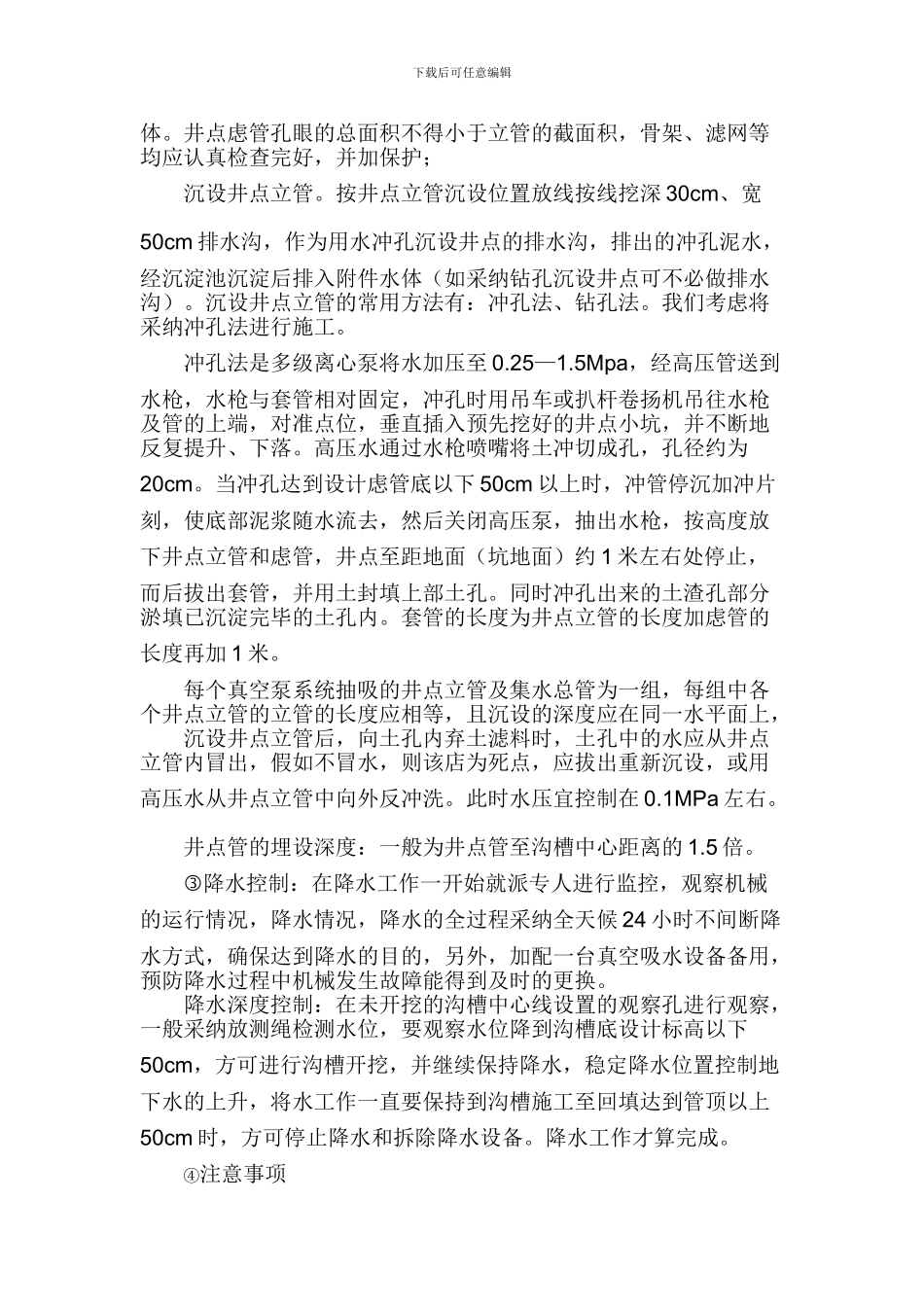

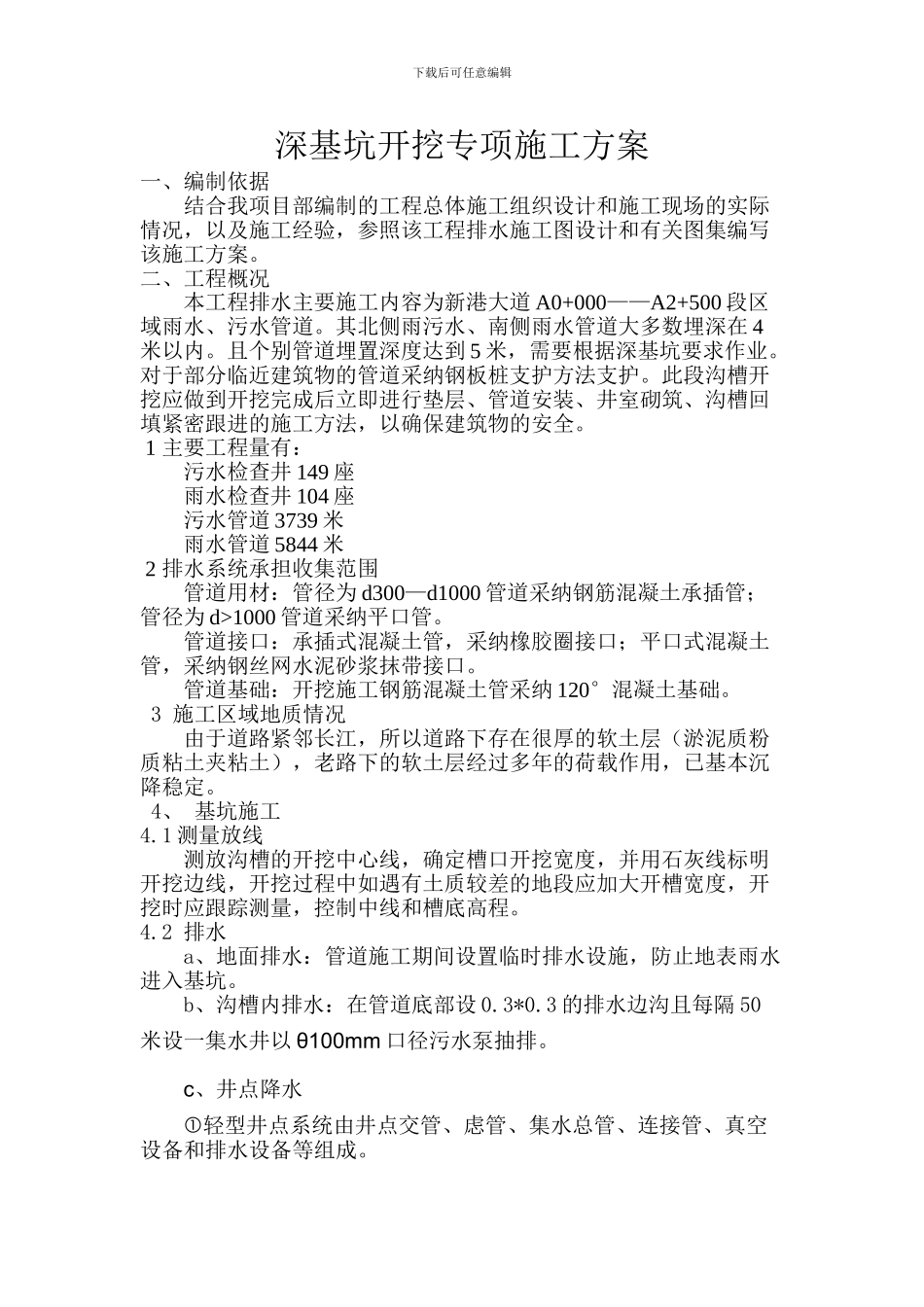

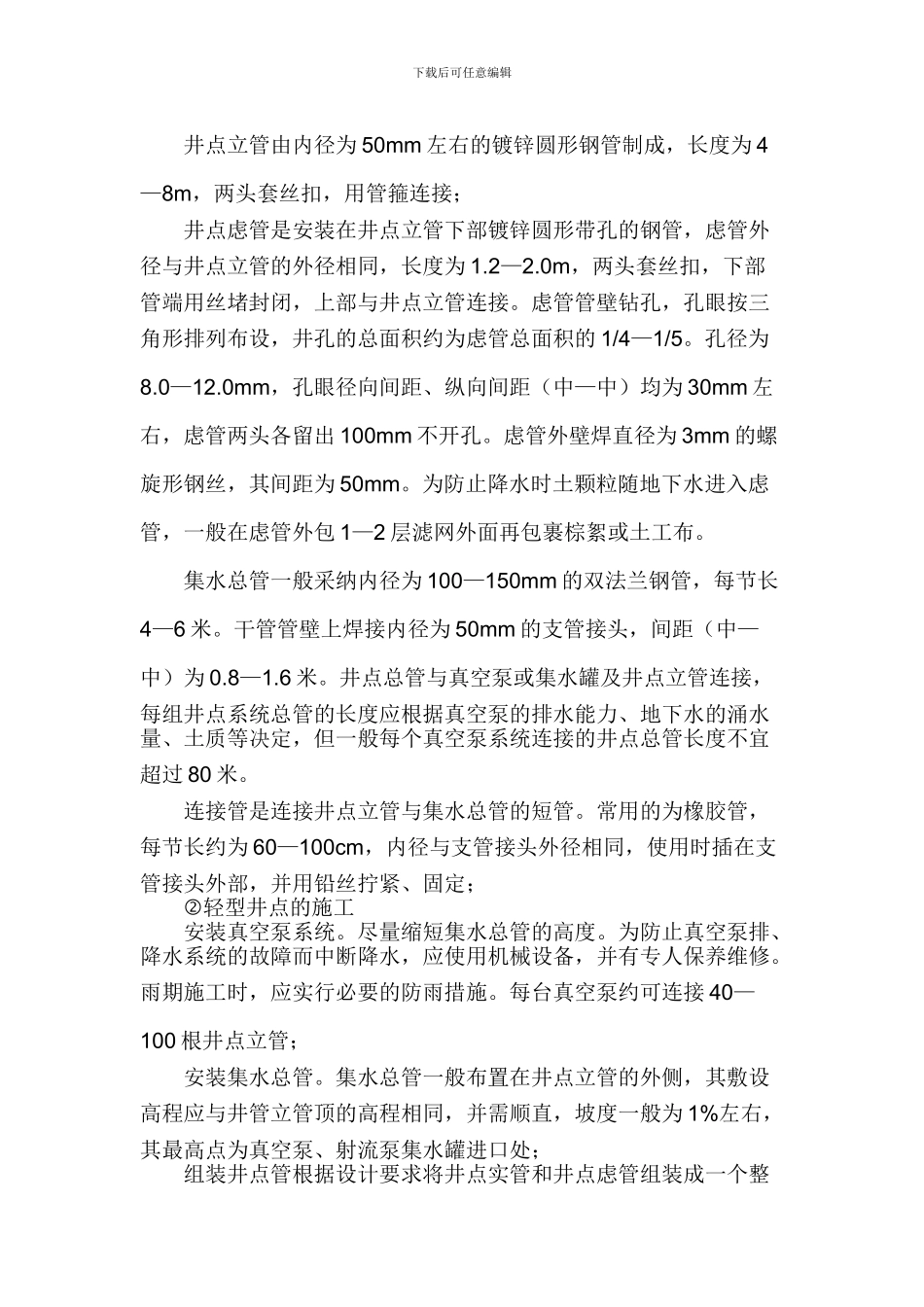

下载后可任意编辑深基坑开挖专项施工方案一、编制依据结合我项目部编制的工程总体施工组织设计和施工现场的实际情况,以及施工经验,参照该工程排水施工图设计和有关图集编写该施工方案。二、工程概况本工程排水主要施工内容为新港大道 A0+000——A2+500 段区域雨水、污水管道。其北侧雨污水、南侧雨水管道大多数埋深在 4米以内。且个别管道埋置深度达到 5 米,需要根据深基坑要求作业。对于部分临近建筑物的管道采纳钢板桩支护方法支护。此段沟槽开挖应做到开挖完成后立即进行垫层、管道安装、井室砌筑、沟槽回填紧密跟进的施工方法,以确保建筑物的安全。 1 主要工程量有:污水检查井 149 座雨水检查井 104 座污水管道 3739 米雨水管道 5844 米 2 排水系统承担收集范围管道用材:管径为 d300—d1000 管道采纳钢筋混凝土承插管;管径为 d>1000 管道采纳平口管。管道接口:承插式混凝土管,采纳橡胶圈接口;平口式混凝土管,采纳钢丝网水泥砂浆抹带接口。管道基础:开挖施工钢筋混凝土管采纳 120°混凝土基础。 3 施工区域地质情况由于道路紧邻长江,所以道路下存在很厚的软土层(淤泥质粉质粘土夹粘土),老路下的软土层经过多年的荷载作用,已基本沉降稳定。 4、 基坑施工4.1 测量放线测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽宽度,开挖时应跟踪测量,控制中线和槽底高程。4.2 排水a、地面排水:管道施工期间设置临时排水设施,防止地表雨水进入基坑。b、沟槽内排水:在管道底部设 0.3*0.3 的排水边沟且每隔 50米设一集水井以 θ100mm 口径污水泵抽排。c、井点降水轻型井点系统由井点交管、虑管、集水总管、连接管、真空设备和排水设备等组成。下载后可任意编辑井点立管由内径为 50mm 左右的镀锌圆形钢管制成,长度为 4—8m,两头套丝扣,用管箍连接;井点虑管是安装在井点立管下部镀锌圆形带孔的钢管,虑管外径与井点立管的外径相同,长度为 1.2—2.0m,两头套丝扣,下部管端用丝堵封闭,上部与井点立管连接。虑管管壁钻孔,孔眼按三角形排列布设,井孔的总面积约为虑管总面积的 1/4—1/5。孔径为8.0—12.0mm,孔眼径向间距、纵向间距(中—中)均为 30mm 左右,虑管两头各留出 100mm 不开孔。虑管外壁焊直径为 3mm 的螺旋形钢丝,其间距为 50mm。为防止降水时土颗粒随地下水进入虑管,一般在虑管外包 1—2 层滤网外面再...
