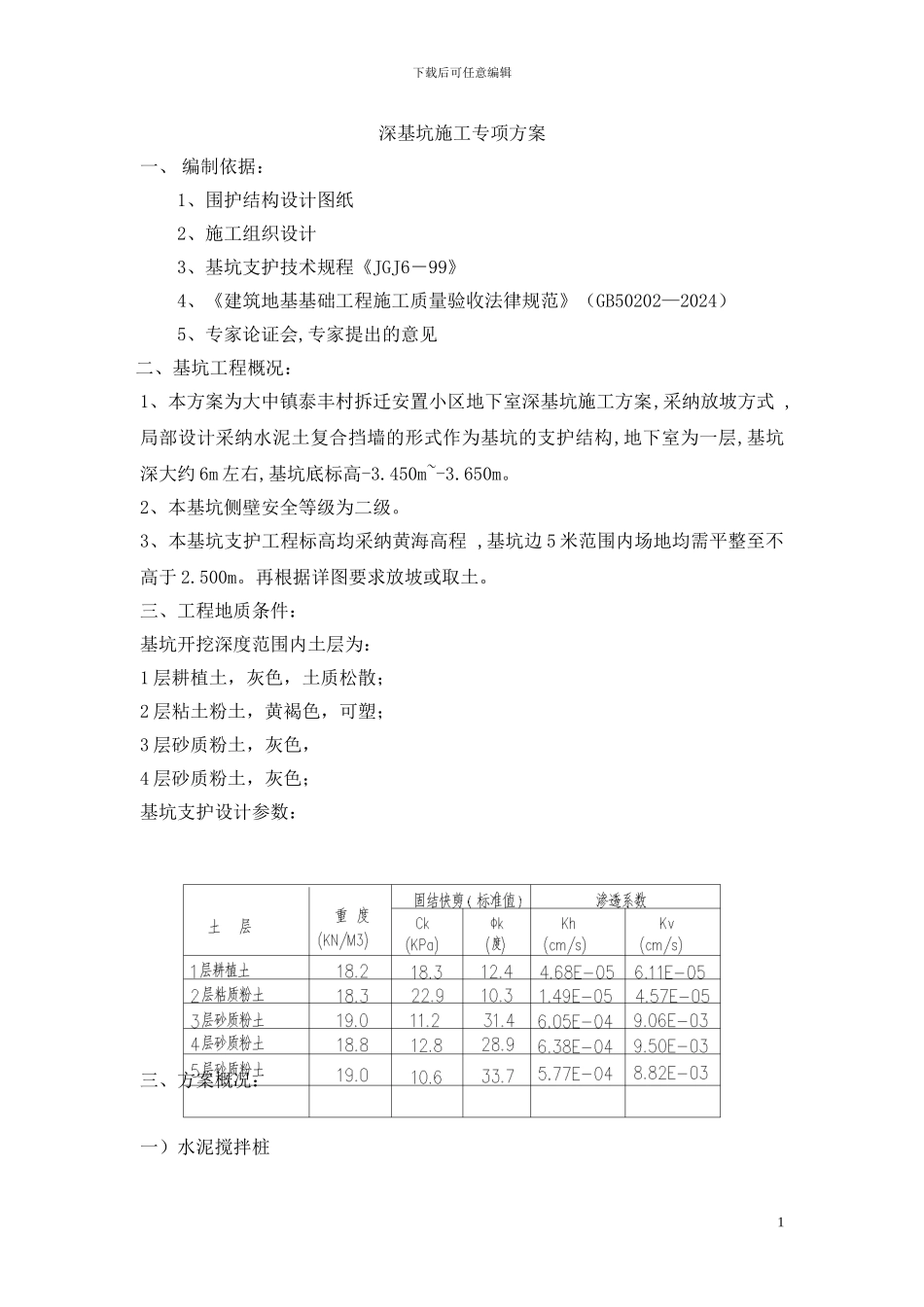

1下载后可任意编辑深基坑施工专项方案一、 编制依据:1、围护结构设计图纸2、施工组织设计3、基坑支护技术规程《JGJ6-99》4、《建筑地基基础工程施工质量验收法律规范》(GB50202—2024)5、专家论证会,专家提出的意见二、基坑工程概况:1、本方案为大中镇泰丰村拆迁安置小区地下室深基坑施工方案,采纳放坡方式 ,局部设计采纳水泥土复合挡墙的形式作为基坑的支护结构,地下室为一层,基坑深大约 6m 左右,基坑底标高-3

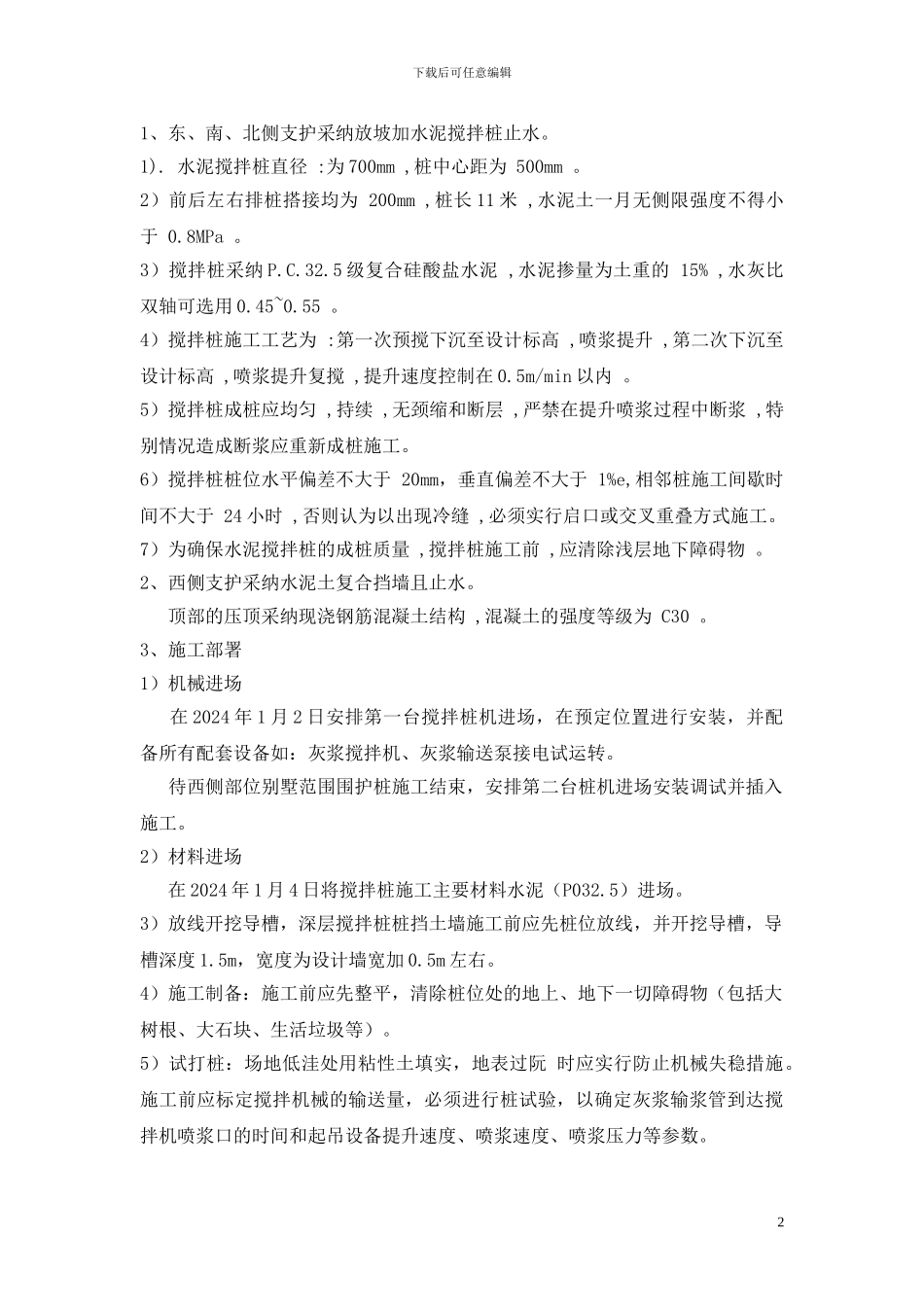

450m~-3
2、本基坑侧壁安全等级为二级
3、本基坑支护工程标高均采纳黄海高程 ,基坑边 5 米范围内场地均需平整至不高于 2
再根据详图要求放坡或取土
三、工程地质条件:基坑开挖深度范围内土层为:1 层耕植土,灰色,土质松散;2 层粘土粉土,黄褐色,可塑;3 层砂质粉土,灰色,4 层砂质粉土,灰色;基坑支护设计参数:三、方案概况:一)水泥搅拌桩2下载后可任意编辑1、东、南、北侧支护采纳放坡加水泥搅拌桩止水
水泥搅拌桩直径 :为 700mm ,桩中心距为 500mm
2)前后左右排桩搭接均为 200mm ,桩长 11 米 ,水泥土一月无侧限强度不得小于 0
3)搅拌桩采纳 P
5 级复合硅酸盐水泥 ,水泥掺量为土重的 15% ,水灰比双轴可选用 0
4)搅拌桩施工工艺为 :第一次预搅下沉至设计标高 ,喷浆提升 ,第二次下沉至设计标高 ,喷浆提升复搅 ,提升速度控制在 0
5m/min 以内
5)搅拌桩成桩应均匀 ,持续 ,无颈缩和断层 ,严禁在提升喷浆过程中断浆 ,特别情况造成断浆应重新成桩施工
6)搅拌桩桩位水平偏差不大于 20mm,垂直偏差不大于 1%e,相邻桩施工间歇时间不大于 24 小时 ,否则认为以出现冷缝 ,必须实行启口或交叉重叠方式施工
7)为确保水泥搅拌桩的成桩质
