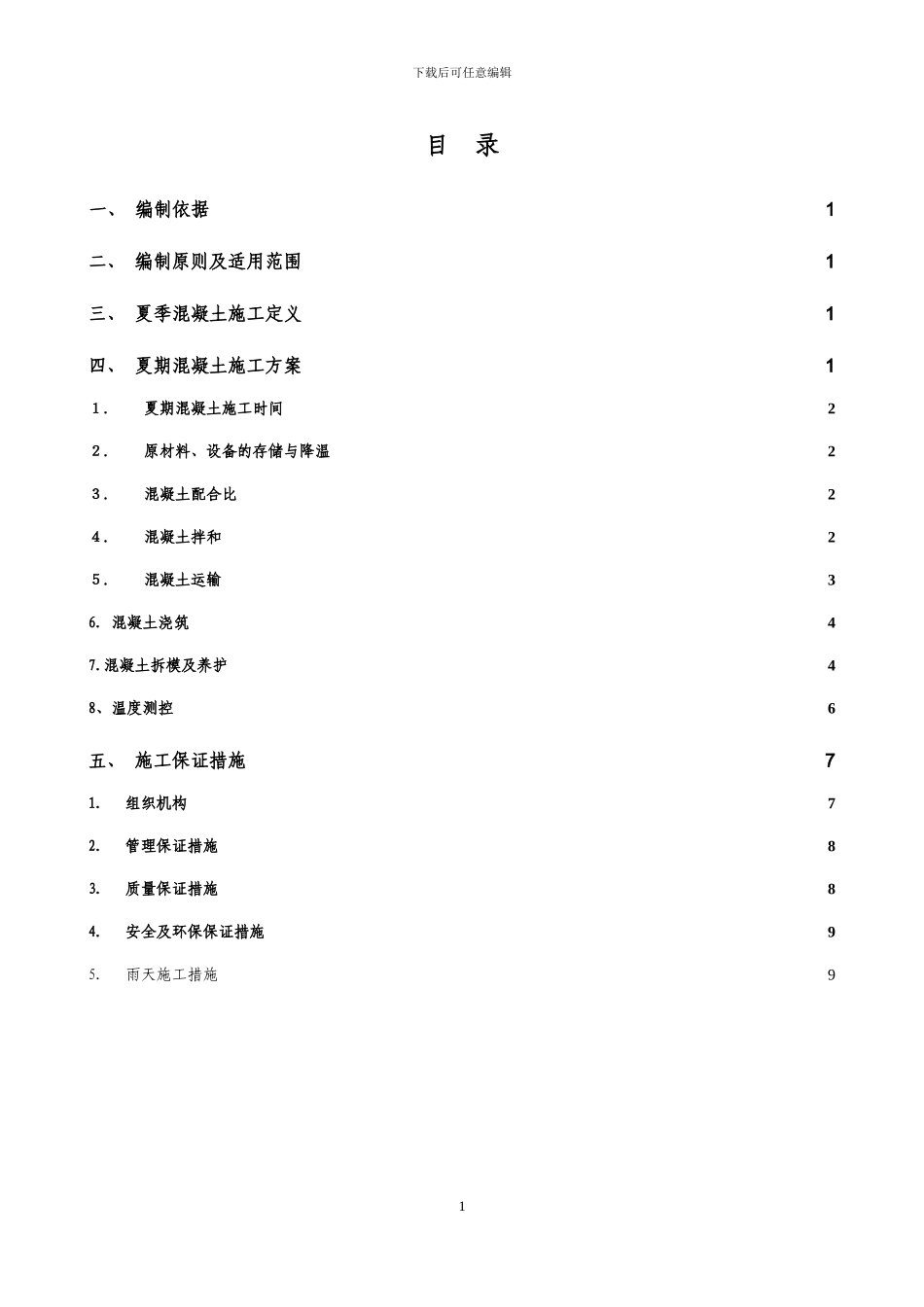

下载后可任意编辑目 录一、 编制依据1二、 编制原则及适用范围1三、 夏季混凝土施工定义1四、 夏期混凝土施工方案11
夏期混凝土施工时间22
原材料、设备的存储与降温23
混凝土配合比24
混凝土拌和25
混凝土运输36
混凝土浇筑47
混凝土拆模及养护48、温度测控6五、 施工保证措施71
组织机构72
管理保证措施83
质量保证措施84
安全及环保保证措施95

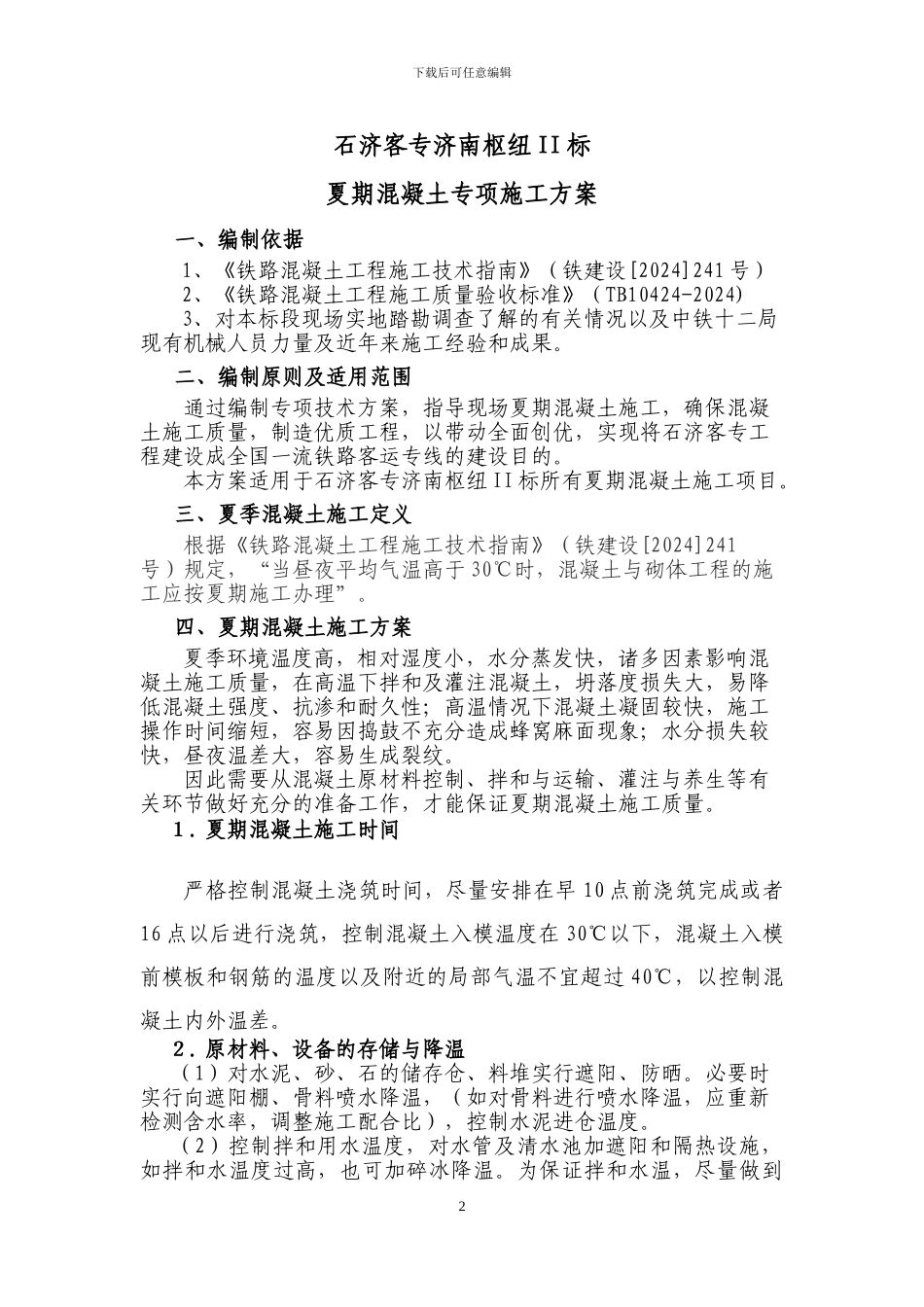

雨天施工措施91下载后可任意编辑石济客专济南枢纽 II 标夏期混凝土专项施工方案一、编制依据1、《铁路混凝土工程施工技术指南》(铁建设[2024]241 号)2、《铁路混凝土工程施工质量验收标准》(TB10424-2024)3、对本标段现场实地踏勘调查了解的有关情况以及中铁十二局现有机械人员力量及近年来施工经验和成果
二、编制原则及适用范围 通过编制专项技术方案,指导现场夏期混凝土施工,确保混凝土施工质量,制造优质工程,以带动全面创优,实现将石济客专工程建设成全国一流铁路客运专线的建设目的
本方案适用于石济客专济南枢纽 II 标所有夏期混凝土施工项目
三、夏季混凝土施工定义 根据《铁路混凝土工程施工技术指南》(铁建设[2024]241号)规定,“当昼夜平均气温高于 30℃时,混凝土与砌体工程的施工应按夏期施工办理”
四、夏期混凝土施工方案夏季环境温度高,相对湿度小,水分蒸发快,诸多因素影响混凝土施工质量,在高温下拌和及灌注混凝土,坍落度损失大,易降低混凝土强度、抗渗和耐久性;高温情况下混凝土凝固较快,施工操作时间缩短,容易因捣鼓不充分造成蜂窝麻面现象;水分损失较快,昼夜温差大,容易生成裂纹
因此需要从混凝土原材料控制、拌和与运输、灌注与养生等有关环节做好充分的准备工作,才能保证夏期混凝土施工质量

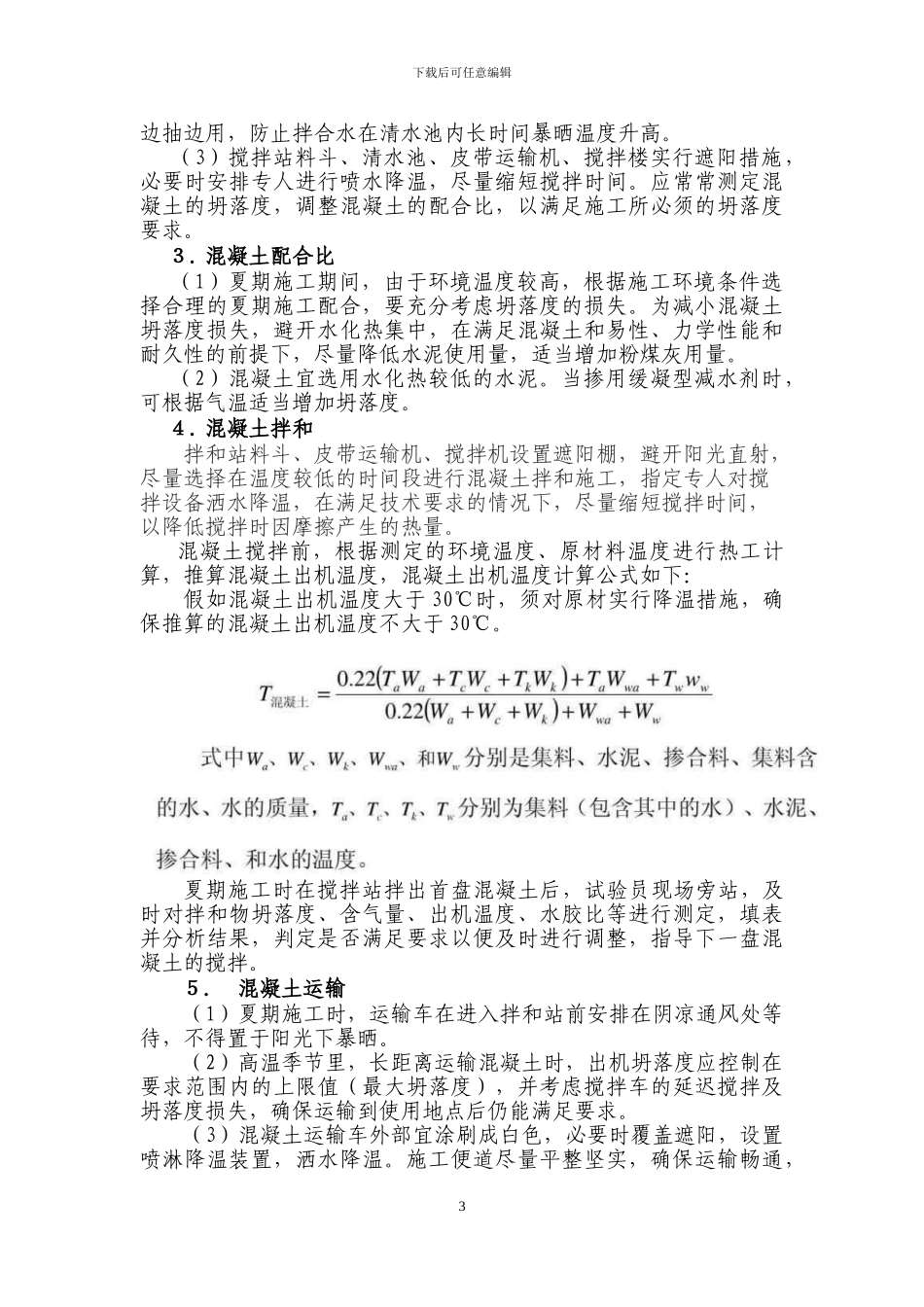

夏期混凝土施工时间严格控制混凝土浇筑时间,尽量安排在早 10 点前浇筑完成或者16 点以后进行浇筑,控制混
