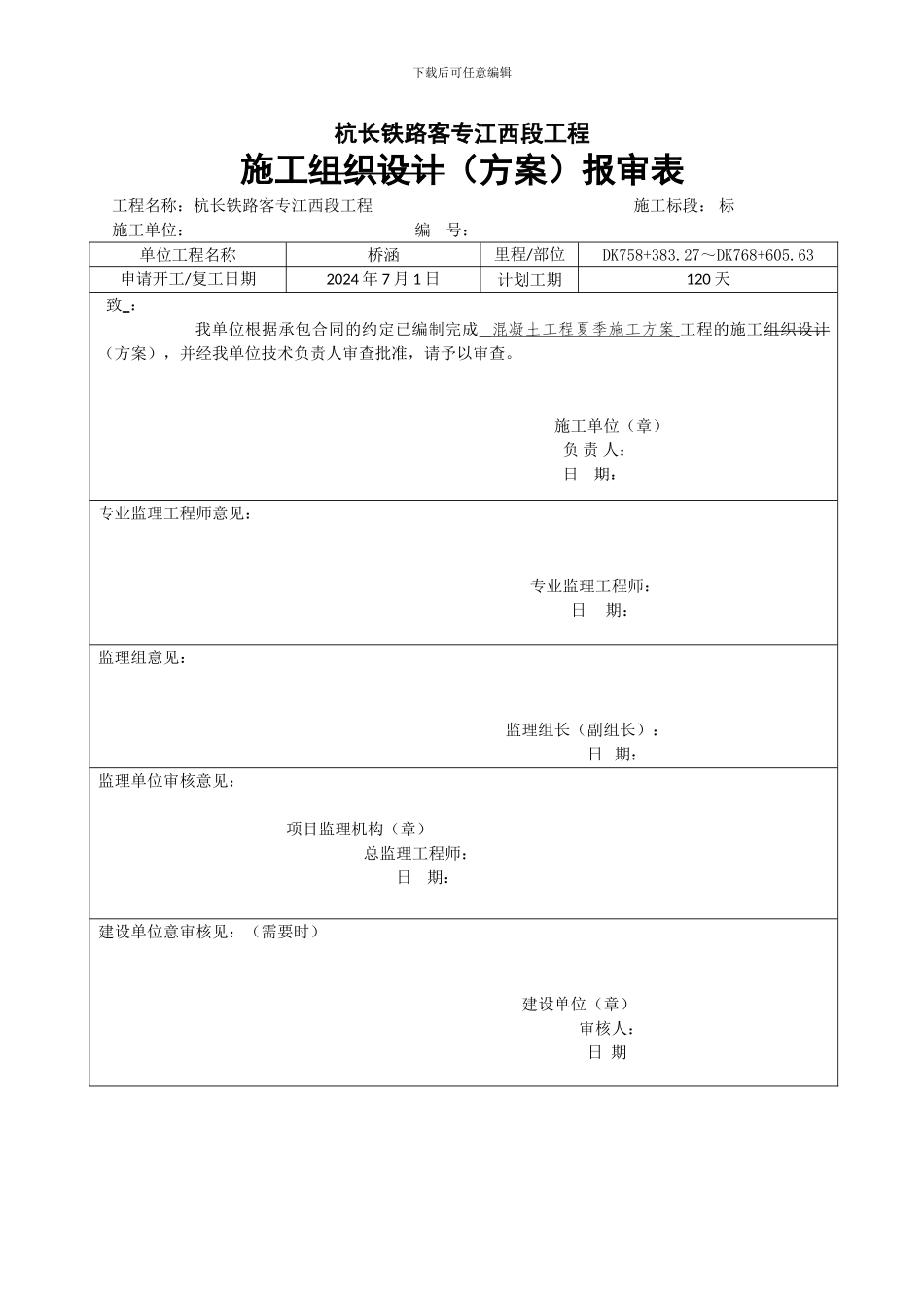

下载后可任意编辑杭长铁路客专江西段工程施工组织设计(方案)报审表工程名称:杭长铁路客专江西段工程 施工标段: 标 施工单位: 编 号: 单位工程名称桥涵里程/部位DK758+383
27~DK768+605
63申请开工/复工日期2024 年 7 月 1 日计划工期120 天致 :我单位根据承包合同的约定已编制完成 混凝土工程夏季施工方案 工程的施工组织设计(方案),并经我单位技术负责人审查批准,请予以审查

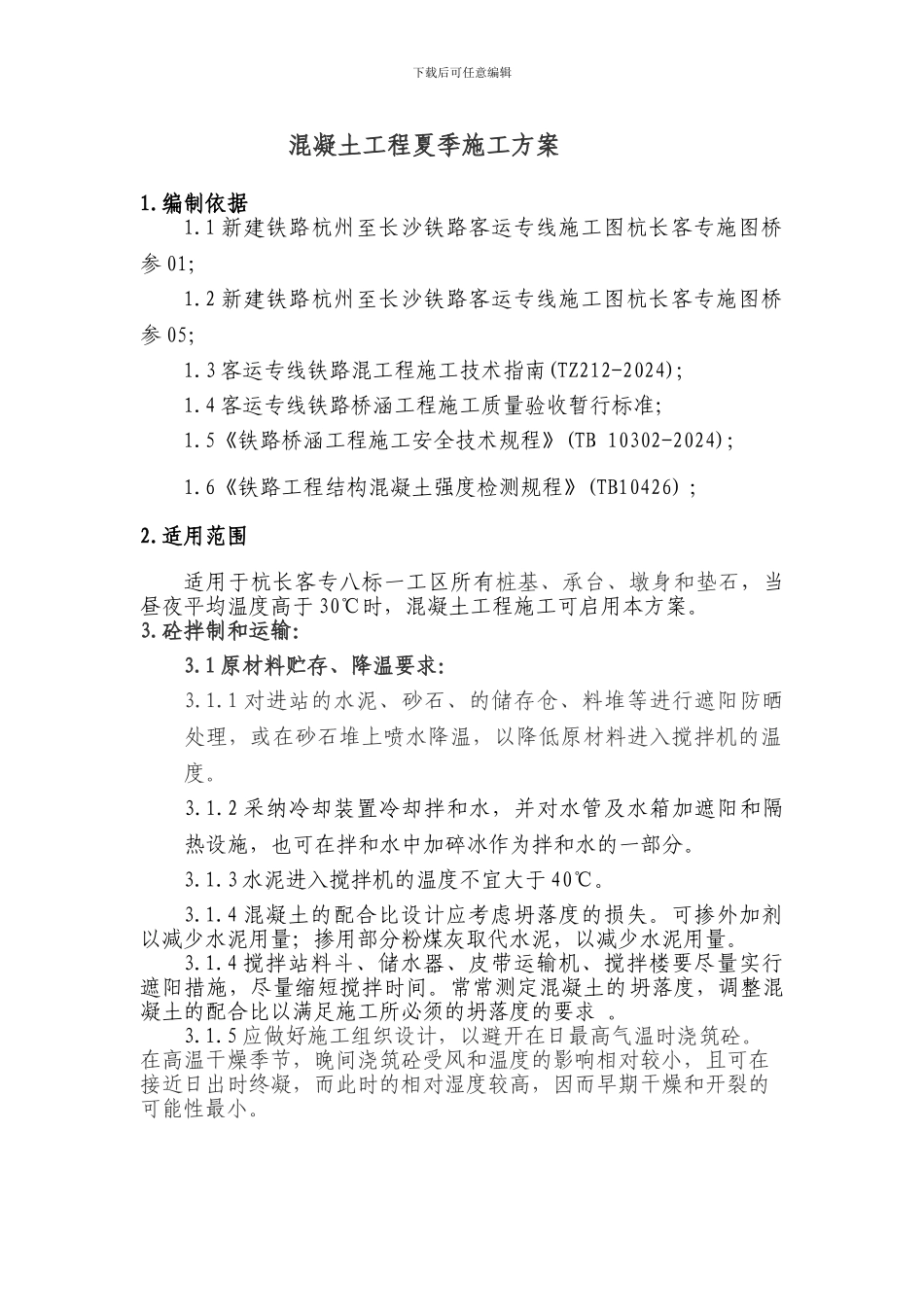

施工单位(章)负 责 人:日 期:专业监理工程师意见:专业监理工程师:日 期:监理组意见:监理组长(副组长):日 期:监理单位审核意见: 项目监理机构(章) 总监理工程师: 日 期:建设单位意审核见:(需要时)建设单位(章)审核人:日 期 下载后可任意编辑混凝土工程夏季施工方案1
1 新建铁路杭州至长沙铁路客运专线施工图杭长客专施图桥参 01;1
2 新建铁路杭州至长沙铁路客运专线施工图杭长客专施图桥参 05;1
3 客运专线铁路混工程施工技术指南(TZ212-2024); 1
4 客运专线铁路桥涵工程施工质量验收暂行标准;1
5《铁路桥涵工程施工安全技术规程》(TB 10302-2024);1
6《铁路工程结构混凝土强度检测规程》(TB10426) ;2
适用范围适用于杭长客专八标一工区所有桩基、承台、墩身和垫石,当昼夜平均温度高于 30℃时,混凝土工程施工可启用本方案
砼拌制和运输:3

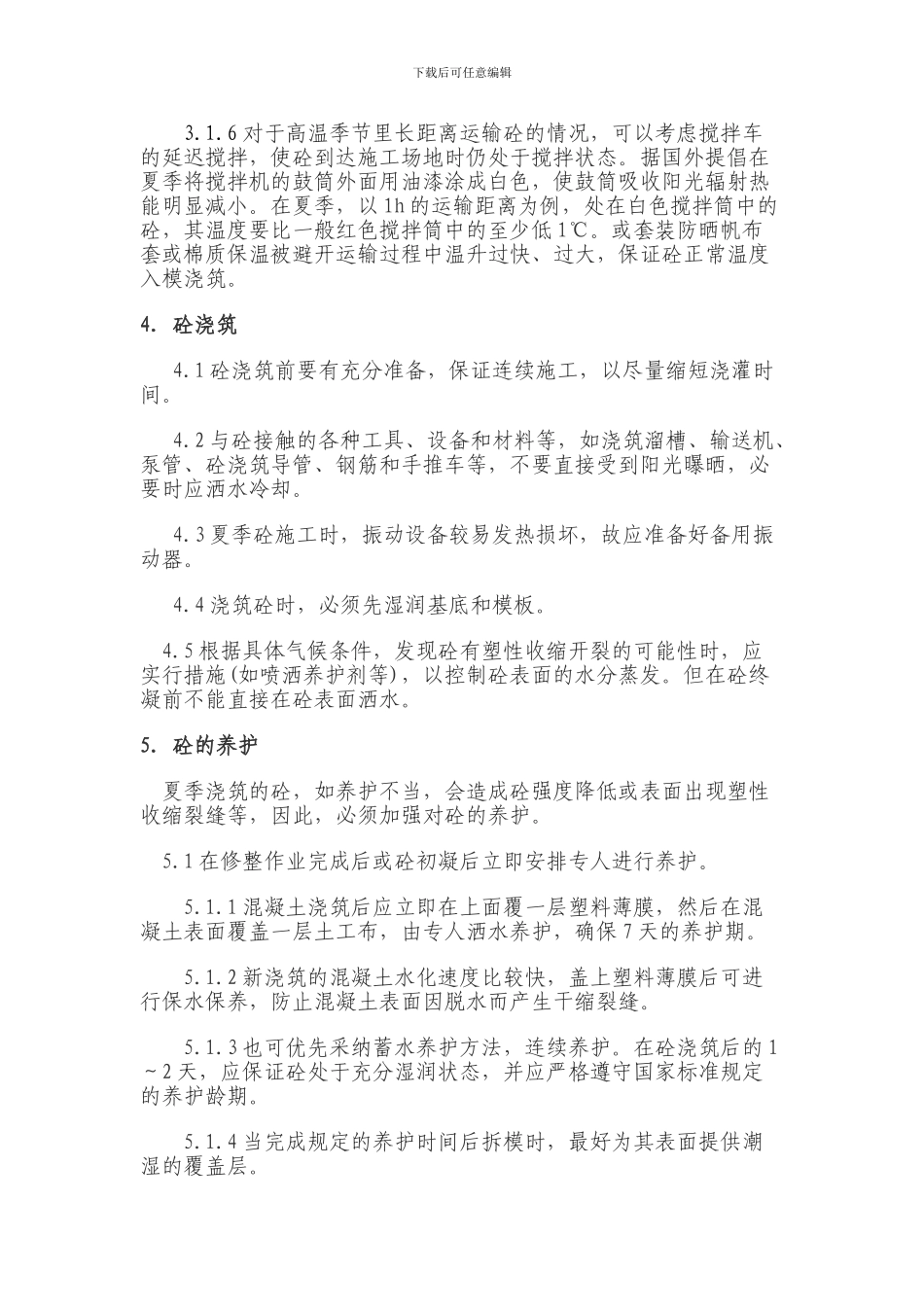

1 原材料贮存、降温要求:3
1 对进站的水泥、砂石、的储存仓、料堆等进行遮阳防晒处理,或在砂石堆上喷水降温,以降低原材料进入搅拌机的温度
2 采纳冷却装置冷却拌和水,并对水管及水箱加遮阳和隔热设施,也可在拌和水中加碎冰作为拌和水的一部分
3 水泥进入搅拌机的温度不宜大于 40℃
4 混凝土的配合比设计应考虑坍落度的损失
可掺外加剂以减少水
