图 1-1:焊接方法主要有:■双缝热合焊接■单缝挤压焊接垃圾填埋场防渗系统1、土工膜施工工艺1

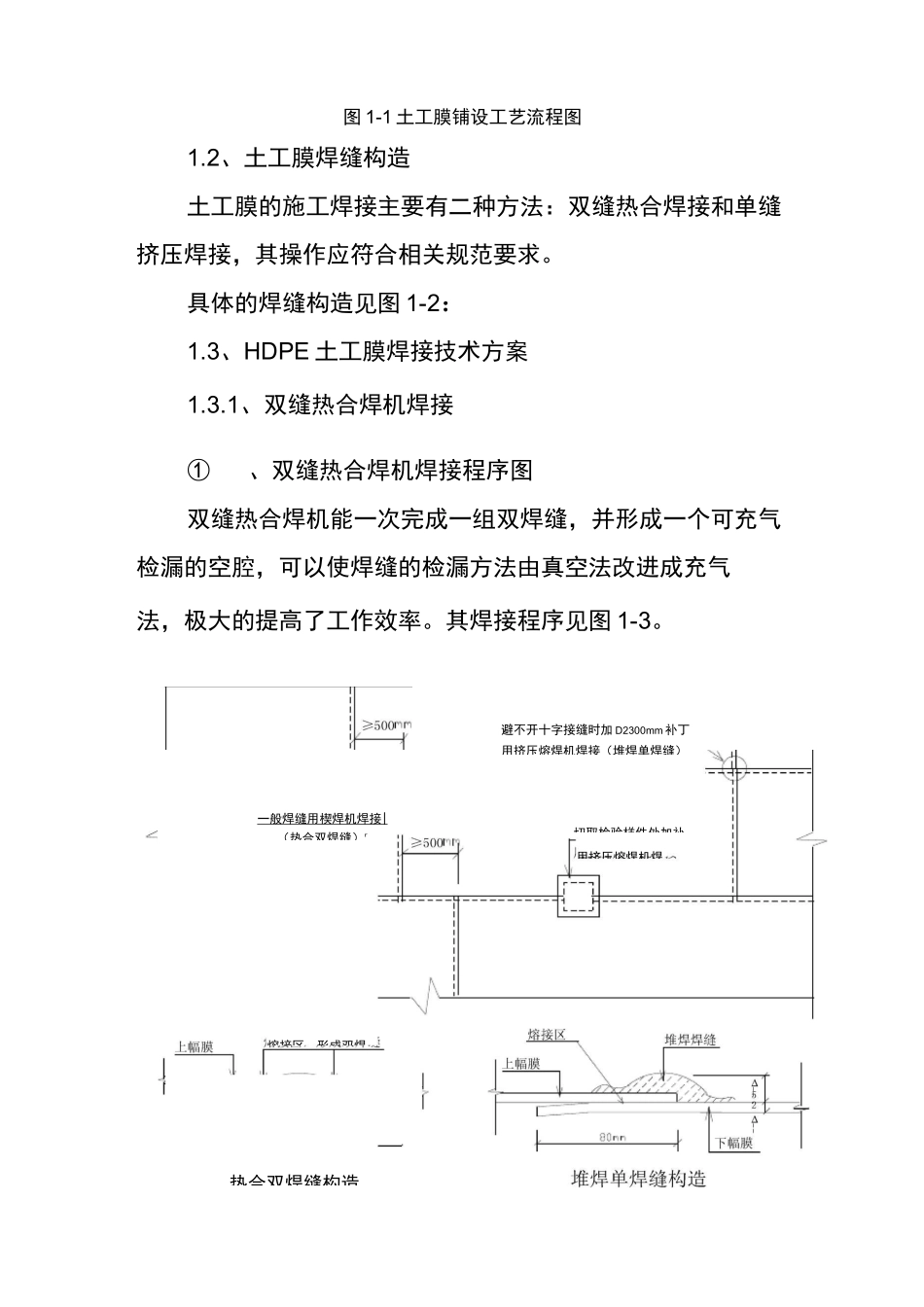

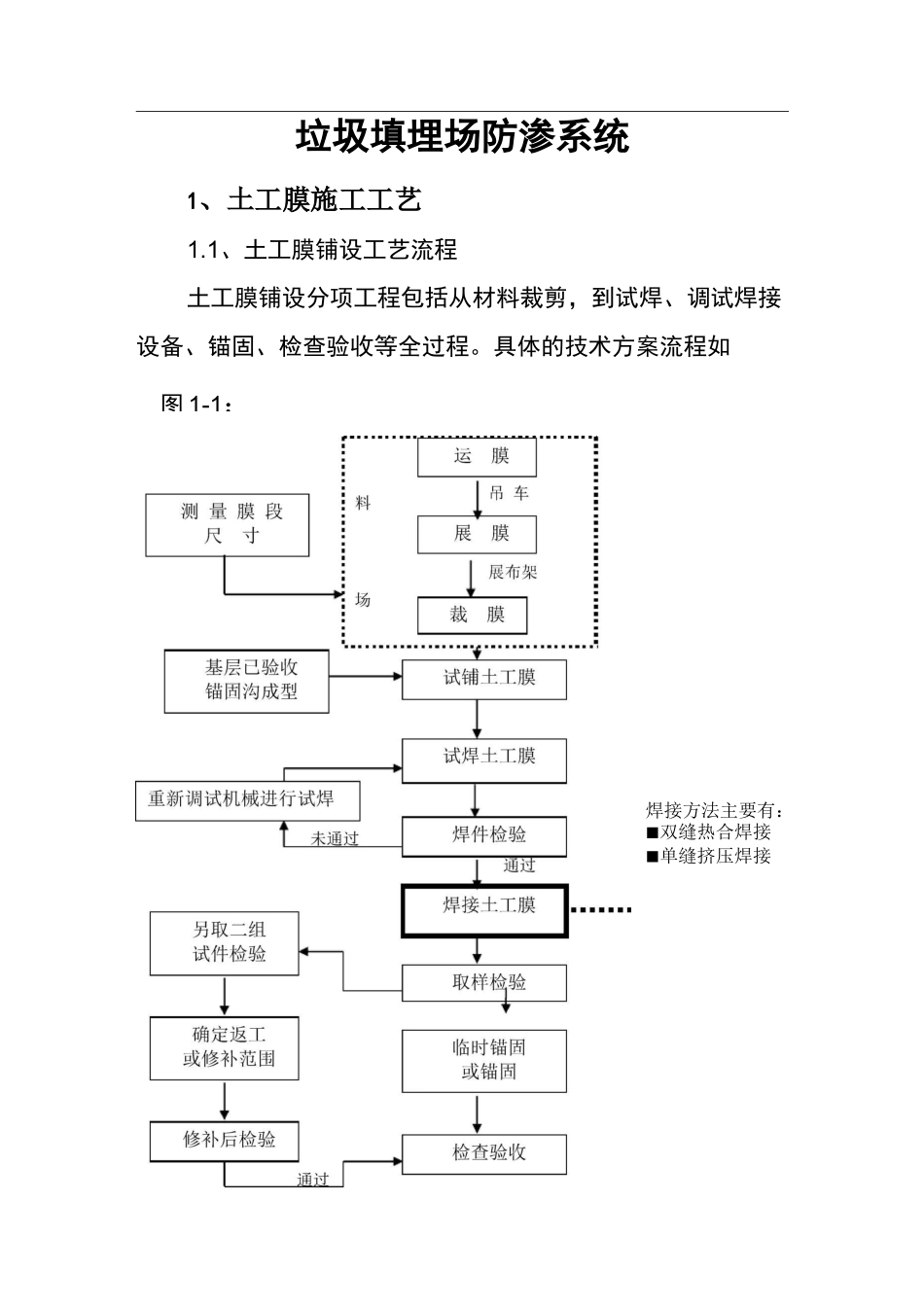

1、土工膜铺设工艺流程土工膜铺设分项工程包括从材料裁剪,到试焊、调试焊接设备、锚固、检查验收等全过程
具体的技术方案流程如J——-111焊缝检漏用空图 1-1 土工膜铺设工艺流程图1
2、土工膜焊缝构造土工膜的施工焊接主要有二种方法:双缝热合焊接和单缝挤压焊接,其操作应符合相关规范要求

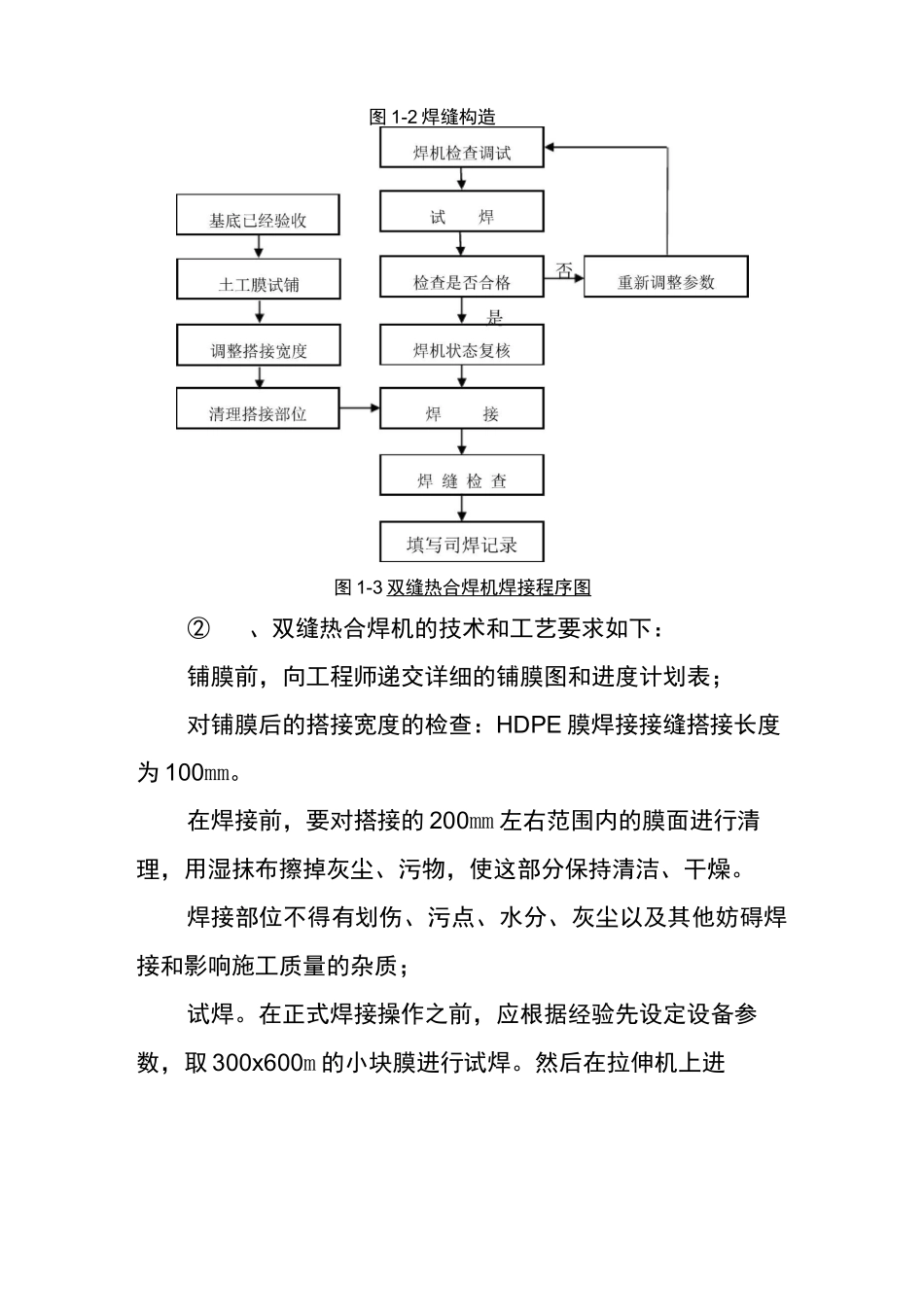

具体的焊缝构造见图 1-2:1
3、HDPE 土工膜焊接技术方案1
1、双缝热合焊机焊接①、双缝热合焊机焊接程序图双缝热合焊机能一次完成一组双焊缝,并形成一个可充气检漏的空腔,可以使焊缝的检漏方法由真空法改进成充气法,极大的提高了工作效率
其焊接程序见图 1-3
一般焊缝用楔焊机焊接 | (热合双焊缝)r切取检验样件处加补用挤压熔焊机焊熔接区,形成双焊避不开十字接缝时加 D2300mm 补丁用挤压熔焊机焊接(堆焊单焊缝)热合双焊缝构造图 1-2 焊缝构造图 1-3 双缝热合焊机焊接程序图②、双缝热合焊机的技术和工艺要求如下:铺膜前,向工程师递交详细的铺膜图和进度计划表;对铺膜后的搭接宽度的检查:HDPE 膜焊接接缝搭接长度为 100mm
在焊接前,要对搭接的 200mm 左右范围内的膜面进行清理,用湿抹布擦掉灰尘、污物,使这部分保持清洁、干燥
焊接部位不得有划伤、污点、水分、灰尘以及其他妨碍焊接和影响施工质量的杂质;试焊
在正式焊接操作之前,应根据经验先设定设备参数,取 300x600m 的小块膜进行试焊
然后在拉伸机上进{边过)I 趣塹生理鯉鯉{通1 撕裂芾 虫上片 烬燧 内边斛行焊缝的剪切和剥离试验,如果不低于规定数值,则锁定参数,并以此为据开始正式焊接
否则,要重新确定参数,直到试验合格时为止
当温度、风速有较大变化时,亦应及时调整参数,重做试验,以确保用与施工的焊机性能、现场条件、产品
