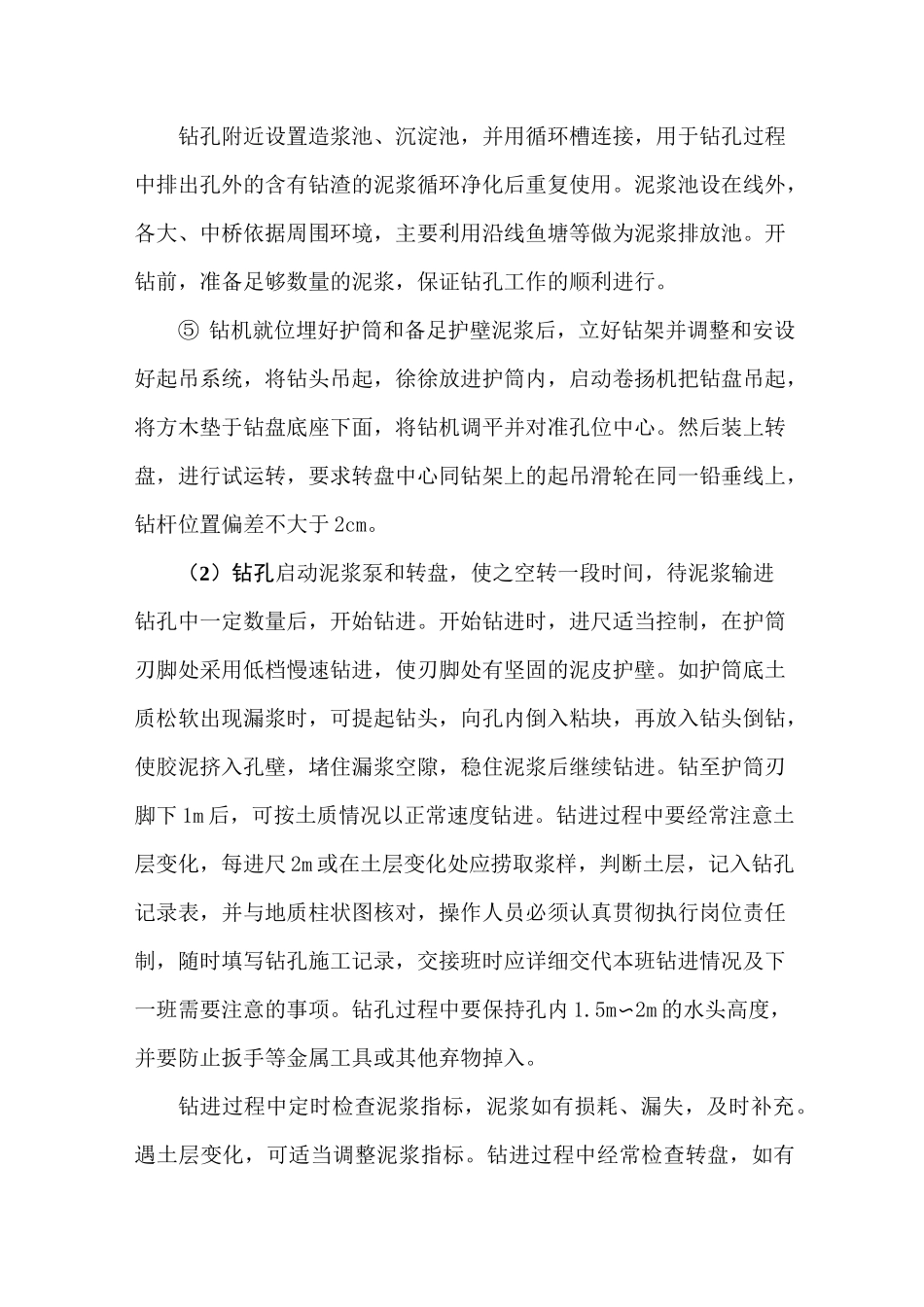

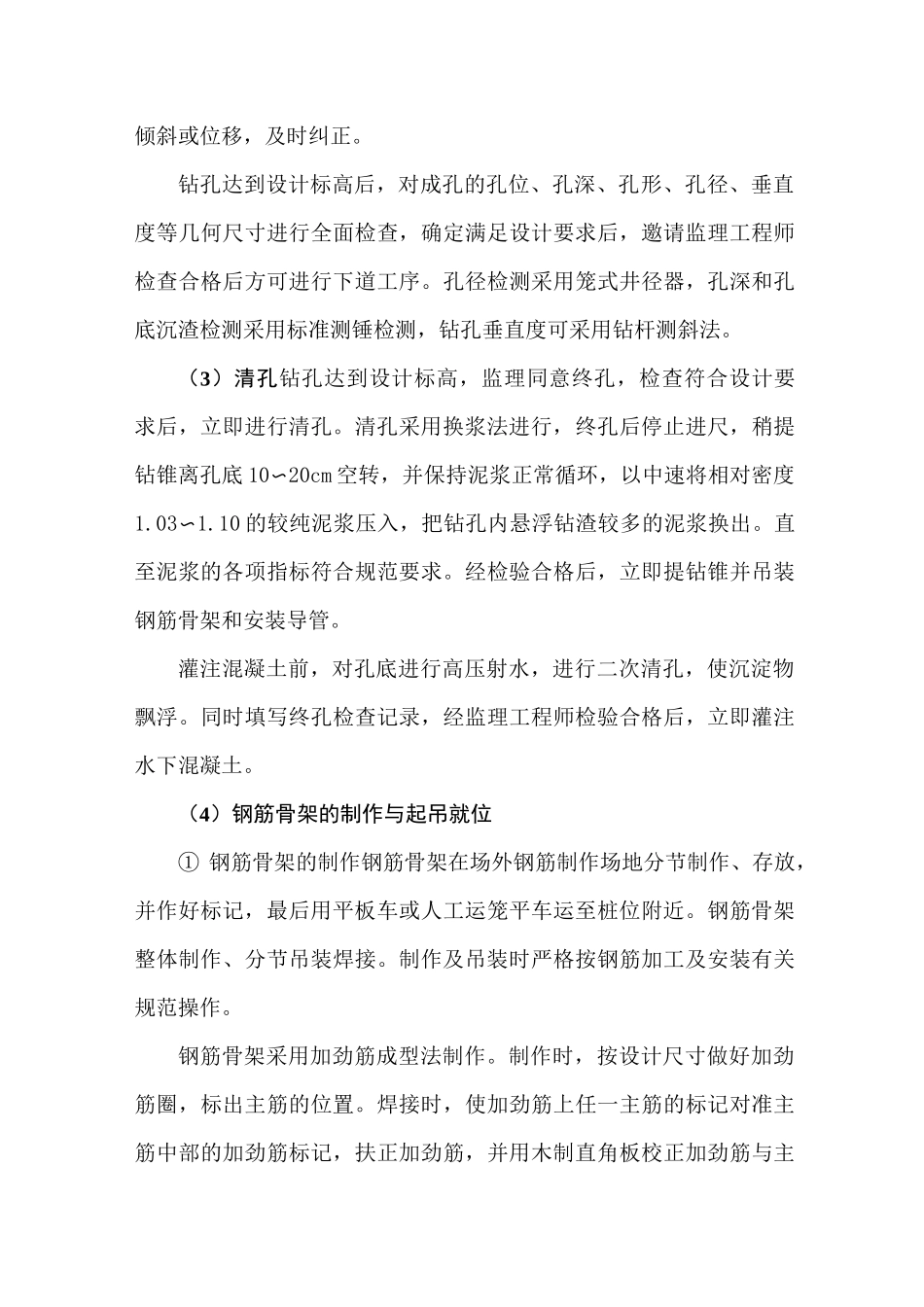

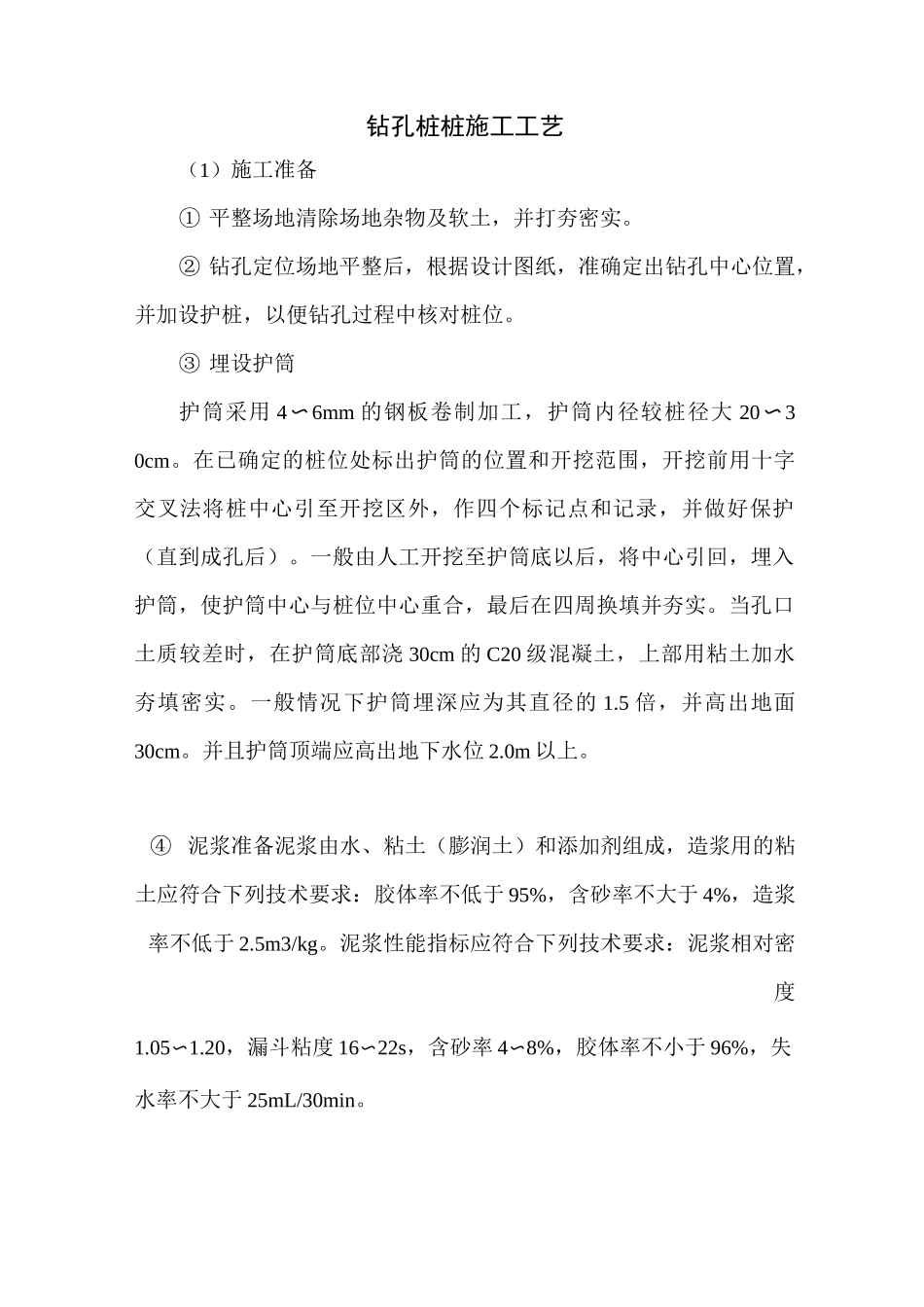

钻孔桩桩施工工艺(1)施工准备① 平整场地清除场地杂物及软土,并打夯密实。② 钻孔定位场地平整后,根据设计图纸,准确定出钻孔中心位置,并加设护桩,以便钻孔过程中核对桩位。③ 埋设护筒护筒采用 4〜6mm 的钢板卷制加工,护筒内径较桩径大 20〜30cm。在已确定的桩位处标出护筒的位置和开挖范围,开挖前用十字交叉法将桩中心引至开挖区外,作四个标记点和记录,并做好保护(直到成孔后)。一般由人工开挖至护筒底以后,将中心引回,埋入护筒,使护筒中心与桩位中心重合,最后在四周换填并夯实。当孔口土质较差时,在护筒底部浇 30cm 的 C20 级混凝土,上部用粘土加水夯填密实。一般情况下护筒埋深应为其直径的 1.5 倍,并高出地面30cm。并且护筒顶端应高出地下水位 2.0m 以上。④ 泥浆准备泥浆由水、粘土(膨润土)和添加剂组成,造浆用的粘土应符合下列技术要求:胶体率不低于 95%,含砂率不大于 4%,造浆率不低于 2.5m3/kg。泥浆性能指标应符合下列技术要求:泥浆相对密度1.05〜1.20,漏斗粘度 16〜22s,含砂率 4〜8%,胶体率不小于 96%,失水率不大于 25mL/30min。钻孔附近设置造浆池、沉淀池,并用循环槽连接,用于钻孔过程中排出孔外的含有钻渣的泥浆循环净化后重复使用。泥浆池设在线外,各大、中桥依据周围环境,主要利用沿线鱼塘等做为泥浆排放池。开钻前,准备足够数量的泥浆,保证钻孔工作的顺利进行。⑤ 钻机就位埋好护筒和备足护壁泥浆后,立好钻架并调整和安设好起吊系统,将钻头吊起,徐徐放进护筒内,启动卷扬机把钻盘吊起,将方木垫于钻盘底座下面,将钻机调平并对准孔位中心。然后装上转盘,进行试运转,要求转盘中心同钻架上的起吊滑轮在同一铅垂线上,钻杆位置偏差不大于 2cm。(2)钻孔启动泥浆泵和转盘,使之空转一段时间,待泥浆输进钻孔中一定数量后,开始钻进。开始钻进时,进尺适当控制,在护筒刃脚处采用低档慢速钻进,使刃脚处有坚固的泥皮护壁。如护筒底土质松软出现漏浆时,可提起钻头,向孔内倒入粘块,再放入钻头倒钻,使胶泥挤入孔壁,堵住漏浆空隙,稳住泥浆后继续钻进。钻至护筒刃脚下 1m 后,可按土质情况以正常速度钻进。钻进过程中要经常注意土层变化,每进尺 2m 或在土层变化处应捞取浆样,判断土层,记入钻孔记录表,并与地质柱状图核对,操作人员必须认真贯彻执行岗位责任制,随时填写钻孔施工记录,交接班时应详细交代本班钻进情况及下一班需要注意的事项。钻孔过程中要...
