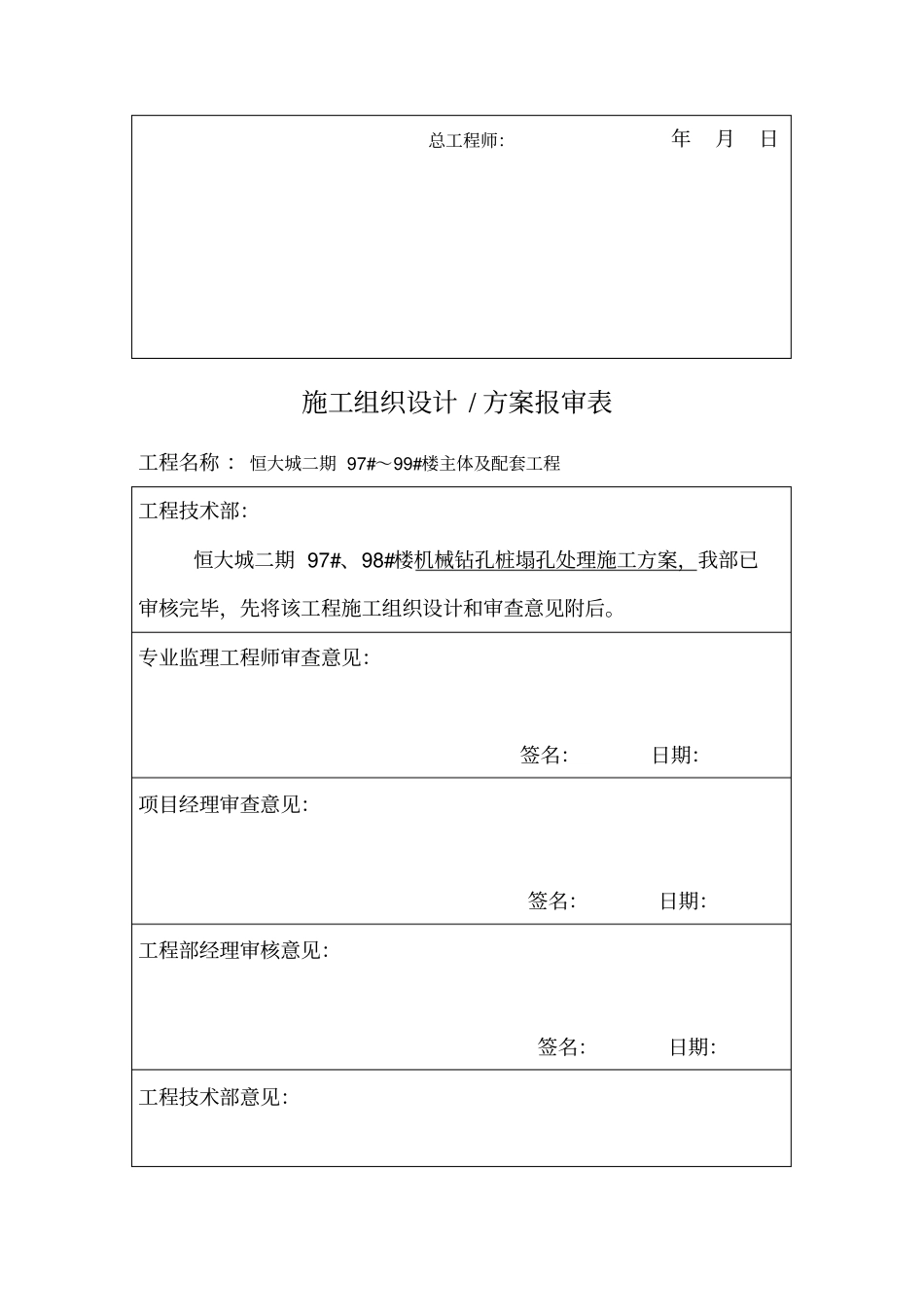

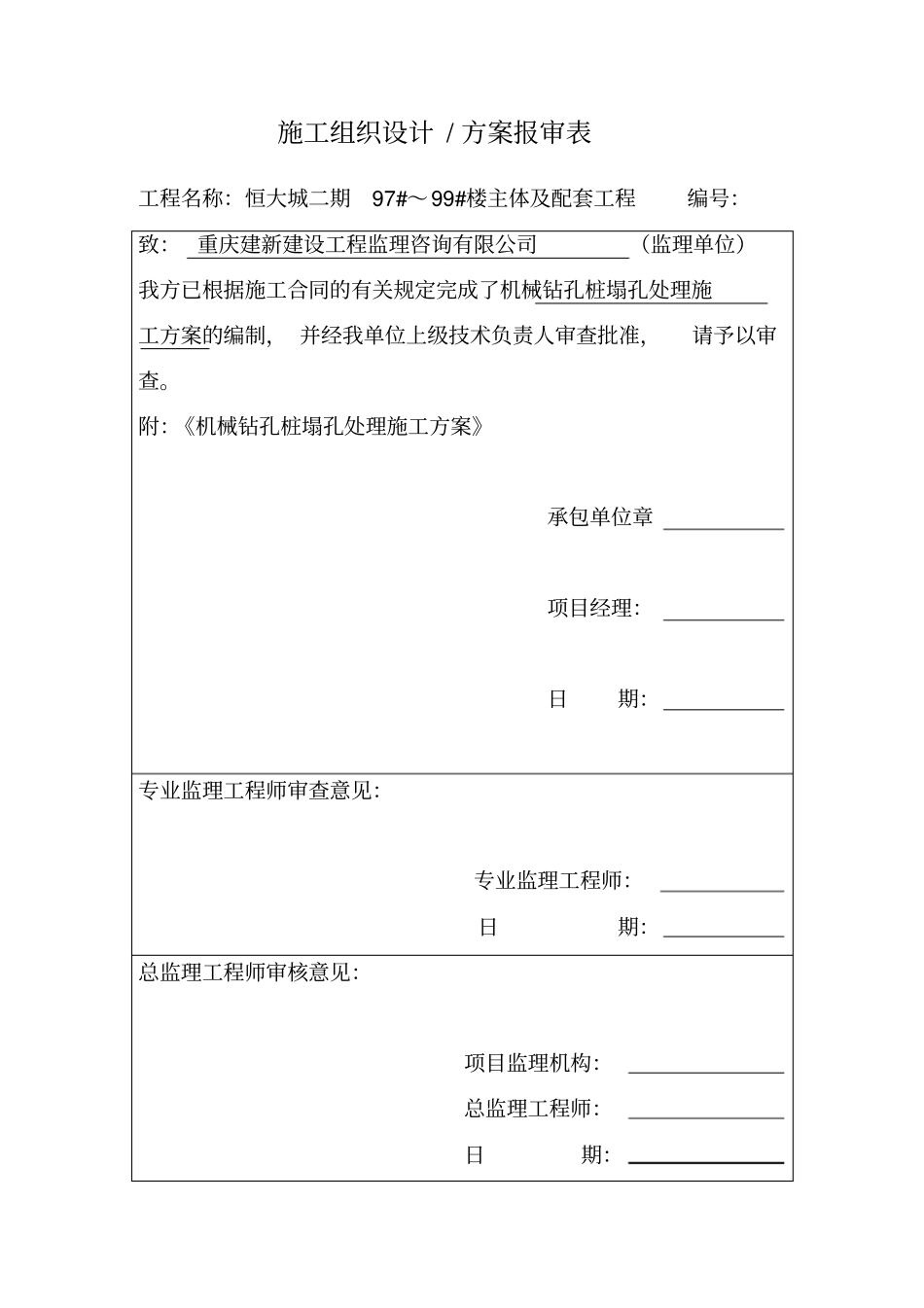

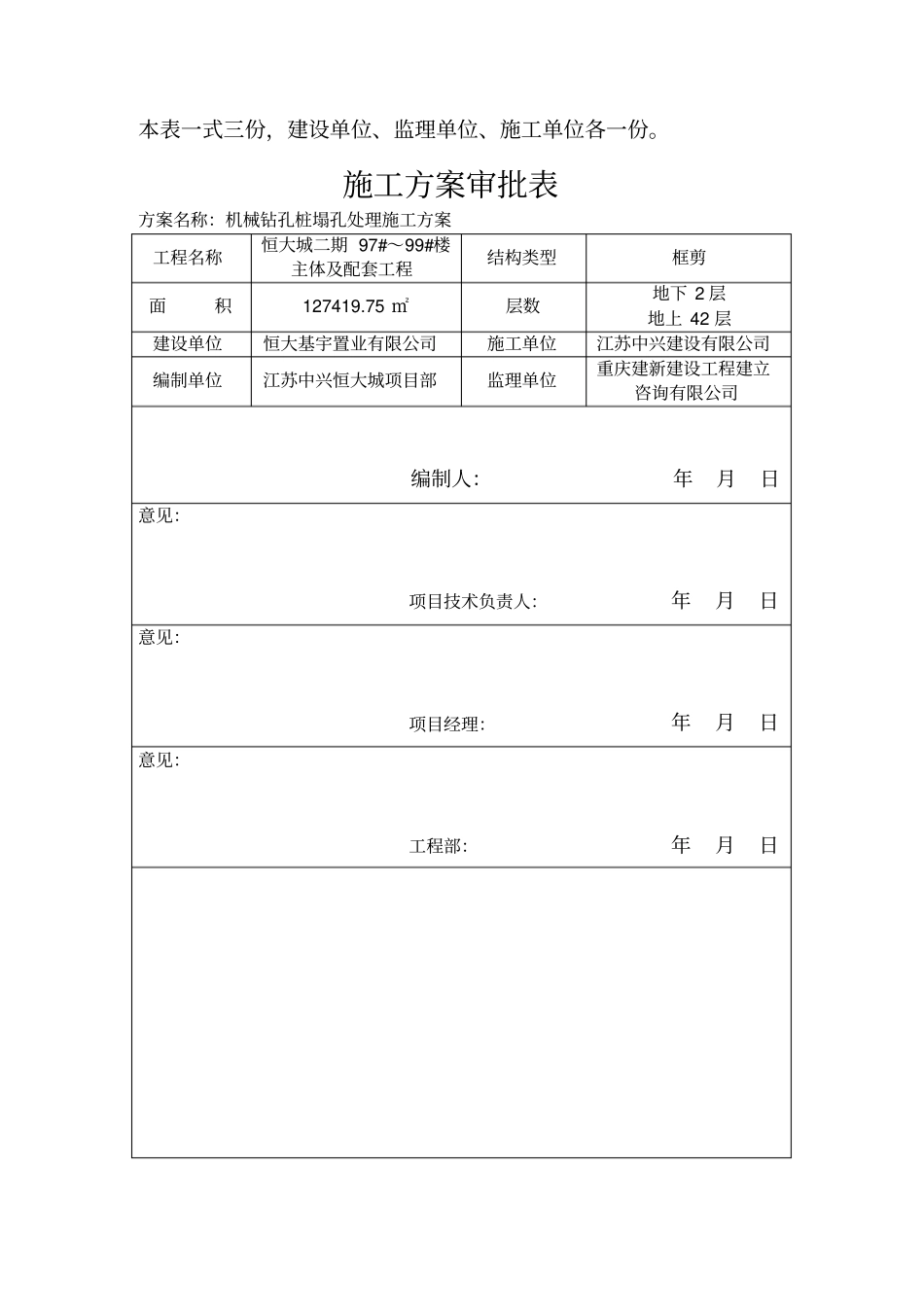

施工组织设计 / 方案报审表工程名称:恒大城二期97#~99#楼主体及配套工程编号:致: 重庆建新建设工程监理咨询有限公司(监理单位)我方已根据施工合同的有关规定完成了机械钻孔桩塌孔处理施工方案的编制, 并经我单位上级技术负责人审查批准,请予以审查。附:《机械钻孔桩塌孔处理施工方案》承包单位章项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构:总监理工程师:日期:本表一式三份,建设单位、监理单位、施工单位各一份。施工方案审批表方案名称:机械钻孔桩塌孔处理施工方案工程名称恒大城二期 97#~99#楼主体及配套工程结构类型框剪面积127419.75 ㎡层数地下 2 层地上 42 层建设单位恒大基宇置业有限公司施工单位江苏中兴建设有限公司编制单位江苏中兴恒大城项目部监理单位重庆建新建设工程建立咨询有限公司编制人:年月日意见:项目技术负责人:年月日意见:项目经理:年月日意见:工程部:年月日总工程师:年月日施工组织设计 / 方案报审表工程名称 :恒大城二期 97#~99#楼主体及配套工程工程技术部:恒大城二期 97#、98#楼机械钻孔桩塌孔处理施工方案,我部已审核完毕,先将该工程施工组织设计和审查意见附后。专业监理工程师审查意见:签名:日期:项目经理审查意见:签名:日期:工程部经理审核意见:签名:日期:工程技术部意见:签名:日期:公司领导意见:签名:日期:恒大城二期 97#、98#楼机械钻孔桩塌孔处理施工方案江苏中兴建设有限公司恒大城二期工程项目部二零一零年八月机械钻孔桩塌孔处理施工方案基础工程设计概况 :恒大城二期97#楼、98#楼原基础设计人工挖孔桩改为机械成孔灌注桩,原设计的椭圆桩改为圆形桩,椭圆直径小的加大圆的直径, 椭圆直径较大改为2 根圆桩布置, 原已挖好的椭圆桩回填。基础工程施工情况 :成孔桩采用旋挖机机械钻孔和冲钻机械钻孔两种,从目前施工情况来看,自编号62、69、9、95 四根桩砼已于2010 年 8 月 23 之前浇筑完毕, 8 月 25 日,旋挖机机械钻孔连续钻自编号 45 号桩,钻至泥岩层,满足嵌岩深度要求,验收合格后准备下方钢筋笼时,由于连续下雨,局部出现塌孔,我项目部组织旋挖机清孔,连续十次,由于97#楼处于 6#车库最低处,回填土较深,土层含水率高,四周水都流向45 号桩内,从井口向下8 米处的桩孔周边塌孔,原椭圆处回填的土方塌孔较为严重,我部立即采用 C20商品砼填堵,周边形...
