机电工程劳动力和机械设备表4.1 主要安装技术工人配置计划表临时设施计划施工现场需设置能够满足施工要求的临时设施、其中主要有:设备商检棚 100m2, 物资库房上 100m2, 临时办公生活住房200m2
临时电力线路500m,及其它相应给水、排水、道路及维护项目

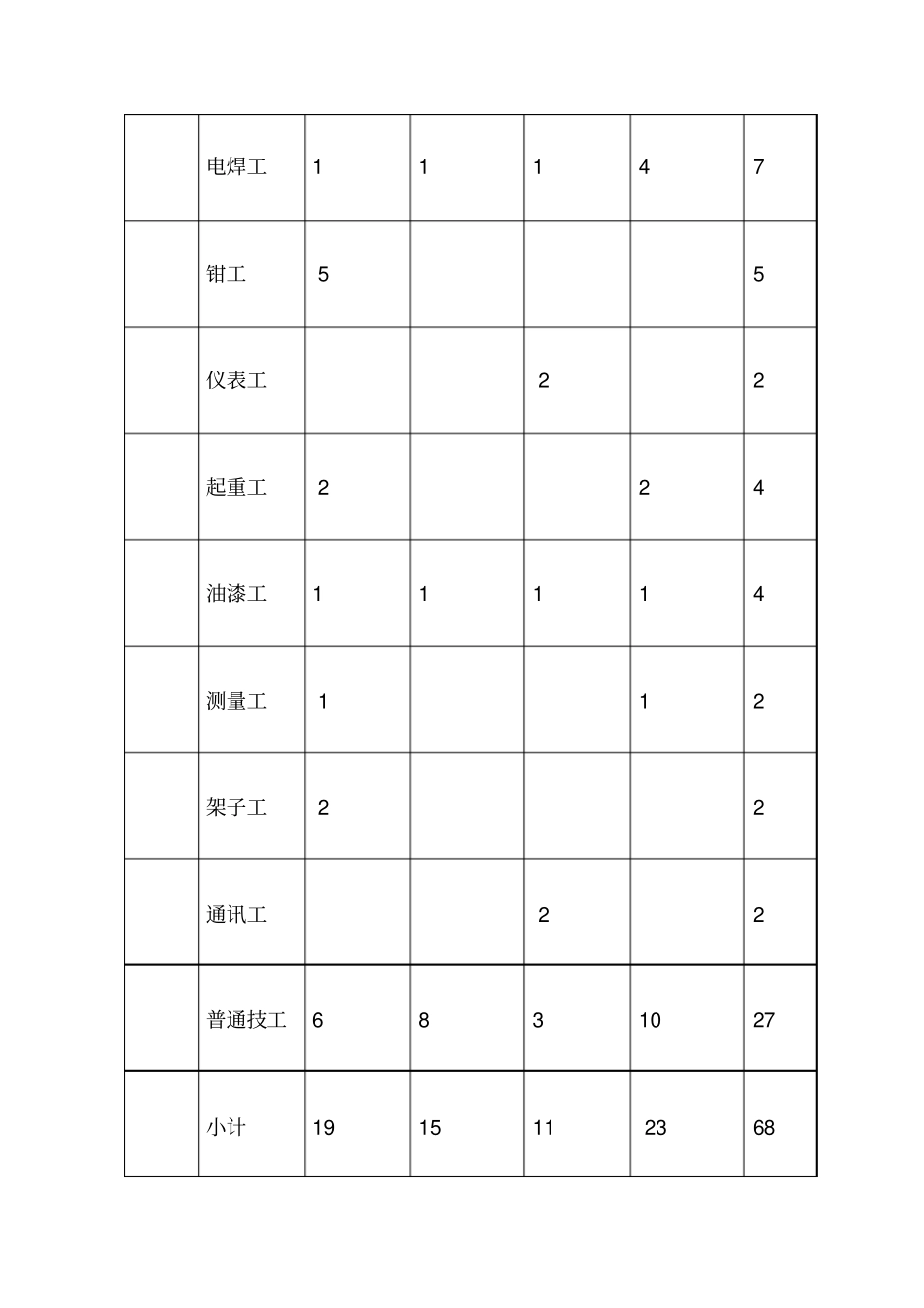

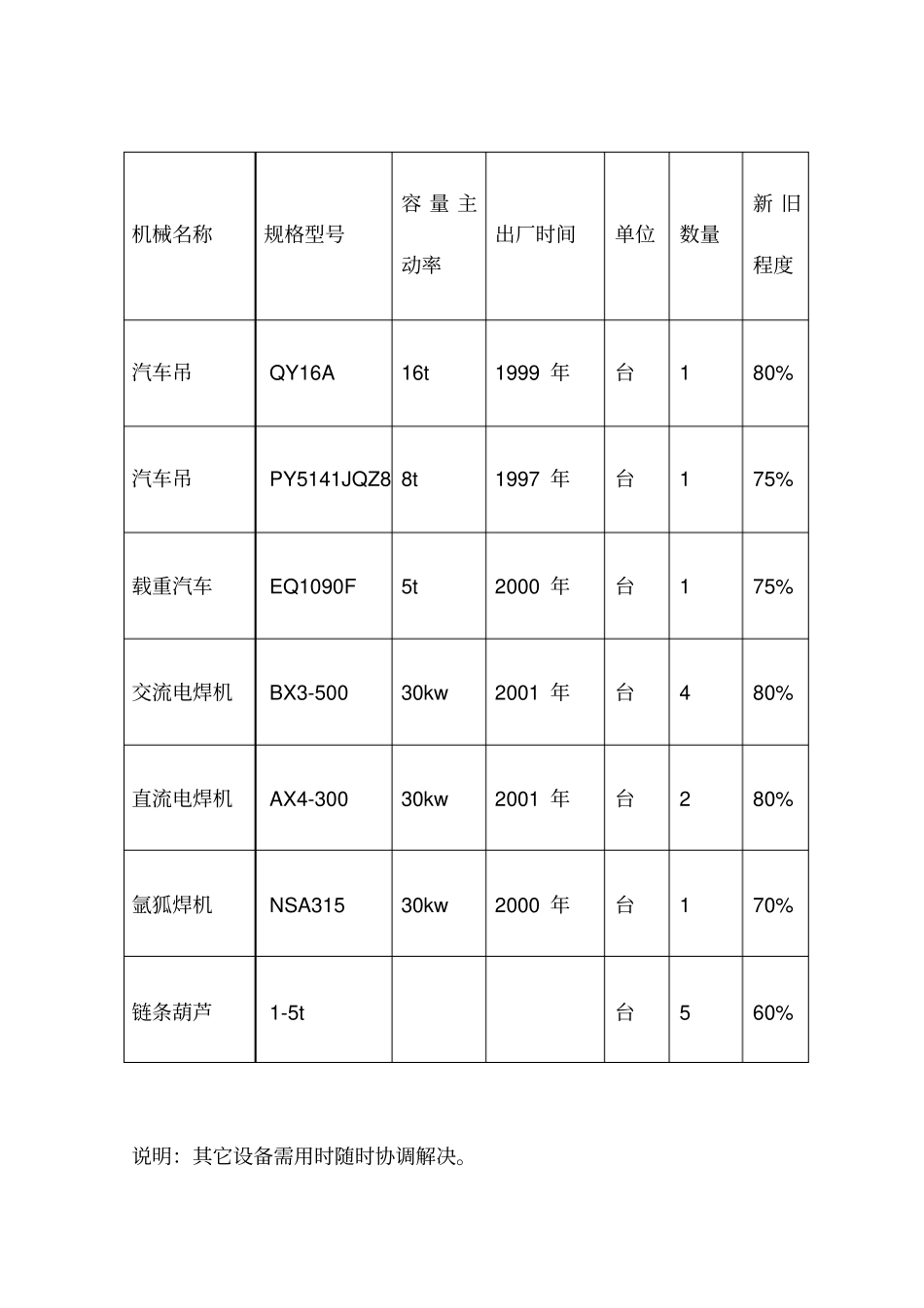

4、3 拟投入本工程的主要施工机械,试验检测及测量设备主要施工机械设备表序号工种设备安装电气安装自控安装管道安装合计管道工4 4 电工1 5 2 1 9 电焊工1 1 1 4 7 钳工 5 5 仪表工 2 2 起重工 2 2 4 油漆工1 1 1 1 4 测量工 1 1 2 架子工 2 2 通讯工 2 2 普通技工6 8 3 10 27 小计19 15 11 23 68 机械名称规格型号容 量 主动率出厂时间单位数量新 旧程度汽车吊 QY16A 16t 1999 年台1 80% 汽车吊 PY5141JQZ8 8t 1997 年台1 75% 载重汽车 EQ1090F 5t 2000 年台1 75% 交流电焊机 BX3-500 30kw 2001 年台4 80% 直流电焊机 AX4-300 30kw 2001 年台2 80% 氩狐焊机 NSA315 30kw 2000 年台1 70% 链条葫芦 1-5t 台5 60% 说明:其它设备需用时随时协调解决
试验检测及测量设备测量及机电检测仪器设备序号名称规格单位数量1 经纬仪台 1 2 水准仪台 1 3 框式水平仪 200 台 2 4 游标卡尺 0-300 把 2 5 百分表把 2 6 数字万用表 PF5 台 1 7 钳形表 MG28 台 2 8 兆欧表 500V 台 1 9 兆欧表 1000V 台 1 10 兆欧表 2500V 台 1 11 压力表块 3 12 万用表 NF-64 块 1 21 交直流电压表 T19 块 2 13 直流毫伏表 C21 块 1 14 交直流
