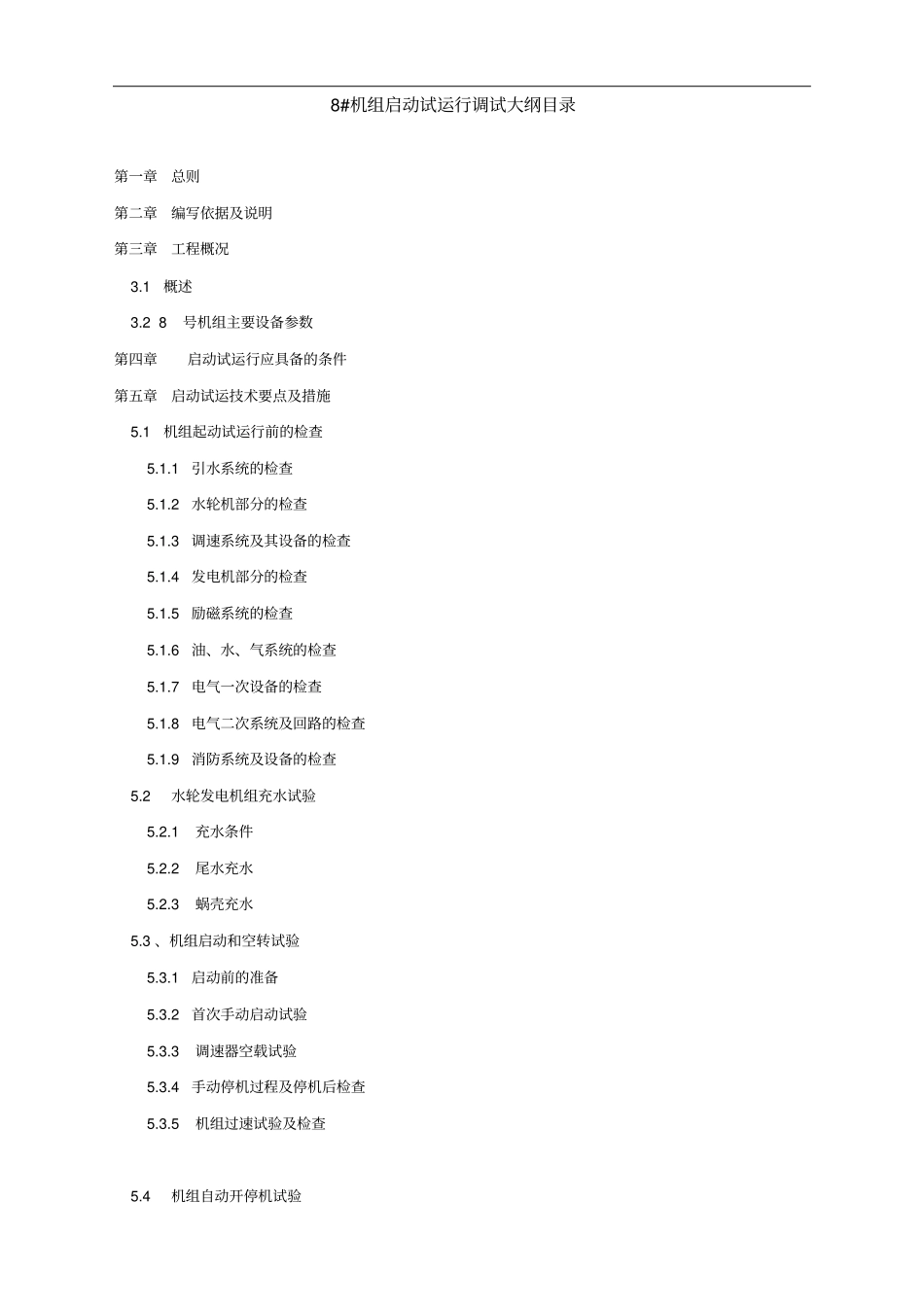

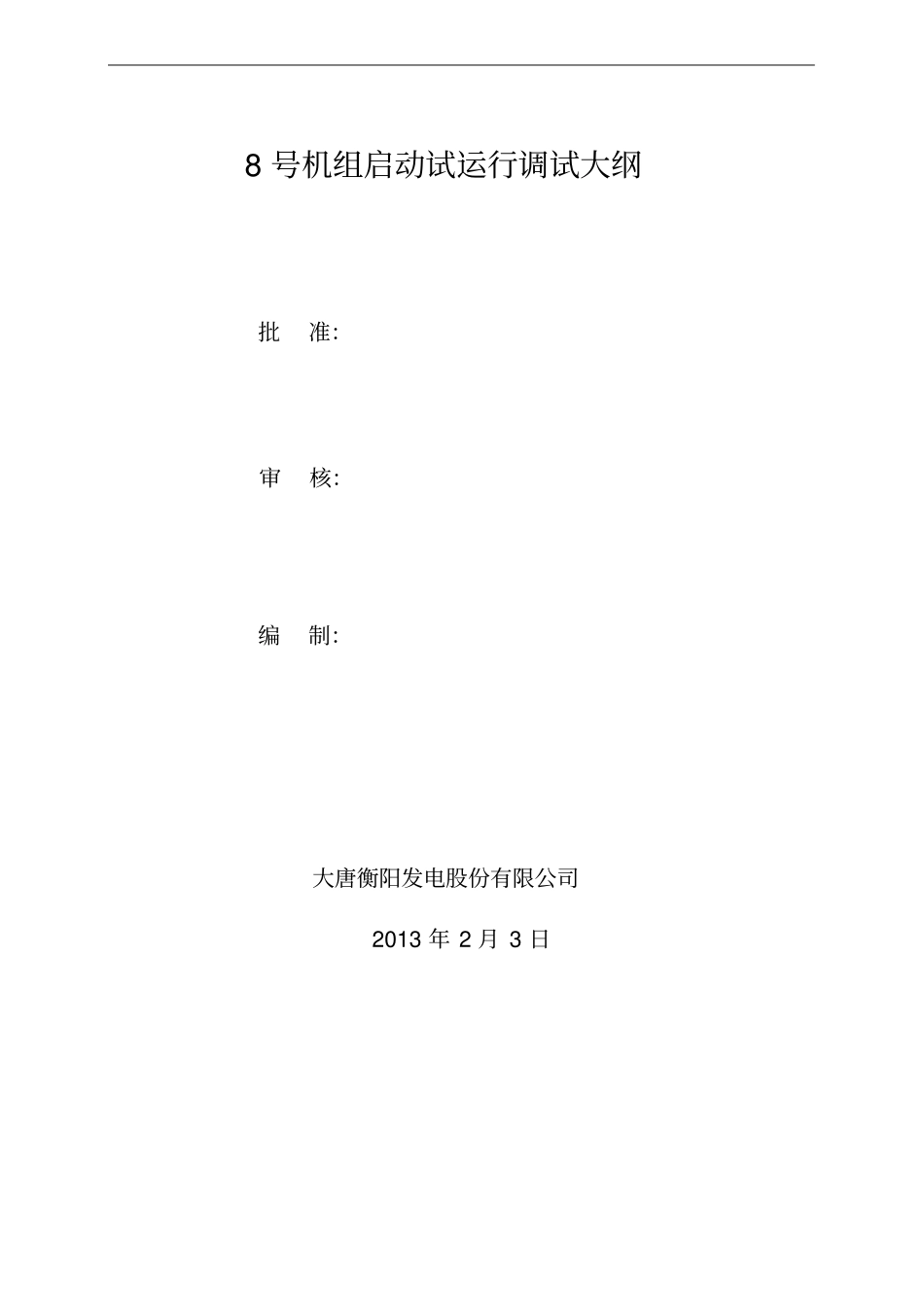

8 号机组启动试运行调试大纲批准:审核:编制:大唐衡阳发电股份有限公司2013 年 2 月 3 日8#机组启动试运行调试大纲目录第一章总则第二章编写依据及说明第三章工程概况3
2 8号机组主要设备参数第四章启动试运行应具备的条件第五章启动试运技术要点及措施5
1 机组起动试运行前的检查5
1引水系统的检查5
2水轮机部分的检查5
3调速系统及其设备的检查5
4发电机部分的检查5
5励磁系统的检查5
6油、水、气系统的检查5
7电气一次设备的检查5
8电气二次系统及回路的检查5
9消防系统及设备的检查5
2 水轮发电机组充水试验5
1 充水条件5
2 尾水充水5
3 蜗壳充水5
3 、机组启动和空转试验5
1启动前的准备5
2首次手动启动试验5
3 调速器空载试验5
4手动停机过程及停机后检查5
5 机组过速试验及检查5
4 机组自动开停机试验5
1 自动开机需具备的条件5
2机组 LCU8自动开机至空载5
3 机组 LCU8自动停机5
5 、水轮发电机组空载试验5
1 发电机短路升流试验5
2 发电机升压试验5
3 空载下励磁装置的调试5
6 机组并列及负荷试验5
1 水轮发电机组空载并列试验5
2 280的自动假同期试验5
3 280的自动准同期试验5
4 计算机监控系统自动开机并网试验5
5 机组带负荷试验5
6 机组甩负荷试验5
7 低油压事故停机试验5
7 机组 72 小时带负荷试运行第六章安全措施及注意事项6
1 注意事项6
2 安全措施第七章整套启动试运行的组织机构与职责分工7
1 组织机构7
2 职责分工7
3 整套启动试运行的指挥系统第一章总则1
1 轴流转浆式机组及相关设备的安装应达到《水轮发电机组安装技术规范》GB8564-
