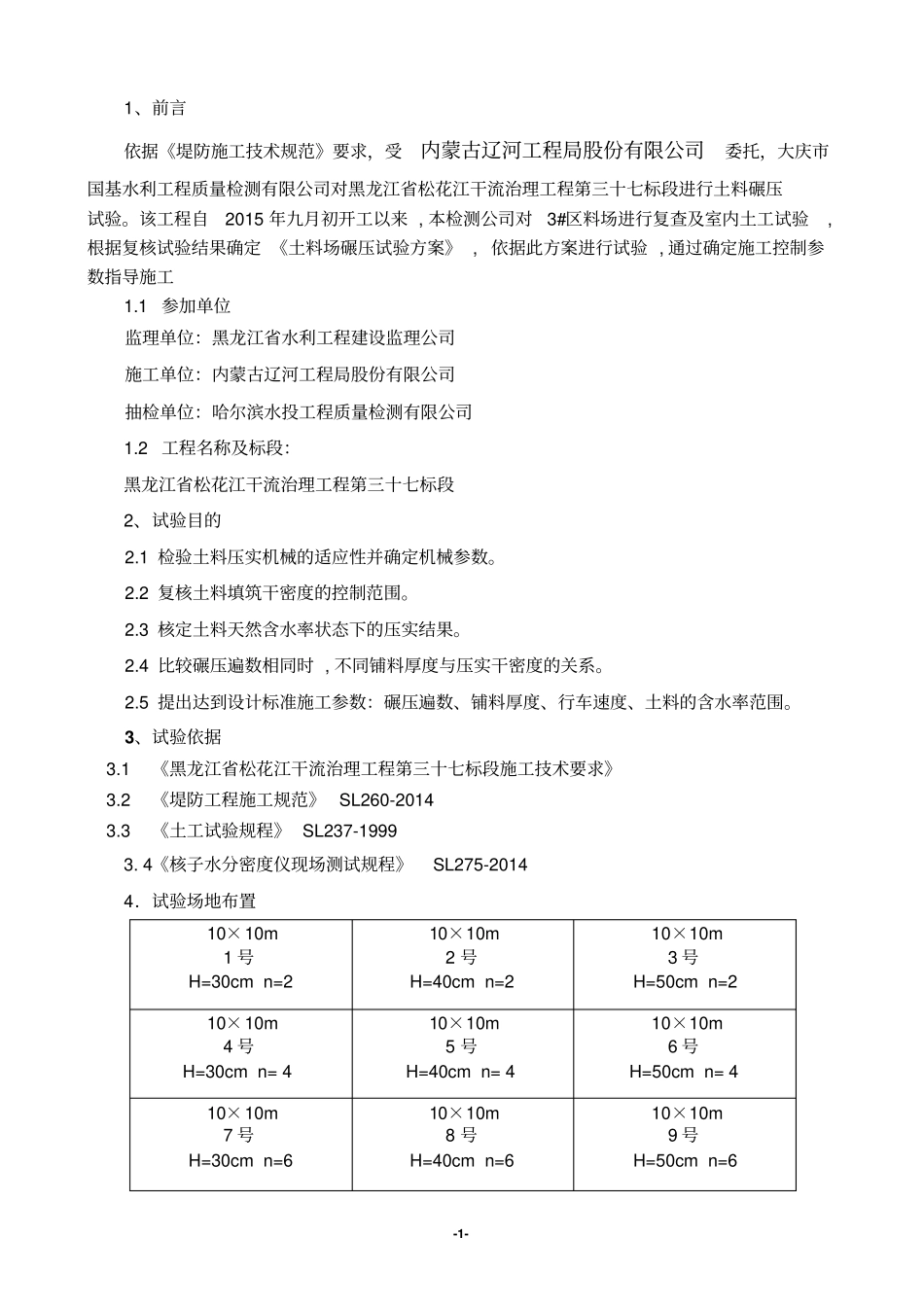

黑龙江省松花江干流治理工程第三十七标段碾压试验方案批准:杨占坡审核:信世杰编制:张超内蒙古辽河工程局股份有限公司黑龙江省松花江干流治理工程第三十七标段项目部二○一五年九月十六日-1- 1、前言依据《堤防施工技术规范》要求,受内蒙古辽河工程局股份有限公司委托,大庆市国基水利工程质量检测有限公司对黑龙江省松花江干流治理工程第三十七标段进行土料碾压试验
该工程自2015 年九月初开工以来 , 本检测公司对3#区料场进行复查及室内土工试验,根据复核试验结果确定 《土料场碾压试验方案》 , 依据此方案进行试验 , 通过确定施工控制参数指导施工1
1 参加单位监理单位:黑龙江省水利工程建设监理公司施工单位:内蒙古辽河工程局股份有限公司抽检单位:哈尔滨水投工程质量检测有限公司1
2 工程名称及标段:黑龙江省松花江干流治理工程第三十七标段2、试验目的2
1 检验土料压实机械的适应性并确定机械参数
2 复核土料填筑干密度的控制范围
3 核定土料天然含水率状态下的压实结果
4 比较碾压遍数相同时 , 不同铺料厚度与压实干密度的关系
5 提出达到设计标准施工参数:碾压遍数、铺料厚度、行车速度、土料的含水率范围

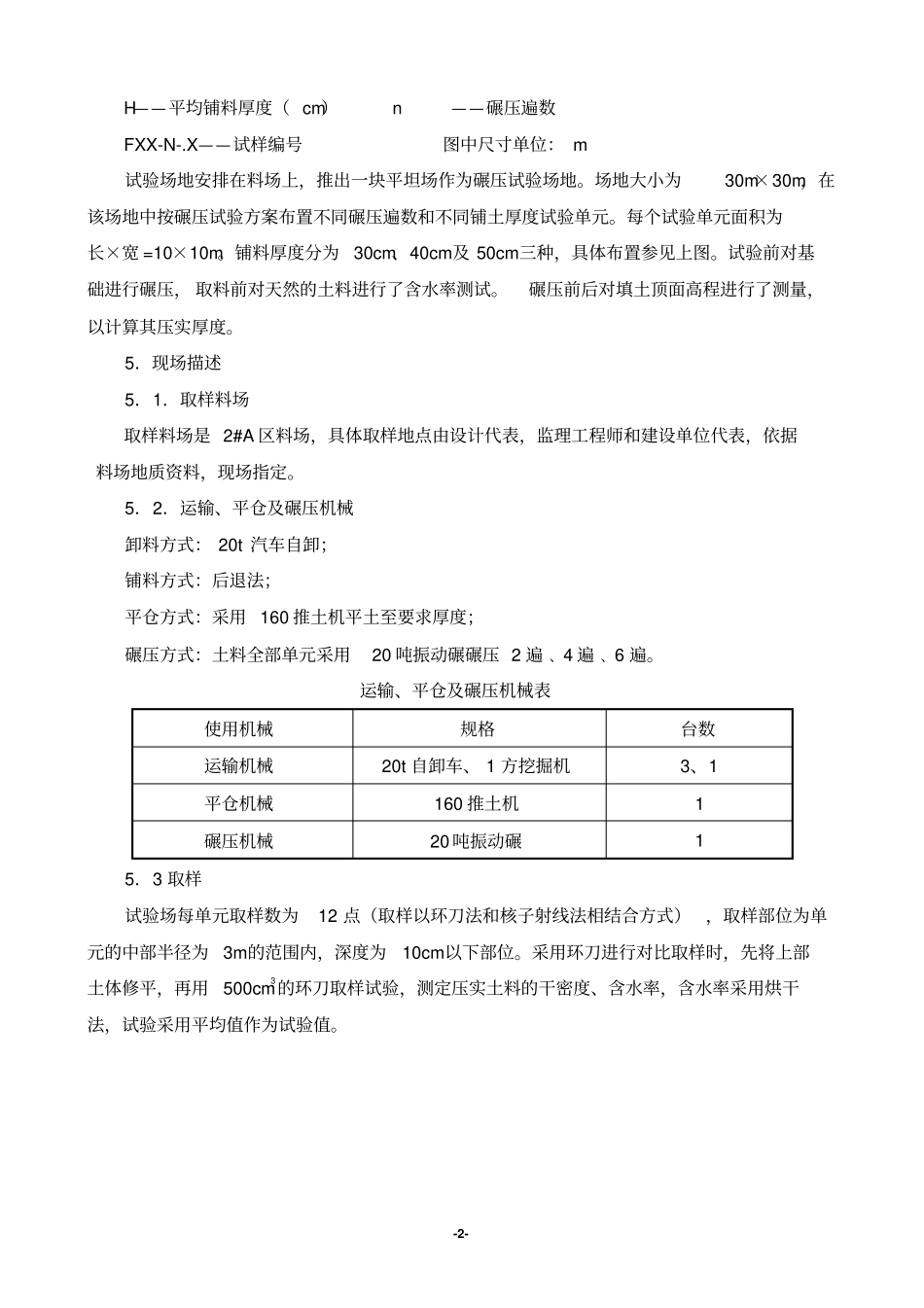

3、试验依据 3
1《黑龙江省松花江干流治理工程第三十七标段施工技术要求》 3
2《堤防工程施工规范》 SL260-2014 3
3《土工试验规程》 SL237-1999 3
4《核子水分密度仪现场测试规程》SL275-2014 4.试验场地布置10×10m 1 号H=30cm n=210×10m 2 号H=40cm n=210×10m 3 号H=50cm n=210×10m 4 号H=30cm n= 410×10m 5 号H=40cm n= 410×10m 6 号H=50cm n= 410×10m 7 号H=30cm n=610×10m 8 号H=40cm n=610×
