松花江项目汇报材料尊敬的各位领导、专家:你们好
首先,对各位领导、专家莅临松花江电厂表示热烈的欢迎
同时,也希望各位领导、专家在检查指导中多提宝贵意见
松花江电厂二期扩建工程#4 机组锅炉化学酸洗已具备条件
现将 #4 机组化学清洗前的准备情况汇报如下:一、 #1 机组化学清洗的目的及清洗范围:1、清洗范围:根据《火力发电厂锅炉化学清洗导则》的要求和锅炉生产制造厂家说明书, 综合考虑了提高首次启动和试运行及以后长周期运行的汽水品质, 确定了此次化学清洗的范围为:炉本体清洗范围主要包括省煤器、汽包水侧、下降管、水冷壁及其上、下集箱和相关管道;炉前碱洗范围主要包括凝汽器汽侧、低压给水管道、轴封、低加系统及旁路、除氧器及溢流管、高加及旁路、部分高压给水管道
2. 清洗方式锅炉本体的化学清洗采用水冲洗、HCl 清洗(一步除油) 、水冲洗、漂洗、钝化的方式
炉前系统的碱洗采用水冲洗、高效除油剂 A5 清洗、水冲洗

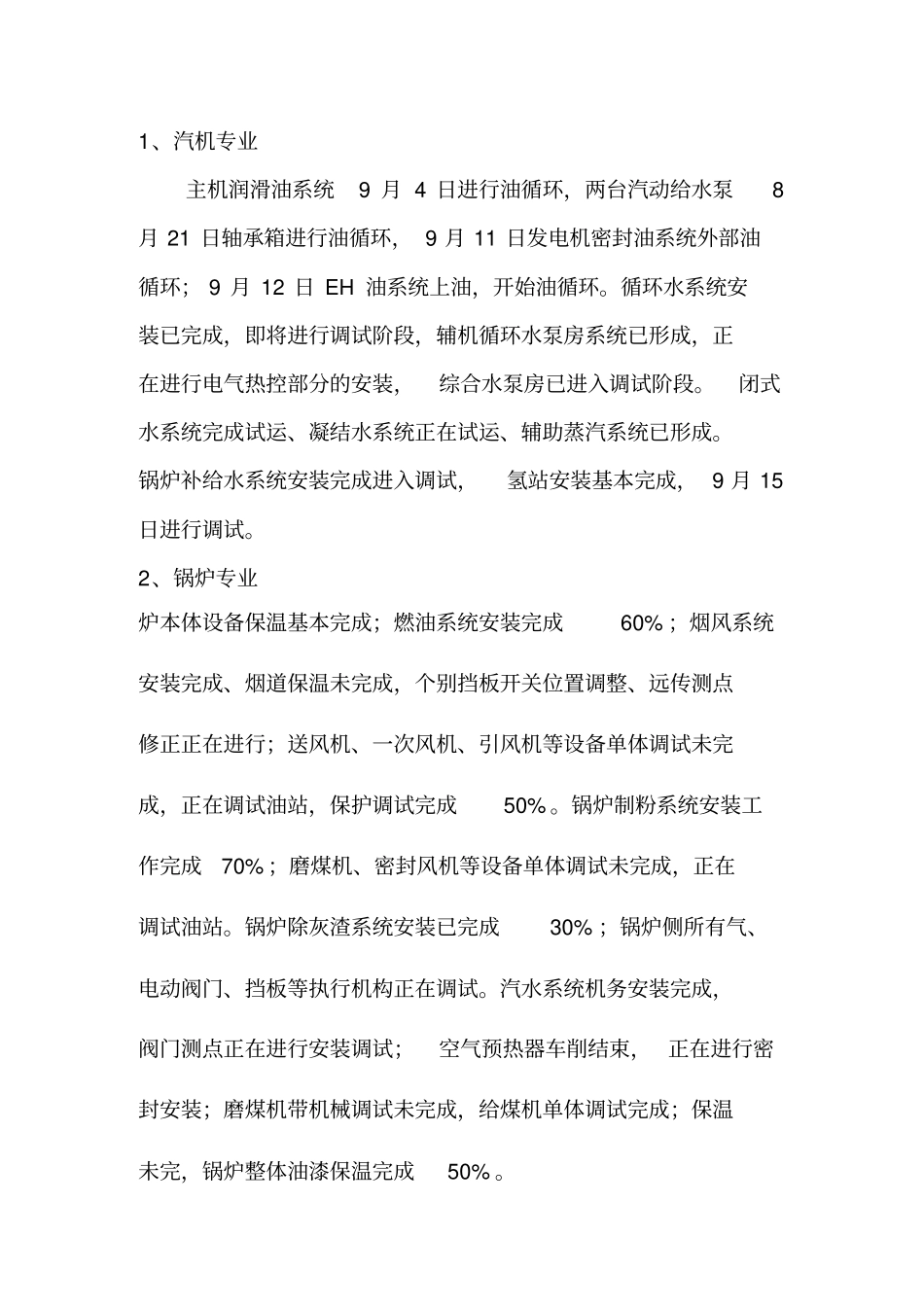

二、工程进展情况:1、汽机专业主机润滑油系统9 月 4 日进行油循环,两台汽动给水泵8月 21 日轴承箱进行油循环, 9 月 11 日发电机密封油系统外部油循环; 9 月 12 日 EH 油系统上油,开始油循环
循环水系统安装已完成,即将进行调试阶段,辅机循环水泵房系统已形成,正在进行电气热控部分的安装,综合水泵房已进入调试阶段
闭式水系统完成试运、凝结水系统正在试运、辅助蒸汽系统已形成
锅炉补给水系统安装完成进入调试,氢站安装基本完成, 9 月 15日进行调试
2、锅炉专业炉本体设备保温基本完成;燃油系统安装完成60% ;烟风系统安装完成、烟道保温未完成,个别挡板开关位置调整、远传测点修正正在进行;送风机、一次风机、引风机等设备单体调试未完成,正在调试油站,保护调试完成50%

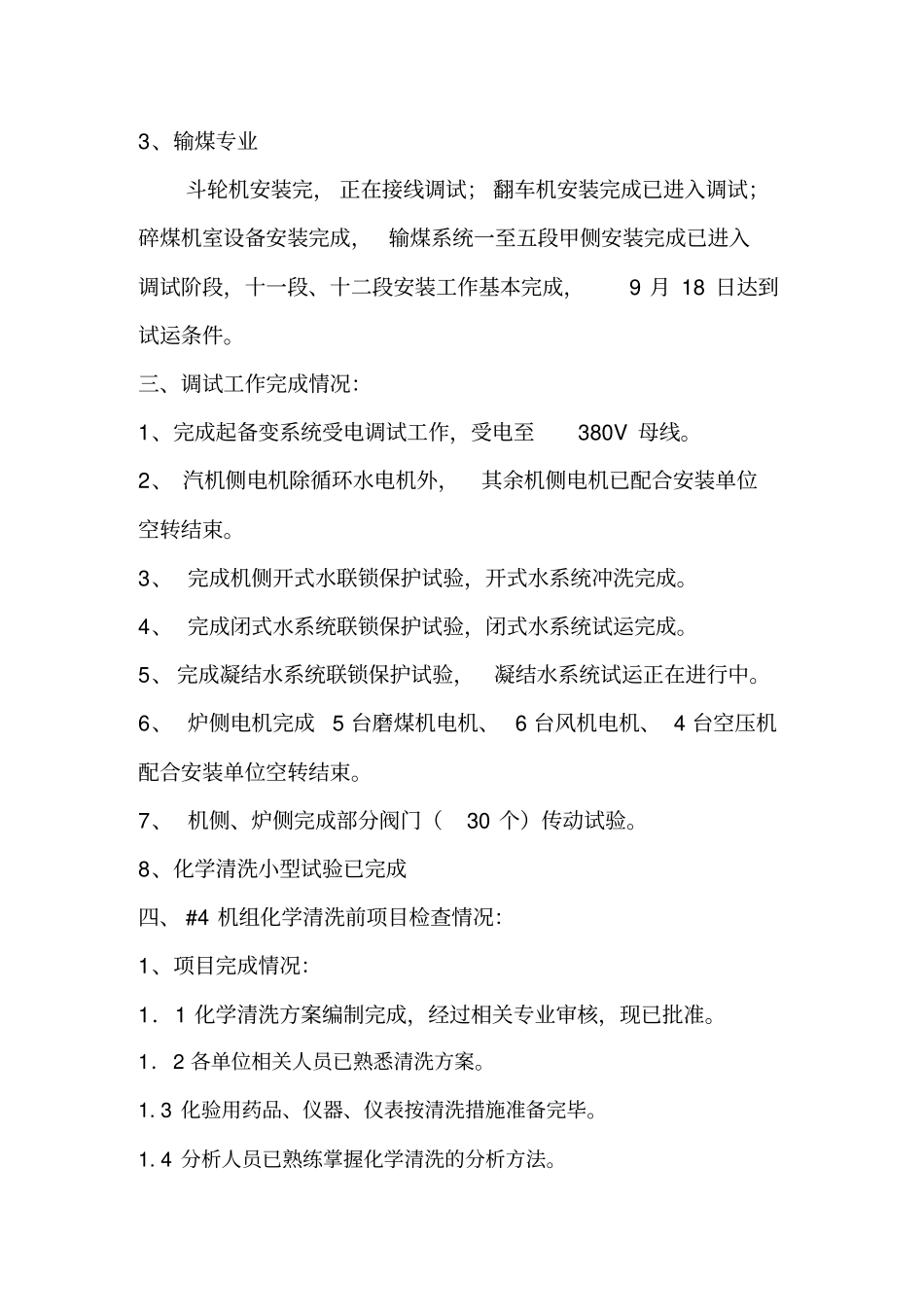

锅炉制粉系统安装工作完成70% ;磨煤机、密封风机等设备单体调试未完成,正在调试油站
