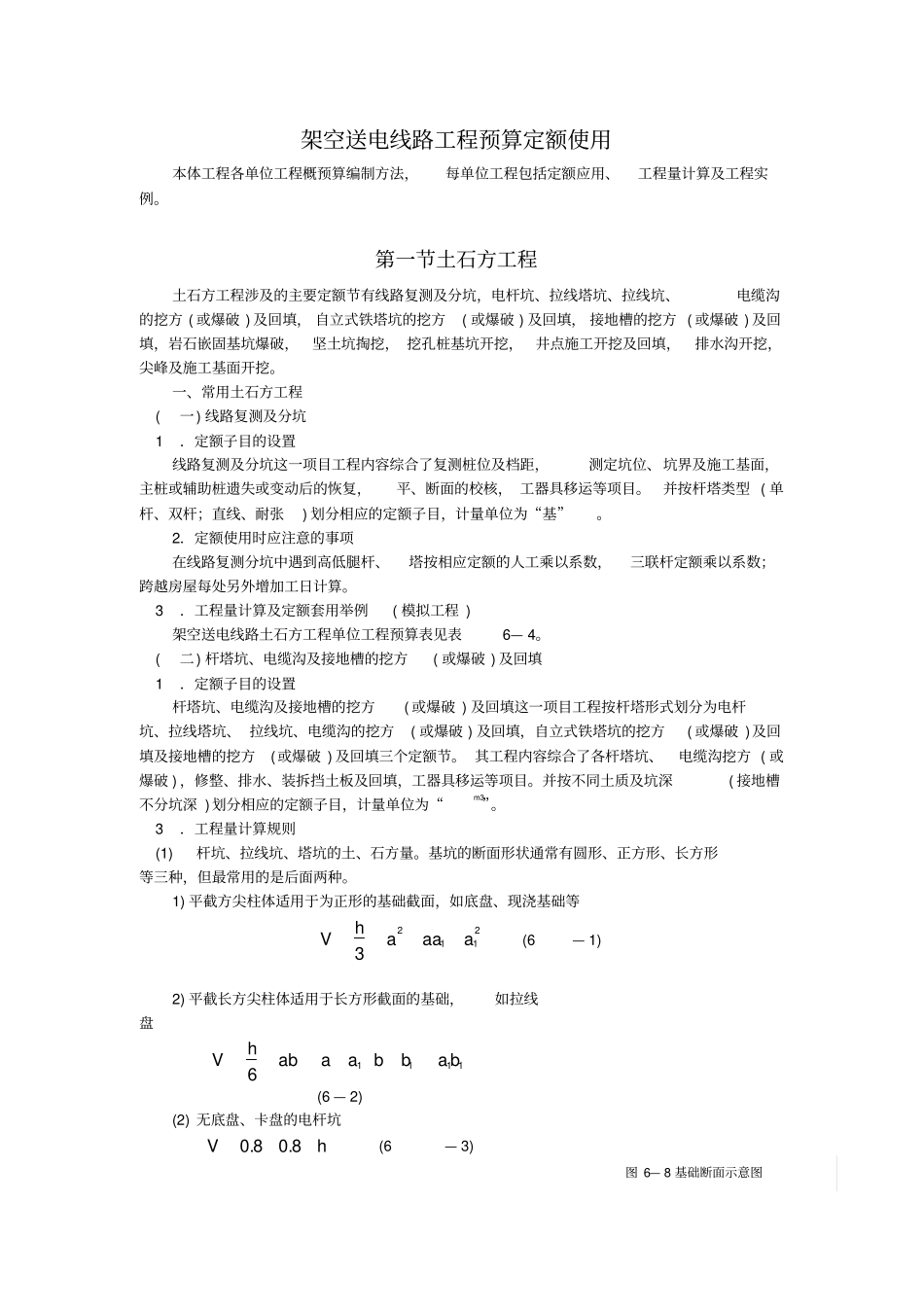

图 6— 8 基础断面示意图架空送电线路工程预算定额使用本体工程各单位工程概预算编制方法,每单位工程包括定额应用、工程量计算及工程实例
第一节土石方工程土石方工程涉及的主要定额节有线路复测及分坑,电杆坑、拉线塔坑、拉线坑、电缆沟的挖方 ( 或爆破 ) 及回填, 自立式铁塔坑的挖方( 或爆破 ) 及回填, 接地槽的挖方 ( 或爆破 ) 及回填,岩石嵌固基坑爆破,坚土坑掏挖, 挖孔桩基坑开挖,井点施工开挖及回填,排水沟开挖,尖峰及施工基面开挖
一、常用土石方工程 (一) 线路复测及分坑 1.定额子目的设置线路复测及分坑这一项目工程内容综合了复测桩位及档距,测定坑位、坑界及施工基面,主桩或辅助桩遗失或变动后的恢复,平、断面的校核, 工器具移运等项目
并按杆塔类型 ( 单杆、双杆;直线、耐张) 划分相应的定额子目,计量单位为“基”
2.定额使用时应注意的事项在线路复测分坑中遇到高低腿杆、塔按相应定额的人工乘以系数,三联杆定额乘以系数;跨越房屋每处另外增加工日计算
3.工程量计算及定额套用举例( 模拟工程 )架空送电线路土石方工程单位工程预算表见表6— 4
(二) 杆塔坑、电缆沟及接地槽的挖方( 或爆破 ) 及回填 1.定额子目的设置杆塔坑、电缆沟及接地槽的挖方( 或爆破 ) 及回填这一项目工程按杆塔形式划分为电杆坑、拉线塔坑、 拉线坑、电缆沟的挖方( 或爆破 ) 及回填,自立式铁塔坑的挖方( 或爆破 )及回填及接地槽的挖方(或爆破 ) 及回填三个定额节
其工程内容综合了各杆塔坑、电缆沟挖方 ( 或爆破 ) ,修整、排水、装拆挡土板及回填,工器具移运等项目
并按不同土质及坑深( 接地槽不分坑深 )划分相应的定额子目,计量单位为“m3”

3.工程量计算规则 (1)杆坑、拉线坑、塔坑的土、石方量
基坑的断面形状通常有圆形、正方形、长方形等三种,但最常用的是后面两种
1) 平截方尖
