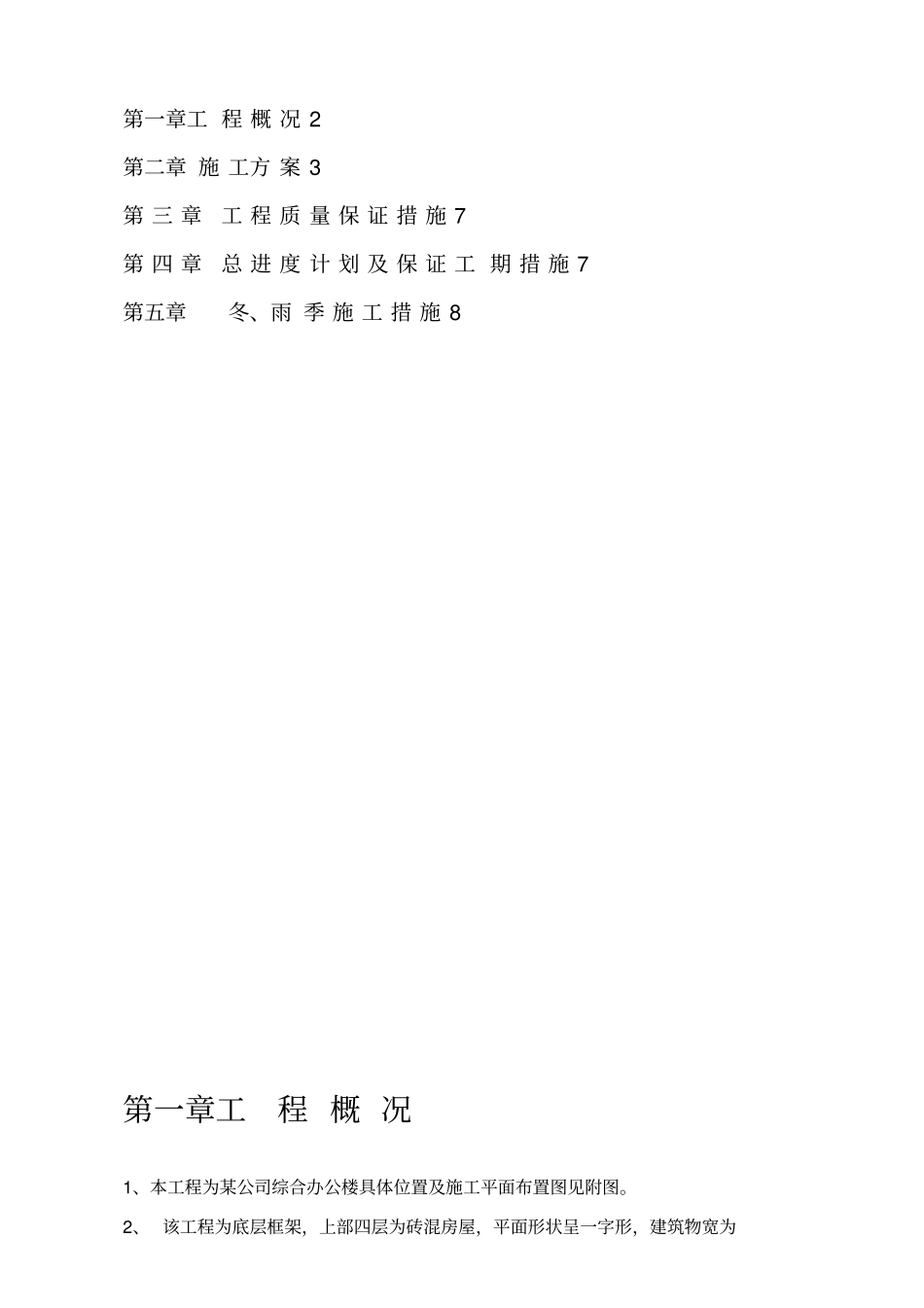

某公司综合办公楼工程施工组织设计学号: 14 姓名:胡友清目录第一章工 程 概 况 2 第二章 施 工方 案 3 第 三 章工 程 质 量 保 证 措 施 7 第 四 章总 进 度 计 划 及 保 证 工 期 措 施 7 第五章冬、雨 季 施 工 措 施 8 第一章工程 概 况1、本工程为某公司综合办公楼具体位置及施工平面布置图见附图

2、 该工程为底层框架,上部四层为砖混房屋,平面形状呈一字形,建筑物宽为12
5m, 长为 43
2m, 层高为:底层4
2m,其余各层高3m,房屋总高度为16
建筑面积为2916m2,基础为钢筋混凝土独立基础,底标高为-2
5m ,并设有截面为 500mm× 600mm 地梁,地梁顶标高为 -0
16m, 进深梁截面尺寸为850 mm×400mm,首层顶板为现浇,板厚150mm; 上部每层设有钢筋混凝土圈梁和抗震构造柱,板为预制空心板,楼梯为现浇楼梯
室内外高差0
装饰方面:内墙为普通抹灰,外墙贴面砖,地面为水泥砂浆地面,板底勾缝,室内均刮腻子,喷大白二道
第二章施工方 案每一节工程目标1、工期目标:施工总日历天数: 214 天2、工程质量目标:确保达到合格工程
第二节施工方案1、施工布置1.1 根据本工程特点,施工段划分将根据单元布置划分,以便在具体施工时,组织流水作业,施工段的划分以建筑物正负零为界线
1.2 本工程可分为二大阶段,即主体结构阶段、装饰装修阶段
四大控制要点即主体、砌体、内装和外装
1.3 根据本工程的特点,施工顺序为基础开挖→基础清理→基础垫层→钢筋砼基础→主体墙体结构施工→现浇梁板→屋面施工→内、外装饰装修→竣工验收
1.4 土建施工时考虑水、电、暖、卫等管道的预留及安装,施工过程中要坚持以土建施工作为关键工序,以此作为主导,安装工程为铺的指导思想,以免对整个单位工程施工工期、质量等的影响,施工过程中为了
