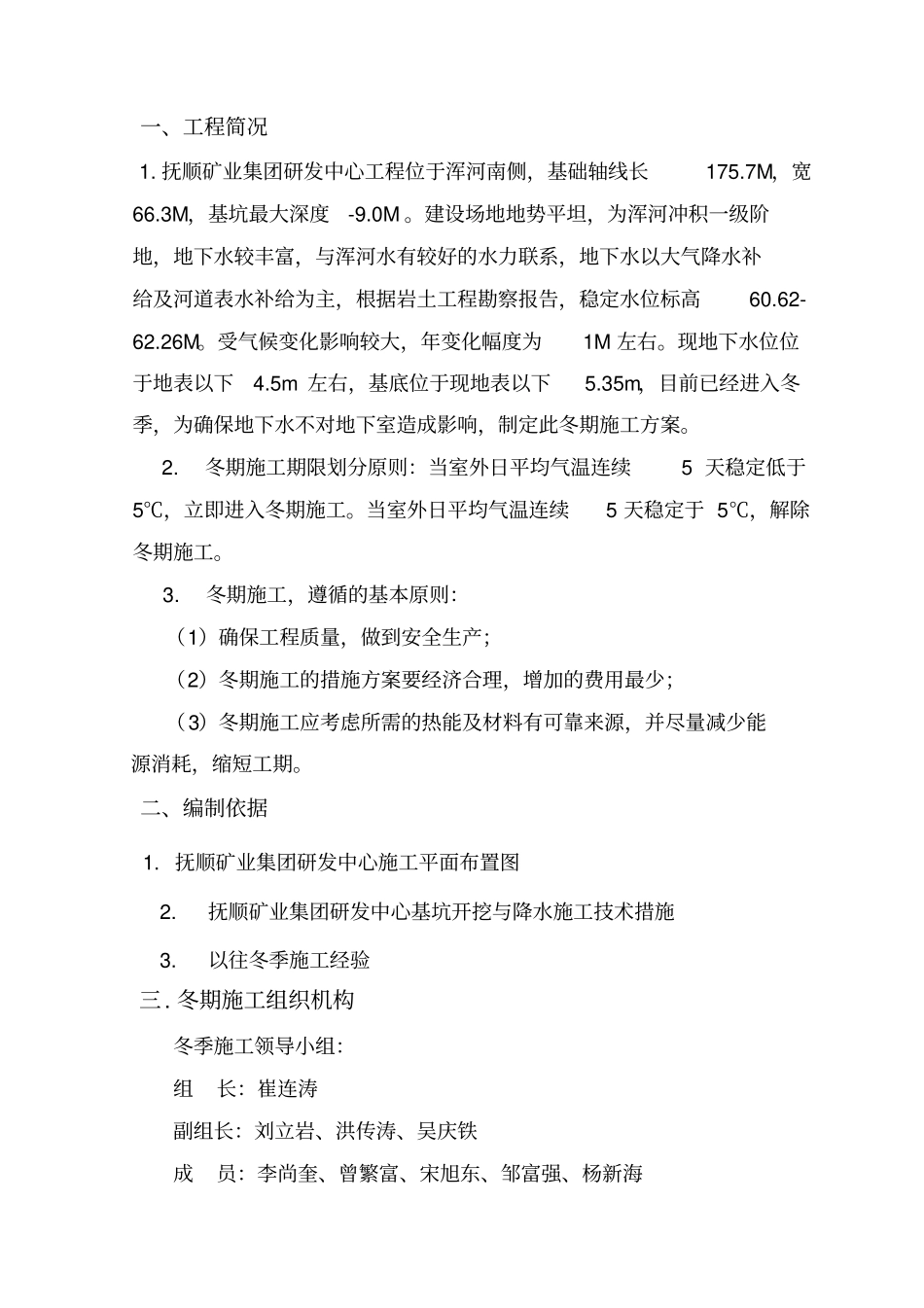

一、工程简况1
抚顺矿业集团研发中心工程位于浑河南侧,基础轴线长175
7M,宽66
3M,基坑最大深度-9
建设场地地势平坦,为浑河冲积一级阶地,地下水较丰富,与浑河水有较好的水力联系,地下水以大气降水补给及河道表水补给为主,根据岩土工程勘察报告,稳定水位标高60
受气候变化影响较大,年变化幅度为1M 左右
现地下水位位于地表以下4
5m 左右,基底位于现地表以下5
35m,目前已经进入冬季,为确保地下水不对地下室造成影响,制定此冬期施工方案
冬期施工期限划分原则:当室外日平均气温连续5 天稳定低于5℃,立即进入冬期施工
当室外日平均气温连续5 天稳定于 5℃,解除冬期施工
冬期施工,遵循的基本原则:(1)确保工程质量,做到安全生产;(2)冬期施工的措施方案要经济合理,增加的费用最少;(3)冬期施工应考虑所需的热能及材料有可靠来源,并尽量减少能源消耗,缩短工期
二、编制依据 1
抚顺矿业集团研发中心施工平面布置图 2
抚顺矿业集团研发中心基坑开挖与降水施工技术措施 3
以往冬季施工经验三
冬期施工组织机构冬季施工领导小组:组长:崔连涛副组长:刘立岩、洪传涛、吴庆铁成员:李尚奎、曾繁富、宋旭东、邹富强、杨新海施工现场人员配置:电工 1 人,人工看护 2 人四

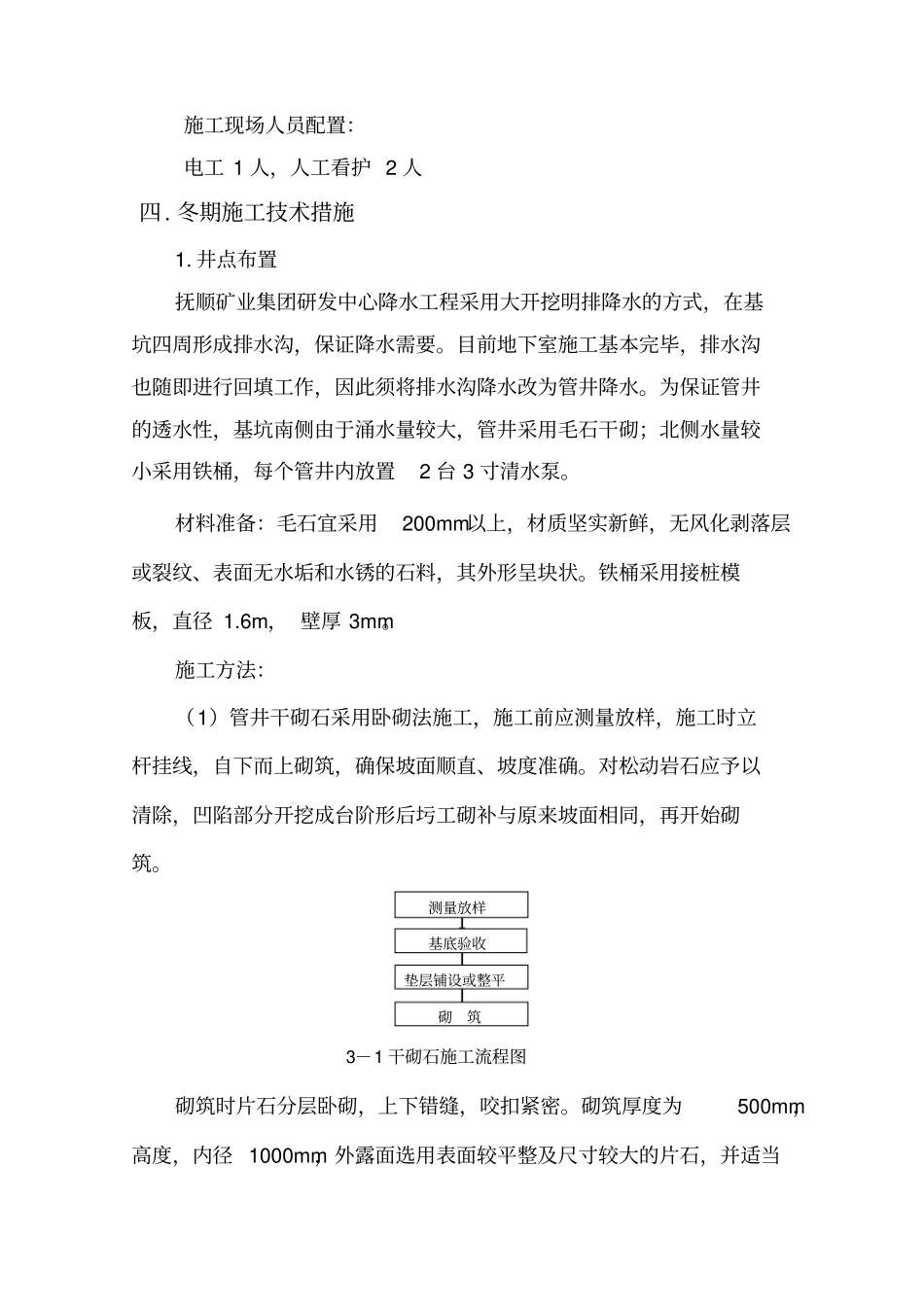

冬期施工技术措施1
井点布置抚顺矿业集团研发中心降水工程采用大开挖明排降水的方式,在基坑四周形成排水沟,保证降水需要
目前地下室施工基本完毕,排水沟也随即进行回填工作,因此须将排水沟降水改为管井降水
为保证管井的透水性,基坑南侧由于涌水量较大,管井采用毛石干砌;北侧水量较小采用铁桶,每个管井内放置2 台 3 寸清水泵
材料准备:毛石宜采用200mm以上,材质坚实新鲜,无风化剥落层或裂纹、表面无水垢和水锈的石料,其外形呈块状
铁桶采用接桩模板,直径 1
6m, 壁厚 3m
