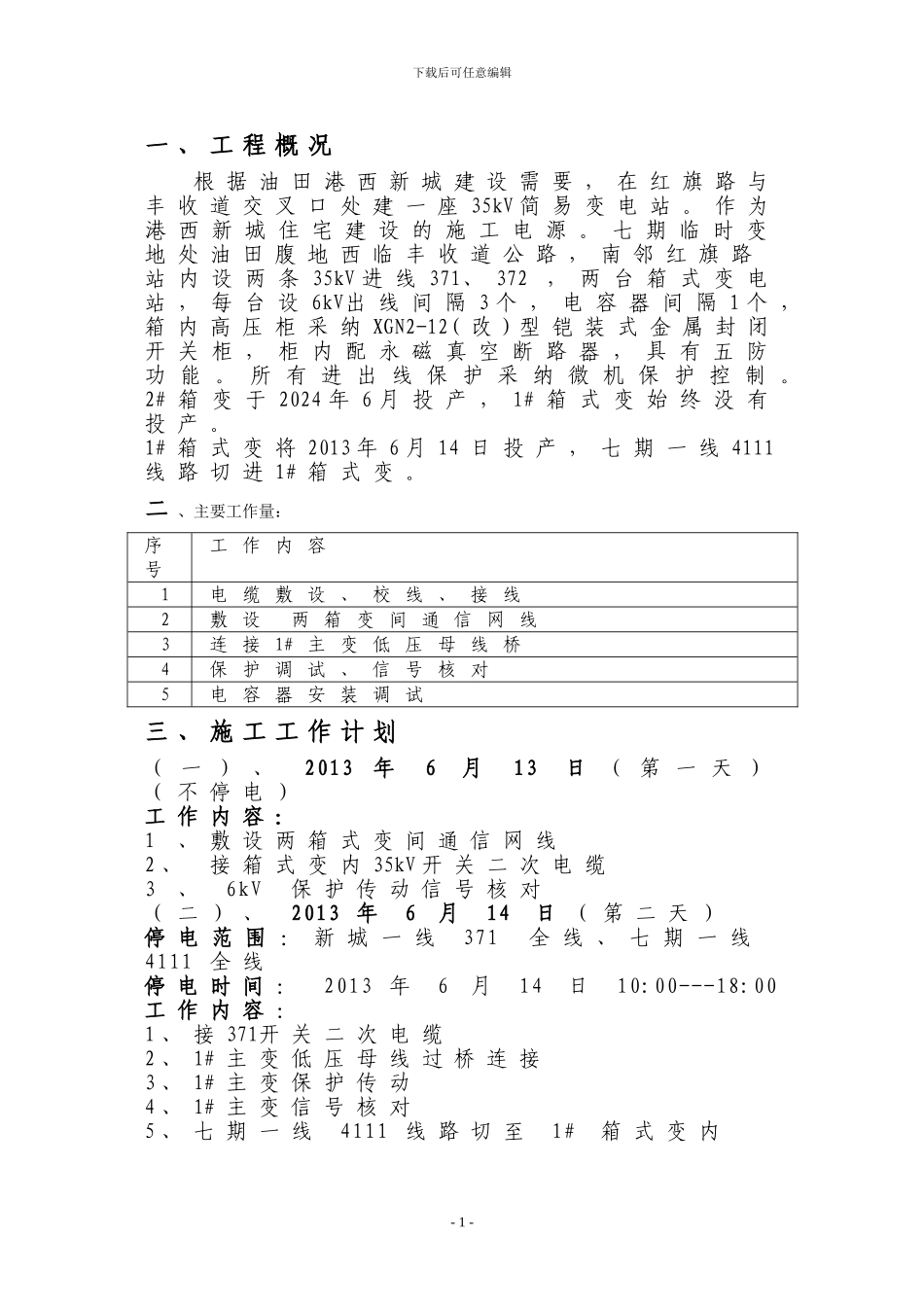

下载后可任意编辑一 、 工 程 概 况根 据 油 田 港 西 新 城 建 设 需 要 , 在 红 旗 路 与丰 收 道 交 叉 口 处 建 一 座 35kV 简 易 变 电 站
作 为港 西 新 城 住 宅 建 设 的 施 工 电 源
七 期 临 时 变地 处 油 田 腹 地 西 临 丰 收 道 公 路 , 南 邻 红 旗 路 站 内 设 两 条 35kV 进 线 371、 372 , 两 台 箱 式 变 电站 , 每 台 设 6kV出 线 间 隔 3 个 , 电 容 器 间 隔 1 个 ,箱 内 高 压 柜 采 纳 XGN2-12( 改 ) 型 铠 装 式 金 属 封 闭开 关 柜 , 柜 内 配 永 磁 真 空 断 路 器 , 具 有 五 防功 能
所 有 进 出 线 保 护 采 纳 微 机 保 护 控 制
2# 箱 变 于 2024 年 6 月 投 产 , 1# 箱 式 变 始 终 没 有投 产
1# 箱 式 变 将 2013 年 6 月 14 日 投 产 , 七 期 一 线 4111线 路 切 进 1# 箱 式 变

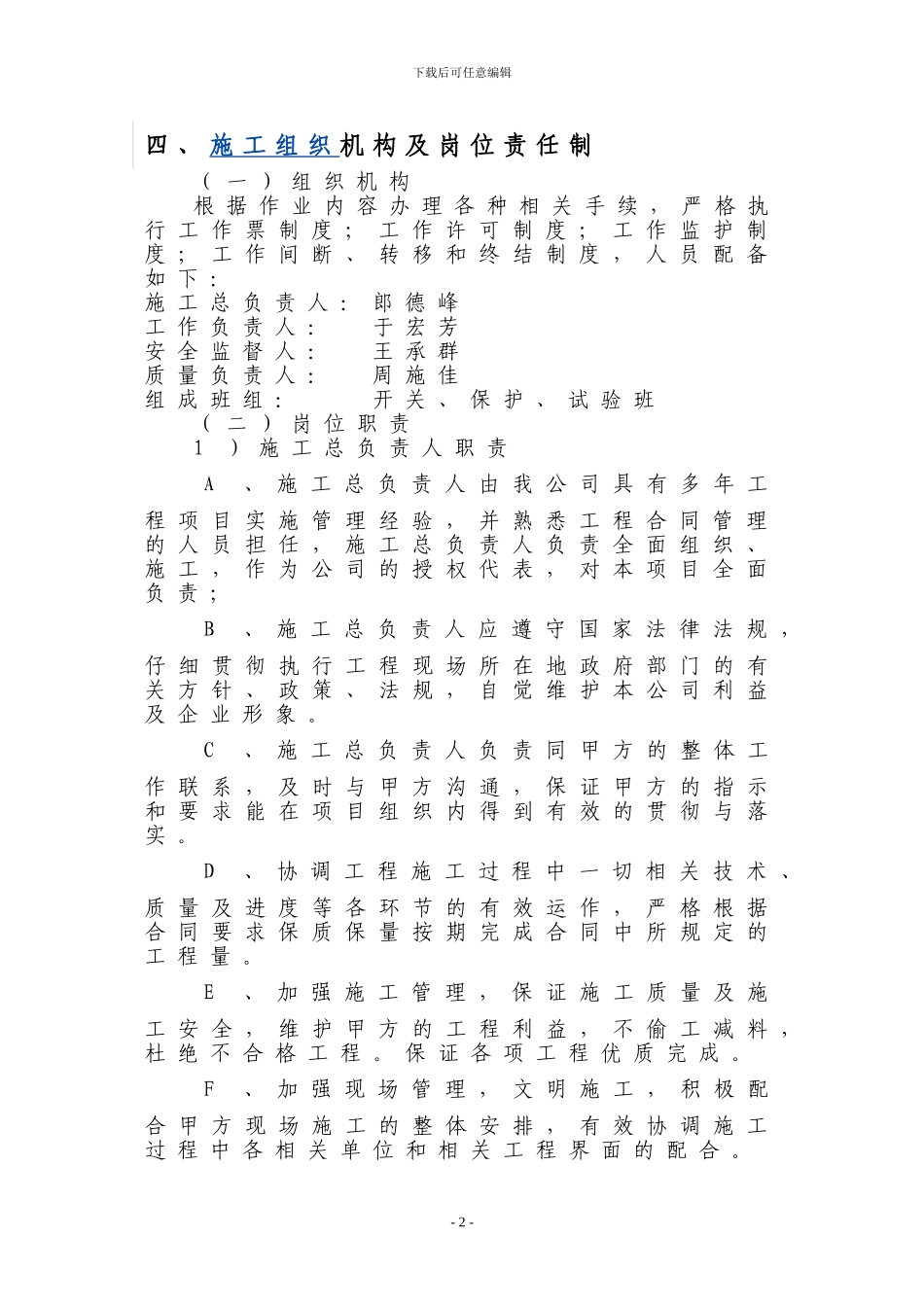

二 、主要工作量:序号工 作 内 容1电 缆 敷 设 、 校 线 、 接 线2敷 设 两 箱 变 间 通 信 网 线3连 接 1# 主 变 低 压 母 线 桥4保 护 调 试 、 信 号 核 对5电 容 器 安 装 调 试三 、 施 工 工 作 计 划 ( 一 ) 、2013年6月13日 ( 第 一 天 )( 不 停 电 )工 作 内 容 :1、 敷 设 两 箱 式 变 间 通 信 网 线2 、 接 箱 式 变 内 35kV 开 关 二 次 电 缆3、6kV保 护 传 动 信 号 核 对( 二 ) 、2013 年6月14日 ( 第 二 天 )停 电 范 围 : 新 城 一 线371全 线 、 七 期 一 线4111 全 线停 电 时 间
