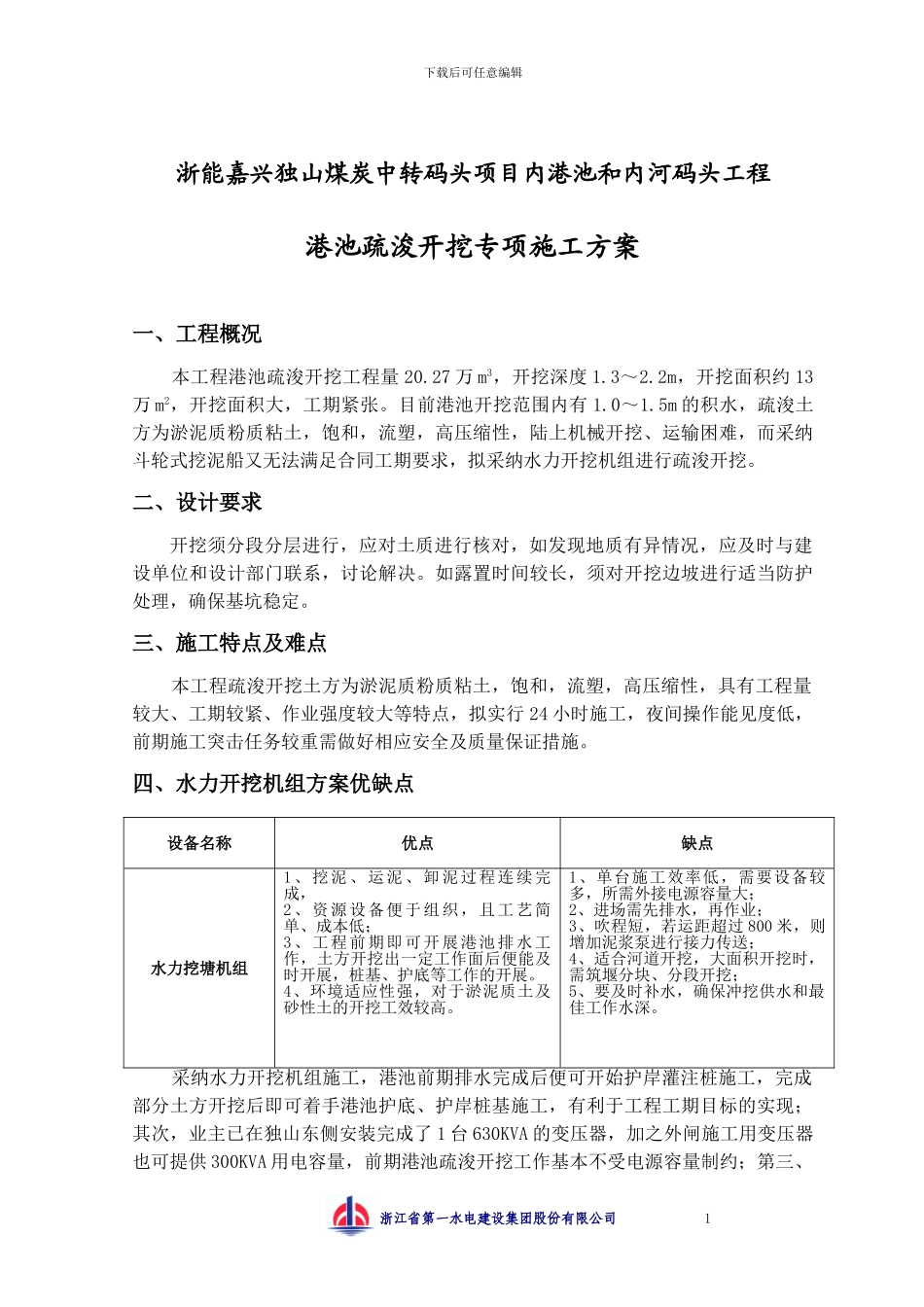

下载后可任意编辑浙能嘉兴独山煤炭中转码头项目内港池和内河码头工程港池疏浚开挖专项施工方案一、工程概况本工程港池疏浚开挖工程量 20.27 万 m3,开挖深度 1.3~2.2m,开挖面积约 13万 m2,开挖面积大,工期紧张。目前港池开挖范围内有 1.0~1.5m 的积水,疏浚土方为淤泥质粉质粘土,饱和,流塑,高压缩性,陆上机械开挖、运输困难,而采纳斗轮式挖泥船又无法满足合同工期要求,拟采纳水力开挖机组进行疏浚开挖。二、设计要求开挖须分段分层进行,应对土质进行核对,如发现地质有异情况,应及时与建设单位和设计部门联系,讨论解决。如露置时间较长,须对开挖边坡进行适当防护处理,确保基坑稳定。三、施工特点及难点 本工程疏浚开挖土方为淤泥质粉质粘土,饱和,流塑,高压缩性,具有工程量较大、工期较紧、作业强度较大等特点,拟实行 24 小时施工,夜间操作能见度低,前期施工突击任务较重需做好相应安全及质量保证措施。四、水力开挖机组方案优缺点设备名称优点缺点水力挖塘机组1、挖泥、运泥、卸泥过程连续完成, 2、资源设备便于组织,且工艺简单、成本低;3、工程前期即可开展港池排水工作,土方开挖出一定工作面后便能及时开展,桩基、护底等工作的开展。4、环境适应性强,对于淤泥质土及砂性土的开挖工效较高。1、单台施工效率低,需要设备较多,所需外接电源容量大;2、进场需先排水,再作业;3、吹程短,若运距超过 800 米,则增加泥浆泵进行接力传送;4、适合河道开挖,大面积开挖时,需筑堰分块、分段开挖;5、要及时补水,确保冲挖供水和最佳工作水深。采纳水力开挖机组施工,港池前期排水完成后便可开始护岸灌注桩施工,完成部分土方开挖后即可着手港池护底、护岸桩基施工,有利于工程工期目标的实现;其次,业主已在独山东侧安装完成了 1 台 630KVA 的变压器,加之外闸施工用变压器也可提供 300KVA 用电容量,前期港池疏浚开挖工作基本不受电源容量制约;第三、浙江省第一水电建设集团股份有限公司 1下载后可任意编辑资源设备便于组织,且工艺简单、成本低。五、水力开挖机组施工方案5.1 施工原理和工艺流程水力开挖机组由高压泵、立式泥浆泵和配电系统三部分组成.其施工原理是模拟自然界的水流冲刷现象,借水力的作用来完成土方工程的施工作业.水流由高压泵产生压力。经输水软管输送。通过水枪喷射出一股密集的高压、高速柱状水流,对要开挖的土体进行切割、粉碎,使之湿化、崩解,形成泥浆和泥块的混...
