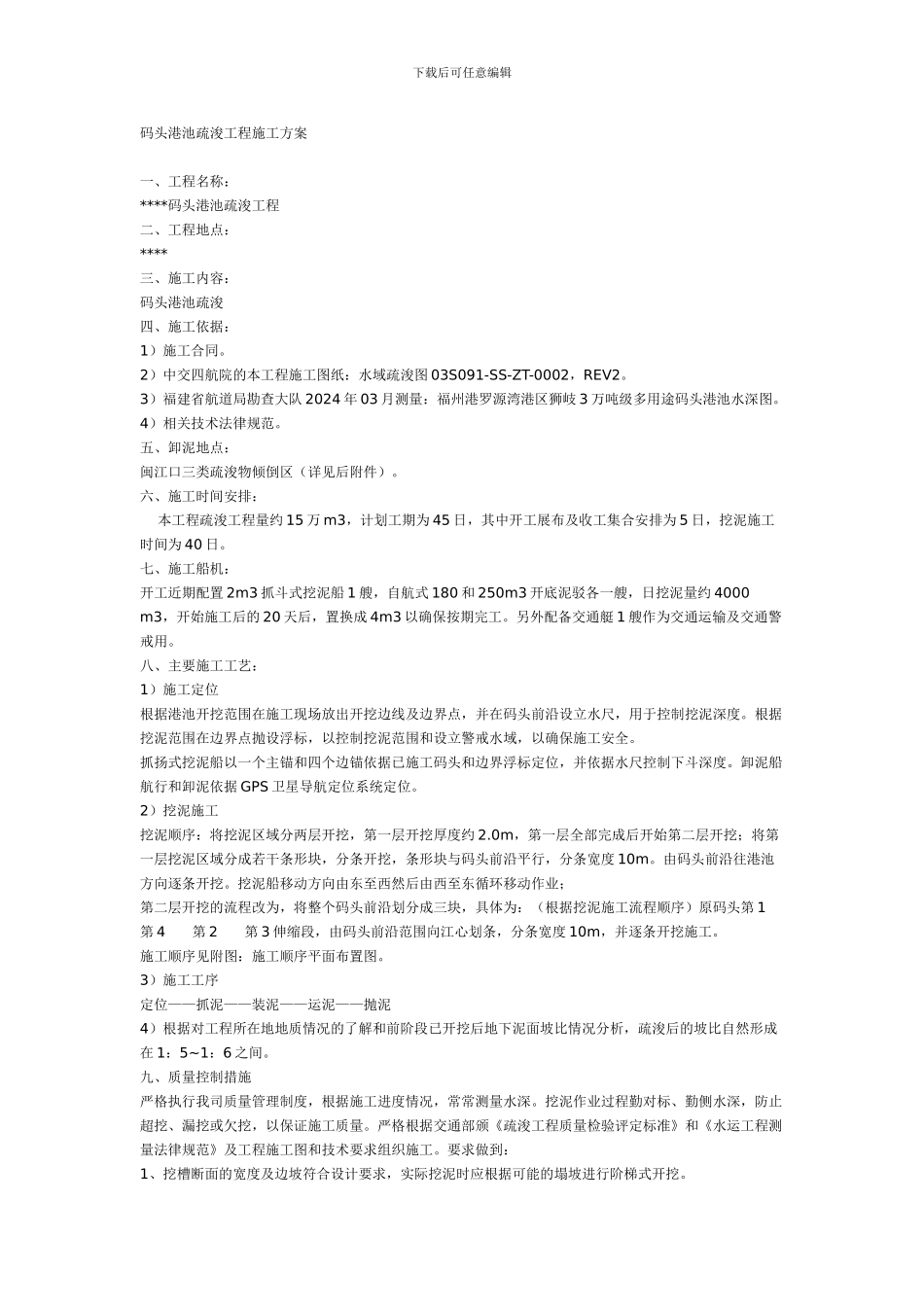

下载后可任意编辑码头港池疏浚工程施工方案一、工程名称:****码头港池疏浚工程二、工程地点:****三、施工内容:码头港池疏浚四、施工依据:1)施工合同
2)中交四航院的本工程施工图纸:水域疏浚图 03S091-SS-ZT-0002,REV2
3)福建省航道局勘查大队 2024 年 03 月测量:福州港罗源湾港区狮岐 3 万吨级多用途码头港池水深图
4)相关技术法律规范
五、卸泥地点:闽江口三类疏浚物倾倒区(详见后附件)
六、施工时间安排: 本工程疏浚工程量约 15 万 m3,计划工期为 45 日,其中开工展布及收工集合安排为 5 日,挖泥施工时间为 40 日
七、施工船机:开工近期配置 2m3 抓斗式挖泥船 1 艘,自航式 180 和 250m3 开底泥驳各一艘,日挖泥量约 4000 m3,开始施工后的 20 天后,置换成 4m3 以确保按期完工
另外配备交通艇 1 艘作为交通运输及交通警戒用

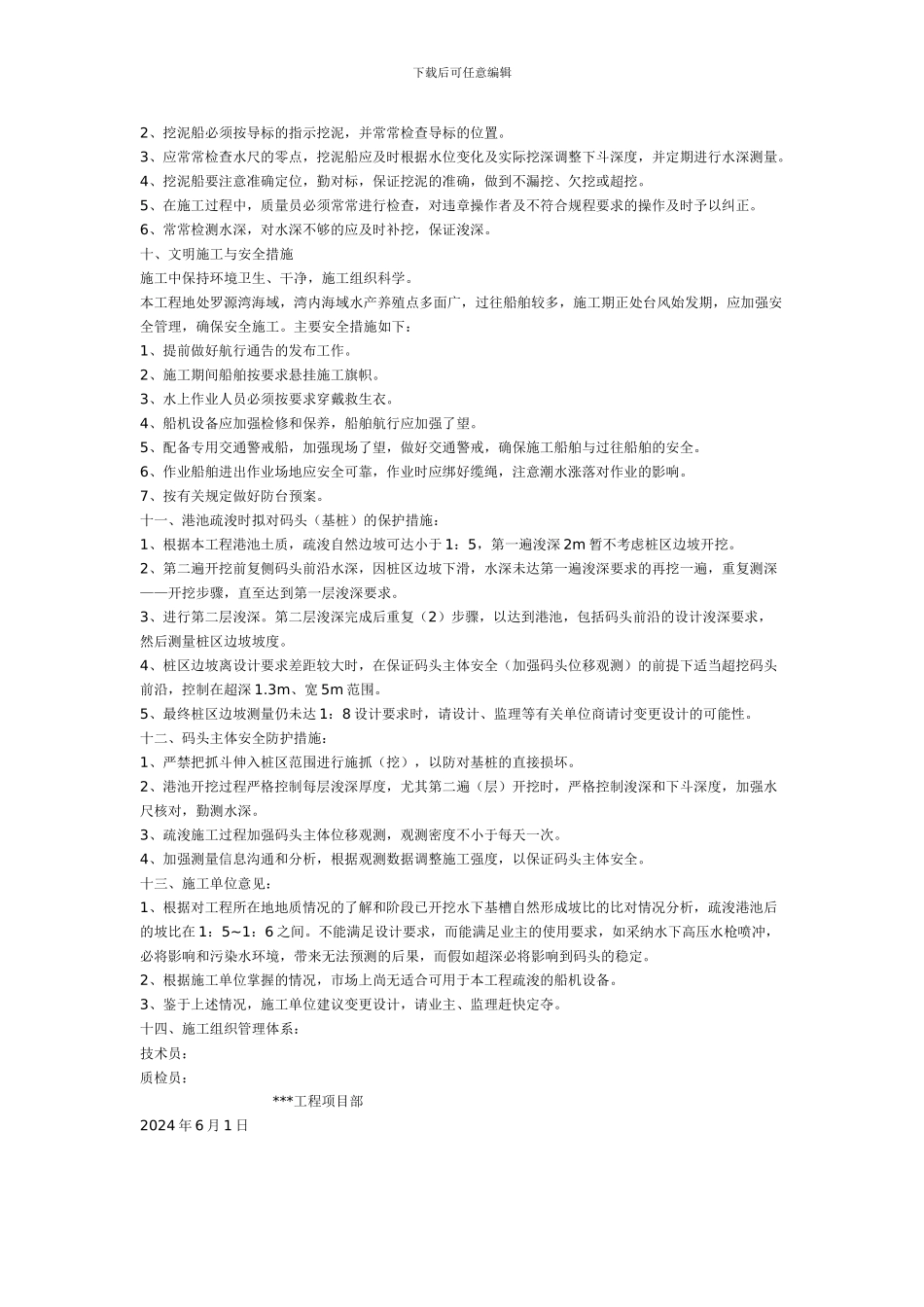

八、主要施工工艺:1)施工定位根据港池开挖范围在施工现场放出开挖边线及边界点,并在码头前沿设立水尺,用于控制挖泥深度
根据挖泥范围在边界点抛设浮标,以控制挖泥范围和设立警戒水域,以确保施工安全
抓扬式挖泥船以一个主锚和四个边锚依据已施工码头和边界浮标定位,并依据水尺控制下斗深度
卸泥船航行和卸泥依据 GPS 卫星导航定位系统定位
2)挖泥施工挖泥顺序:将挖泥区域分两层开挖,第一层开挖厚度约 2
0m,第一层全部完成后开始第二层开挖;将第一层挖泥区域分成若干条形块,分条开挖,条形块与码头前沿平行,分条宽度 10m
由码头前沿往港池方向逐条开挖
